1. 控制设备及低压电器的范围
控制设备包括;各种控制屏、继电信号屏、配电屏、整流柜、成套配电箱、控制箱、箱式配电站等。
低压电器包括;各种控制开关、控制器、接触器、启动器等。
2. 清单编制
1) 清单项目的设置基本是以工程实体名称列项,(小电器除外)所以设备名称就是项目名称。
2) 小电器是同类实体的统称,包括按钮、照明用开关、插座、电铃、电风扇、水位电信号装置、继电器、测量表、屏上辅助设备、辅助电压(电流)互感器、小型安全变压器等。由于它品种繁多,规格庞杂,故以小电器统称。
在列项时,要把属于该小电器实体的设备本身名称作为项目名称,并表示其特征,如设备型号、规格、并在编码的后三位加以区别。
3)控制开关包括; 自动空气开关、刀型开关、铁壳开关、胶盖刀开关、组合控制开关、万能转换开关、漏电保护开关等。
在编制清单时,要用开关的实际名称作为项目名称。
4)各种铁构件必须描述其特点,如喷漆、镀锌、镀锡、喷塑等。
5)凡是导线进出盘柜的,必须要描述是接线端子或接线端子板。而电缆进出盘柜的,则不需要描述接线端子。
6)凡是需要做盘柜配线的项目,必须予以描述。
3. 1编制方法一
如果是选用成品配电设备,且其价格具有竞争力时,可以直接用设备厂商或业主规定的厂商报价来用。这样工程量清单计算过程就简单一些;
设备安装+焊(压)接线端子+(端子外部接线)三个项目。
注意;这种做法一定要在业主同意并且提供准确的配电设备报价单的前提下才行,否则会产生报价误差。
3.2 编制方法二
控制设备工程量清单编制也可采用实物法一般由以下7个项目组成;
1)设备安装;指将完整的设备安装到位。
2)金属构架制作;指组成该设备外壳及支撑的金属结构的制作。如配电箱箱体制作。
3)箱内元件安装;指按图示需要安装在箱体内的各种控制元件、仪表等。按编码编列。
4)盘柜配线;指为了连接箱体内各元件而进行的导线连接项目。
5) 导线预留;
指为了方便箱体安装好以后与外部导线连接有足够的长度而设,不作为实体项目,不能编码,但在计价时必须把这部分工作量及损耗考虑进去。
一般做法是箱体半周长X导线根数。
6)接线端子及外部接线;
为了与外部导线可靠地连接,在箱体内要安装接线端子或接线端子板,并且要与外部导线连接。一般分为 焊(压)接线端子;和端子板外部接线两步工作。
7)箱体喷漆;
指为了箱体防腐而考虑的箱体防腐措施。
4 基础槽钢、角钢及铁构件、支架制作、安装
这部分工作一般要参照国标图集的做法,换算成重量100kg为单位进行计算。
一、电缆工程量计算
1. 项目内容
清单项目有;电力电缆和控制电缆的敷设、电缆桥架的安装、电缆阻燃槽(盒)的安装、电缆保护管敷设等。
2. 清单编制
1)要注意项目特征表述;型号、规格、材质、敷设方式等,一定要分别列项。
2)各项目对应各自的清单编码前九位,后三位由编制人按项目特征的排序自行编制。

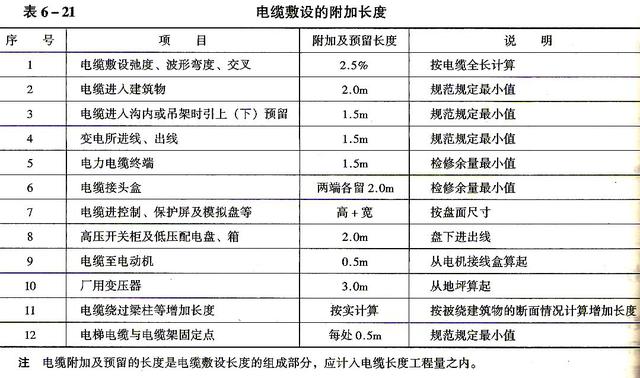

3)电缆敷设中的预留量不作为实物量,各预留量按书 P136 表 6-21 执行,在综合单价中计价。

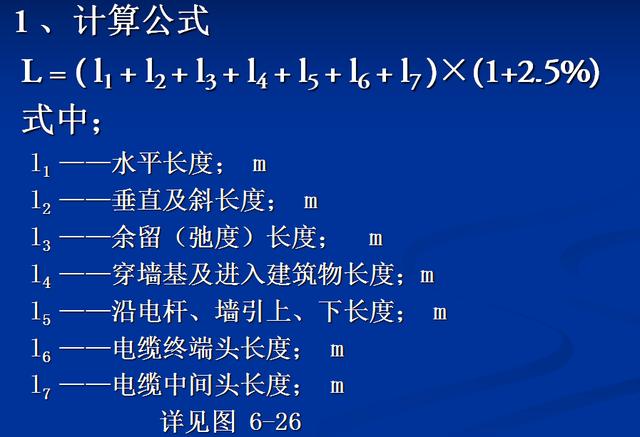

(一)电缆工程量计算
(二)电缆沟工程量计算

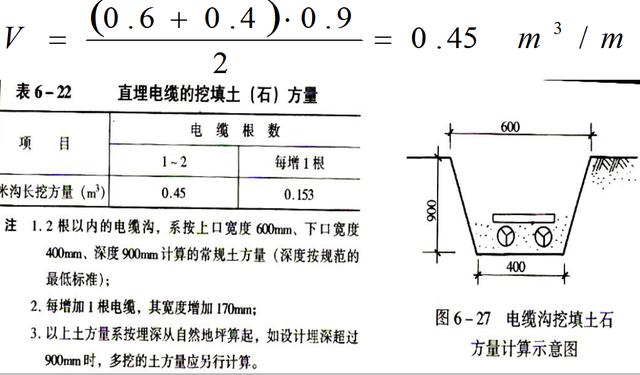

1 、直接埋两根电缆以内挖填土石方计算

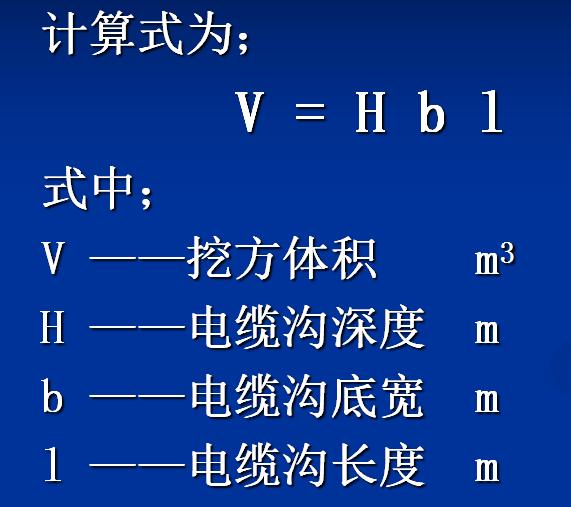

2 挖混凝土、沥青路面的电缆沟工程量
4)电缆保护管敷设的清单项目是指埋地暗敷设和不埋地明敷设两种,不适用于过道路和过基础的保护管敷设。以上两项已综合进电缆的项目清单。
5)电缆直埋敷设时,要描述电缆沟的平均深度、土壤类别等。
电缆沟的土方工程量清单项目按《清单规范》附录A来设置编码。
电缆沟的铺沙、盖砖没包括进工程内容,所以在编制项目时要加进去。
电缆敷设清单中没包括隔热层和保护层的工作内容以及冬季施工措施费和降效费,故在清单项目中要加进去这几项工作内容。
二、防雷及接地装置工程量计算
1. 项目内容
避雷装置包括建筑物、构筑物、金属塔器等的受雷体安装及防雷接地安装。
接地装置包括生产、生活用的安全接地、防静电接地、保护接地等一切接地装置的安装。
一般情况下,防雷系统是指受雷体、引下线、接地干线、接地极组成的一个系统。
接地系统是指接地极、接地干线组成的一个系统。这两个系统有时和并在一起,有时分开自立,要根据图示来区分并列出清单项目。

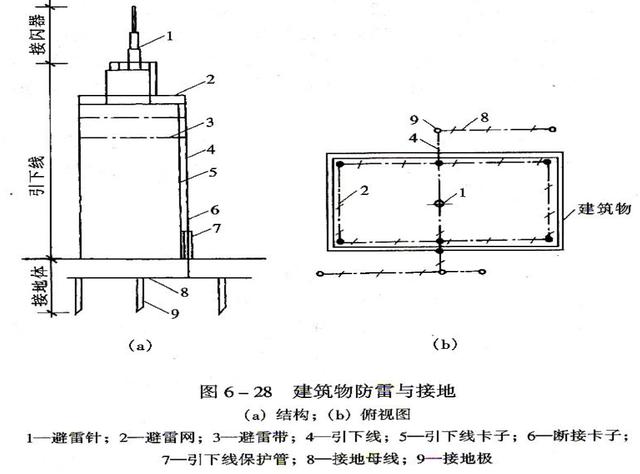

建筑物防雷与接地

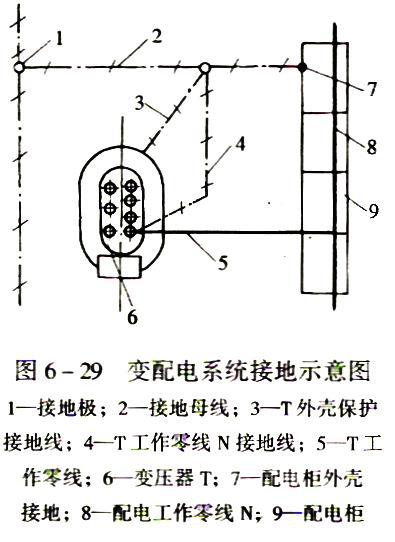

变配电接地系统
2、清单项目编制
1)项目设置;由图示内容,对应《计价规范》附录 C.2.9 的项目特征,表述其项目名称,并按表中的项目特征顺序编制后三位编码。
2)项目的编码计量单位是指项、套,即是按系统来计量的。计价时要注意描述各工作内容的数量,如接地极的根数、引下线的长度等。
3)引下线的描述一定要表述清楚是单设引下线还是利用几根柱筋焊接后做引下线的,
4)利用桩基础做接地极时,应描述桩台下桩的根数,每桩几根柱筋需焊接。其工程量并入引下线的工程量中一并计算。
5)接地母线、避雷网在清单中的工程量均为实物工程量,其材质、埋设深度、土壤类别应描述清楚。
它们在计价时必须考虑附加长度,附加比例可按3.9% 计算。计算主材费时应考虑5%的损耗率。
6)户外接地母线埋设工作已按每米沟长的土方量0.34m3 计入定额,如设计要求埋深不同、或遇石方、障碍物、矿渣、积水等情况时,可按实际情况另外计算。
7)避雷针的安装已考虑了高空作业因素,在计算清单项目时不能计算超高工作费。
三、配管、配线工程量计算
1. 项目内容
1)配管工程包括;
电线管敷设、钢管及防爆钢管敷设、可挠金属套管敷设、各种塑料管敷设等。
其工作内容主要有以下七项;
刨沟槽
拉紧装置安装
支架制作安装
电线管敷设
接线盒(箱)、灯头盒(箱)安装
防腐油漆
接地
2) 配线工程包括;
管内穿线、线槽配线、夹板配线、绝缘子配线、木(塑料)槽板配线、塑料护套线敷设等。
其工作内容主要有以下五项;
支持体(夹板、绝缘子、槽板)安装;
支架制作、安装;
拉紧装置(钢索等)安装;
配线;
管内穿线;

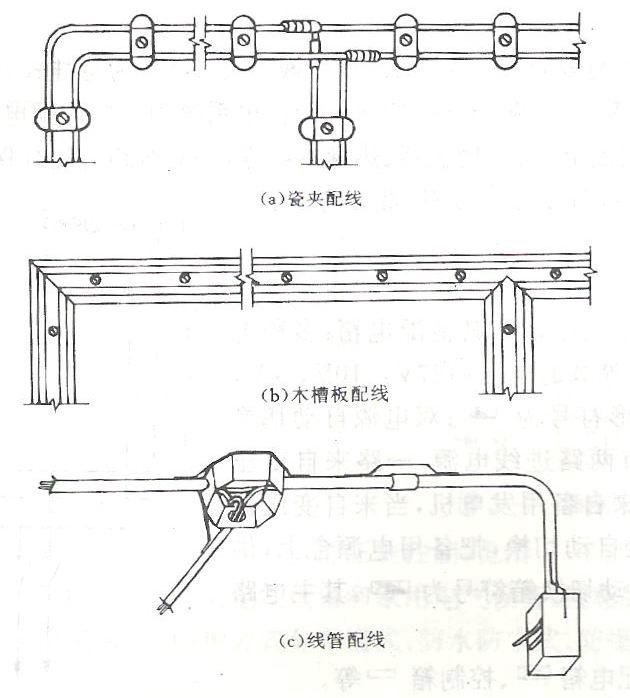

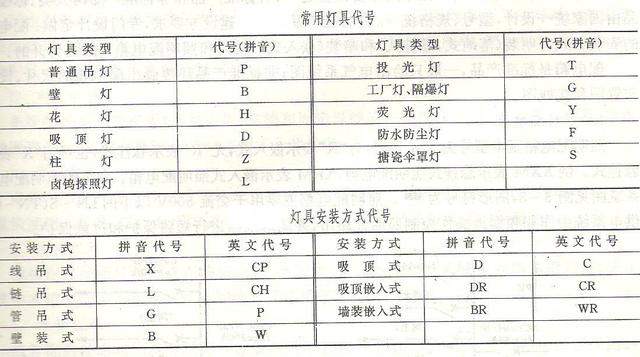

常用配线方式
2. 识图准备
1)识读资料;
在识图时,应先准备好一些必要的识读资料。如;
电气常用图形符号DQ14-9、DQ14-10等。
常用标注文字符号中有关线、管的部分。
这些资料要经常看,要在头脑中形成印象,识图时就会很方便并且识图速度会很快。
2)展开图和单点透视图分析法
由于配管、配线工程在识图的时候是一项较难的工作,主要是难以形成立体空间感觉。所以,我们引进了展开图和单点透视图的方法来帮助我们进行识图分析。
3. 清单项目编制
1)设置与计量;
依据图示的工程内容,按照《清单计价》附录 C.2.12 上的项目编码栏,编制清单项目的前九位编码。然后,依据项目特征栏中的排序编制后三位编码。

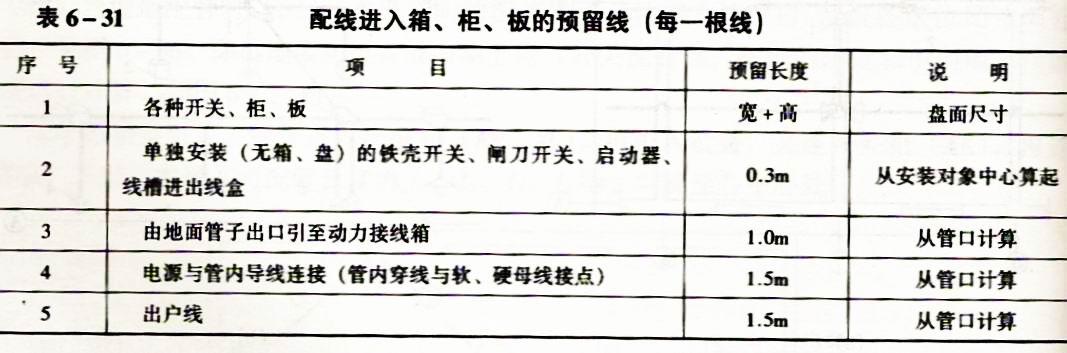

2)在配线工程中,所有与设备连接的导线预留量均应按书 P170 表6.17 所示的预留长度考虑在定额综合单价中,而不作为清单实物量来考虑。
3)根据配管工程的工艺需要和计算的方便起见,与所计算线路有关的接线盒(箱)、灯头盒等的清单项目设置应在配管工程中取综合单价。
线路配管在长度较长,弯曲较多时,应在其中间考虑增加接线盒,以方便穿线。
4)一般在定额中没有考虑以下工作内容;
接线箱(盒)的箱盒体及支架制作安装;
线槽、电线配管的支架制作安装;
插接式母线槽的支架制作安装;
钢索架设及拉紧装置的制作安装;
在取综合单价时应考虑到这些项目,如有发生,应在综合单价里计取。

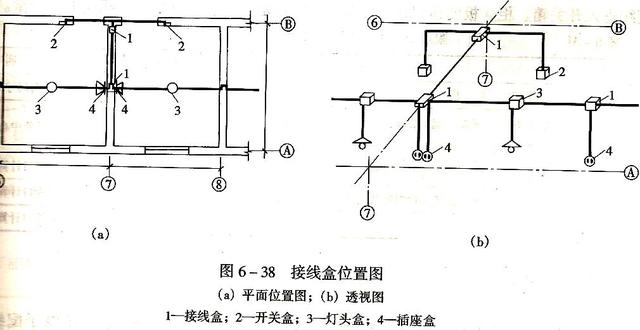

(二)接线盒(箱)工程量计算
(三)管内穿线工程量计算
1、管内穿线工程量计算时,应先区分线路性质(动力、照明)、导线材料、导线截面,以单根线的延长米来计算,并考虑导线预留。
2、各灯具、开关、插座、按钮等的预留线长度已综合到定额中,再次不得重复计算。
3、计算公式如下;
管内穿线长度=(管长+导线预留长)同截面导线根数
4.导线预留长度
(四)其他配线工程量计算

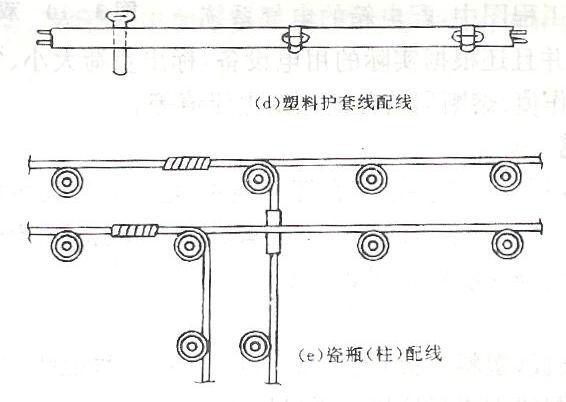

1、绝缘子配线
2、鼓型绝缘子配线
3、塑料槽板及木槽板配线
4、塑料护套线配线
5、金属线槽配线
6、钢索配线
7、车间带型母线配线
四、照明器具安装工程量计算
1. 项目内容
本清单项目包括工业与民用建筑及市政设施的照明器具安装。其工程内容有;普通吸顶灯及其他灯具、工厂灯具、装饰灯具、荧光灯具、以及路灯、广场灯具、高杆、桥栏杆灯具、地道涵洞灯具等。
2. 识图准备
由于照明器具的种类繁多,识图符号也很杂,所以,对电气常用图形符号 中有关灯具的图形, 常用标注文字符号中有关灯具安装的部分,要求能较熟练地记忆。
3. 清单编制
1)依据图示的灯具图例符号,对应《清单计价规范》附录 C.2.13 的项目名称确定前九位编码,并按项目特征的排序来确定后三位编码。

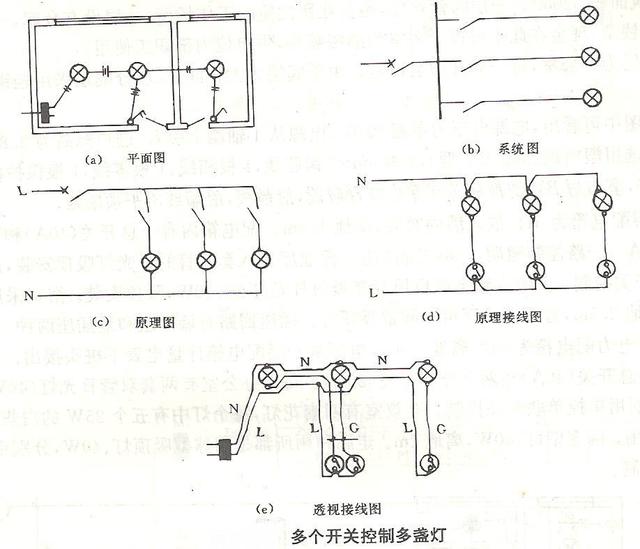

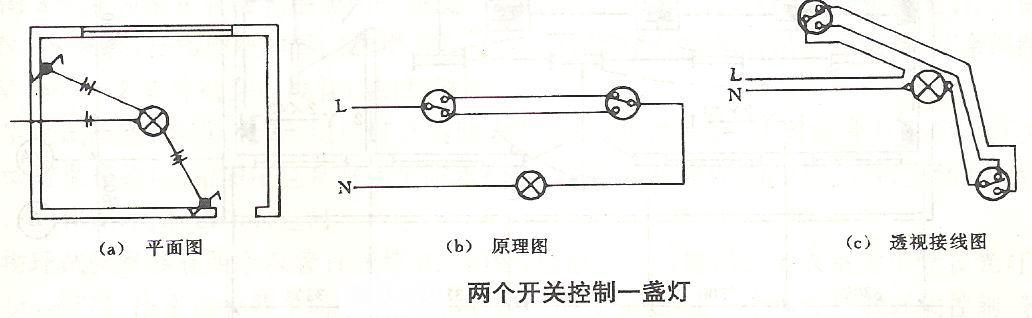

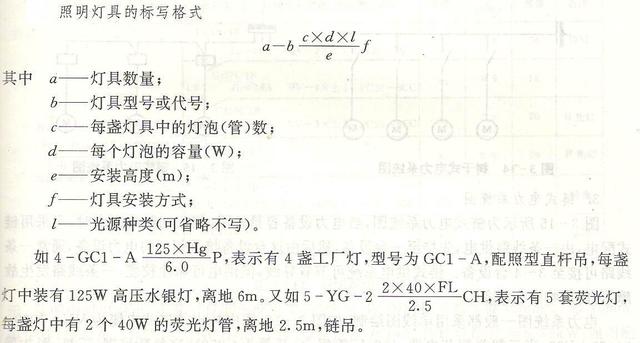

要求;图例符号一定要识读准确。因为其直接关系到清单项目的正确选用并关联到定额单价的取用是否合理。其中,各种灯具的名称特别重要,不能搞错。
2)灯具的安装方式要按照常用标注文字符号中有关灯具安装方式的标注规定执行。并要清楚地描述灯具的种类、安装高度、型号规格、成套型还是组装型等。
3)定额中已考虑了灯具安装的高空作业因素,因此在灯具安装项目中不考虑超高增加费和脚手架费用。
4)各种灯具的引线预留已综合进定额,在确定项目工程量时不用考虑此项工程量。
(二)灯具安装工程量计算
(三)小电器安装工程量计算
1、所有照明控制开关、按钮、插座、门铃、风扇、风机盘管、家用浴霸、低压安全变压器等,统统属于小电器安装,在《工程量清单规范》中采用同一个清单编码。
2、在计算工程量时,应注意区分这些小电器的型号、名称、规格、极数、控制方式、相数等,以10套为单位计算。
3、安全变压器按照台来计算。
