安装工程工程量清单计价施工图预算的编制,内附概念与实操详解

清单计价=各工程费用汇总

工程费用计算=工程直接费各种费率

工程直接费=定额价工程量清单的工程量

工程措施费=定额价措施项目工程量

工程量清单=各分项工程名称+工程量

施工图纸识读是所有工程量的来源。

一、计量单位

一般地说,工程造价是由直接费决定的,而直接费又是由工程量定额得到的。因而工程量的计算就是编制预算的最关键环节,其准确性往往决定了工程实施的成败。这也就是目前我国推行工程量清单计价规范的根本原因。

我国目前对于工程造价行业是本着放开价,控制量,企业自主报价,市场形成价格的原则进行改革的。按照这样的原则,工程量计算的规范也就应运而生了。 规范上比较详细地规定了各种工程项目(工作内容)的工程量计算规则,对我们的实际工作有很大的统一、指导性。

1、物理计量单位

安装工程工程量的计量单位分为物理计量单位和自然计量单位。其中,物理计量单位是法定计量单位,它包括;

长度(m)按图纸比例x量具量取的长度得到。如管道、电线管、风 管等。

面积(m2)按标称数字取得。如展开面积(风管计算中常用),它是把折叠边都考虑进去后的管道伸开面积。面积等等。

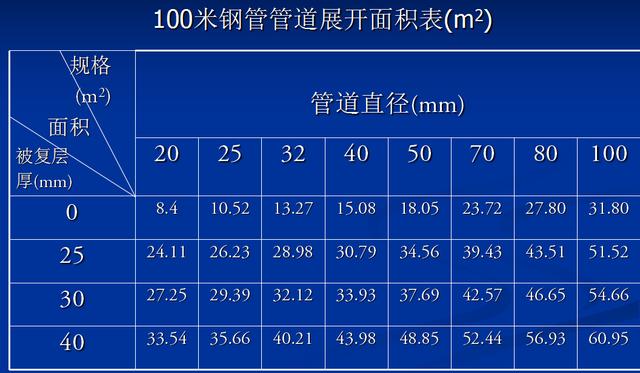

体积(m3)多用于管道保温材料及设备基础,按标称数字取得。如管道展开面积保温材料厚度等。(见附录1)

重量(t)由于金属材料多为以重量来计价,一般在安装预算中,金属材料、金属配件、金属制成品往往要折算成重量单位后才能计价。(见附录2)

2 、自然计量单位

自然计量单位为在安装工程中大量使用,象配电箱、灯具、开关、插座、阀门、卫生器具等都是使用 台、只、个、套、组、块等在自然状态下的简单点数计算。

二、工程量的计算原则

1、遵照工程量的计算规则

在清单规范的工作内容一项中都有计算规则条款,在计算工程量前,要先看懂这些说明再进行计算。该扣除的要扣除,不该扣除的不能扣除。如给排水管道定额中已包括了管件的工作量,在计算时只需要按管到的延长米计算即可,不扣除管件、阀门的长度。

再如,电气管线安装定额中已经包含了每个接线盒中导线的连接长度(0.3m)。因此在计算中是不需要计算这部分的。而在配电箱的导线连接长度计算中,则应按说明中所说,按箱体半周长导线根数。

2、正确划分工程项目

1) 计算工程量时划分的工程项目必须与清单规范规定的项目一致,这样才能正确地套用定额。在计算中要注意,不能重复列项计算,也不能漏项计算。

例如,给排水工程中,卫生器具安装中,已采用成组安装后,就不能再把按标准图集选用的配件如排水栓、存水弯、水龙头等再进行计算,否则就叫重复计算(重项)。

再如,在配电箱计算中,配电箱制作安装这一项工作应由定额中的 配电箱安装 + 配电箱箱体制作 + 控制开关安装 + 盘柜配线 + 端子接线+ 接线端子板(柱)安装 + 箱体喷漆 组成。如果少选一或几项,就叫缺漏计算(漏项)。

2)《清单规范》的工作内容要吃透。

例如水泵、电动机安装定额的工作内容是不包括水泵调整、电动机测试的工作内容的,而在安装前又必须进行这一工作,所以,必须单独列项,不可漏掉。

3)图纸说明要注意。

有些工程量在图纸上不能直接表达,常在说明中叙述。如选用4#化粪池、700检查井、选用XXXX国标图集等。这就需要去查标准图集,在相应的标准图中作出工程量。另外,象管道除锈、刷漆、绝缘、系统调试等项目都是在图纸中不表现而在实际工作中却必须要实施的,因此要特别注意,不可漏项。

3、区别不同工作

当一种同样的清单编码或定额编号出现在不同的工作内容中时,要分别列出,不能合并。例如,某截面的相同型号导线既安装在照明线路中,又安装在动力线路中,尽管安装方式、线径、电线管径都一样,但由于它不属于同一系统,所以要分别列出,不能简单地把它们合并在一起。还有象同管径的给水管道和消防管道,也不能合并起来计算。

4、注意小数点

分项工程中计算工程量时,按四舍五入取小数点后三位,汇总时取小数点后二位数。

5、计量单位要一致

计量单位要与清单计价规范或定额中规定的一致,这样在套定额时不会混乱。一般的做法是;在工程量计算书草稿中按自然单位 (米、个、只、台等)列出,这样在计算时不容易出错。在正式的工程量计算书中按定额上的单位取,(10米、100米、10个等)如100米水管安装,由于定额上的计量单位是10米,则在计算书上改写为10十米。

三 工程量的计算方法

1、掌握识图技术,熟练地识别安装工程各专业的施工图。并且要经常有针对性地进行训练。

2. 在入门阶段,量取、计数图纸上的工程量时,应按由进到出、由外到内、由低到高、由干到支的顺序,按系统,按规格,按敷设方式等逐个、逐段、逐层、逐片去量取、点数。也可边算边在图上标注有关的长度、数量。

3、计算顺序;

可按清单编码或定额编号的顺序来排列。

也可按专业的顺序来排列,如强、弱电、给、排水、进、出风等。

也可按重要性的先后顺序来排列,如设备、重要材料、不太重要材料等。

4、合并同类项

在所有的分部分项工程量计算完成以后,将使用同一清单编码或定额号的各分部分项工程量合并在一起,变为一个项目。例如,室内给水管道安装,凡是材质、规格、联结方式相同的,均可将其汇合在一起,以利于定额计算。

四、清单报价的操作

总结起来看,工程量清单计价的操作方法可以归纳成由图定项,按图算量,由项编码,按码套价 十六字诀。

1、由图定项

依据清单计价规范上的项目划分,依据施工图纸,确定所发生的分部工程工程项目。

2、按图算量

在施工图上,按照所发生的分部工程项目,以分项工程为单位,用量取、推算等方法,确定各分项工程的工程量。

3、由项编码

在计算好的分部分项工程量清单上,按照清单规范上各工程项目的清单编码,确定分部工程的清单编码(前九位)。然后按照每项分部工程内包含的分项工程发生的规格顺序,由小到大进行后三位顺序码的编排。

4、按码套价

在清单计价软件上,按照确定的工程编码进行套价,确定该项目的分部分项工程造价(综合单价)。然后进行费用计算。

6、工料分析

在预算软件打印结果内,有一份工料分析表,详细地列出了该单位工程所用的全部人工、材料、机械的用量等情况,以供施工管理人员对工程的成本进行分析。

(1) 工料分析的意义

施工图预算工料分析是施工企业编制单位工程的劳动力、材料、施工机械需要量计划的依据。可以据此向该工程调配人力、施工机械、采购并供应材料。

根据工料分析,施工企业可以向生产班组签发任务单、限额领料、考核工料消耗等。

(2) 工料分析的步骤和方法

1)计算或打印各分项工程的人、材、机的使用数量。

2)计算或打印分部工程的人、材、机使用数量。一般从各分项工程汇总得到。

3)分析确定、分析调整各人、材、机的数量;以对整个工程施工有利,尽可能地节约各种资源,尽量使效益、利润最大化的目的出发,确定、调整指标。

五、清单报价的编制依据

1 经四堂会审过的,完整的安装工程各专业的施工图纸、设计说明、会审说明、修改通知、修改图纸,按后压前的规则应用。

2 最新发布的全国通用或各省区适用的安装工程预算定额。

如;《全国统一安装工程预算定额》99版

3 当时当地的安装工程材料预算价格。主要是由当地造价管理部门定期发布。

如厦门市造价站的业务杂志《造价信息》上就定期发布各种安装工程材料的价格信息;海迈报告期等。

还可以以业主认可的设备、材料供应商的报价为依据。

4 完整的费用计算方法,也就是所谓费用计算。

主要按照《福建省费用定额》2003版上规定的计算方法、计算费率执行。

5 经批准的完整的施工组织设计是指导预算编制的重要文件。

施工组织设计中的施工方案、施工机械的使用、施工平面的布置等对于编制预算中的措施项目、其他技术措施等起着重要的指导作用。

6 国标(省标)图、当地建设管理部门发布的预算编制的文件、有关材料手册、费用、费率、调差率、各种换算表等,是预算编制所必需的

7 相关工程的协议。在没有签订合同之前,就有关材料价格、价差结算、签订的协议。

六、清单报价的编制方法

有单价法和实物法两种

(一)单价法编制安装工程清单报价的步骤

1、熟悉施工图纸及施工组织设计方案,踏勘现场

2、根据施工图纸计算分项工程量

3、汇总分部分项工程量

4、套预算定额单价计算定额直接费和人工、材料、机械的用量并汇总

5、计算直接费用和工料机的价差

6、计算其它各项费用(间接费、利润、税金)汇总工程造价

7、校核

8、编制说明填写封面并装订成册

(二)实物法编制安装工程清单报价的步骤

1、 熟悉施工图纸及施工组织设计方案,踏勘现场

2、 根据施工图纸计算分项工程量

3、汇总分部分项工程量

4、套预算定额,计算人工、材料、机械台班消耗量并分别进行汇总

5、将分别汇总的人工、材料、机械台班消耗量分别乘以预算编制时期的人工、材料、机械台班单价即得直接费用

6、计算其他各项费用(间接费、利润、税金),汇总工程造价

7、校核

8、编制说明,填写封面,并装订成册
