桥梁混凝土缺陷及裂缝修复施工工艺及造价分析

混凝土缺陷及裂缝的种类

1、混凝土缺陷涉及的种类相对较多,有蜂窝麻面、混凝土外挂杂物等多种病害。缺陷修补按照缺陷程度分为浅层缺陷及深层缺陷。以下为几种混凝土病害的修复原则:

(1)混凝土表面蜂窝、麻面缺陷修复原则:

对蜂窝麻面较为集中的基面,按浅层缺陷修复方案处理。对露出骨料的基面,按深层缺陷修复方案处理;

(2)原混凝土结构表面挂有杂质的病害修复原则:

所有外挂有木板及纤维织物等材料的情况,统一进行拆除处理,并根据杂物覆盖面存在的具体病害按设计图纸,分深层缺陷及浅层缺陷进行处理。

2、依据混凝土裂缝特征,对其进行封闭处理或者灌浆处理,对于裂缝宽度0.15mm的裂缝采用压力注胶法;对于裂缝宽度0.15mm的裂缝采用表面封闭法。

混凝土缺陷及裂缝的施工工艺

浅层缺陷

根据修复原则,浅层缺陷修复采用聚合物砂浆修补,施工流程为:现场普查打磨清洁缺陷混凝土涂刷界面剂聚合物砂浆修补抹平。

浅层缺陷修复

02

深层缺陷

根据修复原则,深层缺陷修复采用环氧砂浆修补,施工流程为:现场普查凿除周边松散混凝土基面清理(有露筋的打磨除锈)涂刷阻绣剂涂刷界面剂环氧砂浆修补抹平。

深层缺陷

03

封闭裂缝

对于裂缝宽度<0.15mm进行表面封闭处理,施工步骤如下:裂缝的检查及标注表面清理配制环氧树脂胶泥裂缝封闭及表面处理。

封闭裂缝

04

灌浆裂缝

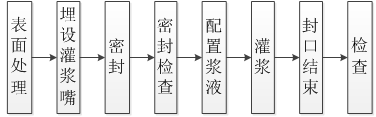

对于裂缝宽度0.15mm的裂缝,进行压力灌浆处理。其原理是首先将裂缝构成一个密闭空腔,有控制的预留进出口,借助专用灌缝器将灌缝胶压入裂缝并使之填满,使其结构内部组织重新结合为整体。压力灌浆施工工艺流程见下图5所示。

封闭裂缝

封闭裂缝

混凝土缺陷和裂缝的造价分析

主体结构缺陷施工完成并且经过监理人验收后,以现场实际工程量按照平方米为单位计算,灌浆及封闭裂缝施工完成并且经过监理人验收后,以现场实际工程量按照米为单位计算。

浅层缺陷主要工艺为先打磨缺陷混凝土再涂刷界面剂进行聚合物砂浆修补,综合单价约为200元/m2。深层缺陷主要工艺为凿除周边混凝土、基面清理、再涂刷界面剂进行环氧砂浆修补,综合单价约为700元/m2。封闭裂缝主要工艺为表面清理、配制环氧树脂胶泥对裂缝进行封闭及表面处理,封缝胶胶厚=2mm,封缝胶用量每米约0.2kg,综合单价约为47元/米。灌浆裂缝主要工艺为埋设灌浆嘴进行密封,再配置浆液进行灌浆,灌浆配比为每米密封胶0.25kg,灌封胶0.3kg,综合单价约为191元/米。

结 语

缺陷及裂缝修补是桥梁维修改造中重要的环节,施工前确定其施工工艺,施工中确保其施工质量。缺陷及裂缝作为隐蔽工程,需要在过程中严格核查现场工程量及施工质量,这对桥梁的结构性及耐久性起到重要作用。

桥梁混凝土缺陷,裂缝修复施工,工艺及造价分析
