1、土地购买
开发商在看中一块地,准备开始购买前,会要求设计师对土地进行初步设计,计算经济技术指标,估计投标价。
2、建筑方案招标建筑师初步设计方案深化方案报规
3、施工图设计
土建工程造价师要求对施工图设计提出合理建议,主要确保可以施工。
4、工程管理策划书编写
确定主要时间节点、经济效益等,工程部牵头地产公司其他部门配合
5、施工总承包入场
6、三通一平和办理各种证件

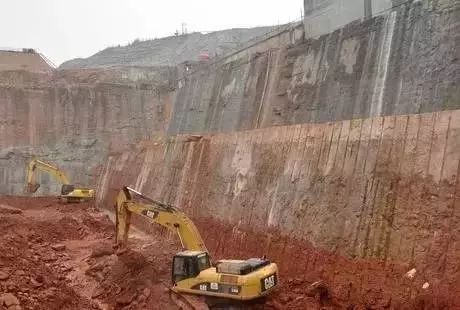

7、土方单位入场:场地平整基坑开挖
拿到图纸,找控制点,找到建筑位置,开挖前应该先降水,地下水到基地标高2m以下基坑开挖才可以开始。

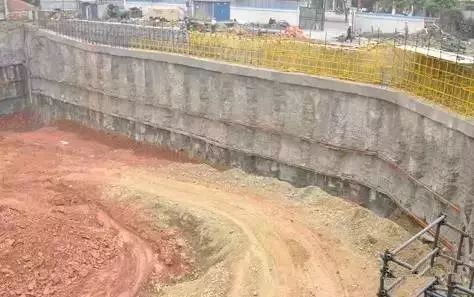

8、基坑支护施工

9、抗浮锚杆与基底施工
基底施工因该是在验槽以后,所谓验槽就是对持力层结构的检验,保证不会出现不均匀沉降。基底主要是为了好做防水。
10、防水施工

地下多用sbs防水卷,材然后是防水保护层。防水材料是种类、价格、应运范围土建工程师要牢牢掌握,防水是关键。

11、基础钢筋绑扎
基础分为筏板基础、独立基础等,施工工艺不一样。

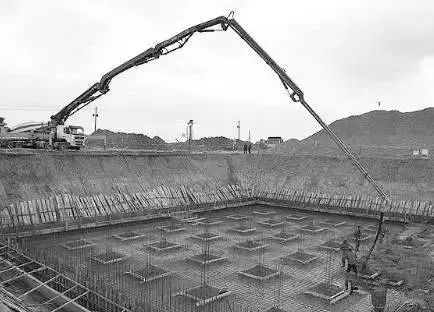

12、基础浇筑砼
质监站对基础钢筋验收以后浇筑。
13、地下室挡土墙浇筑
挡土墙的砼配合比要求高,应该为防水混凝土,注意检查。
14、地下室顶板浇筑
注意模板满堂架搭设等安全问题,地下室顶板跨度大。
15、项目开售
地产项目一般到地下室顶板浇筑完成就可以开始售卖了,这个一个重要的时间节点。

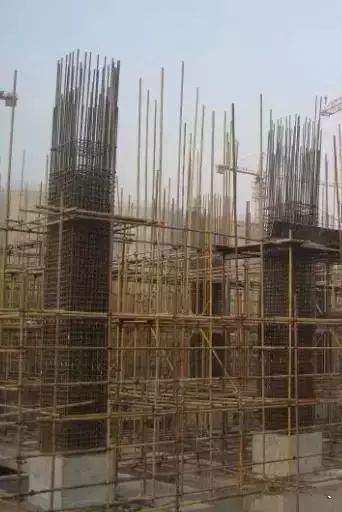

16、一层梁柱钢筋绑扎关模板浇筑
然后开始循环,没什么特别的,注意过程控制。
17、主体工程封顶以后,砌体工程、屋面花架、地下室顶板防水可以同时开始施工。(此时施工电梯应该入场安装完成,这个很重要;降水可以停了)
18、内装工程开始

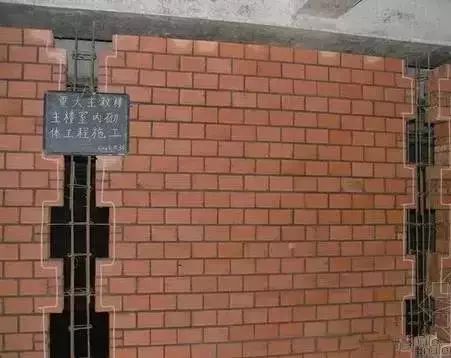

19、内装二模施工(就是构造柱浇筑)
20、内墙抹灰(施工工艺和材料控制都很重要)
21、外墙抹灰
一定是内墙完成再做外墙,方便处理接口位置。
22、外墙面砖施工
放样、垂直度、平整度等检查非常重要,且应该在外架拆除前。

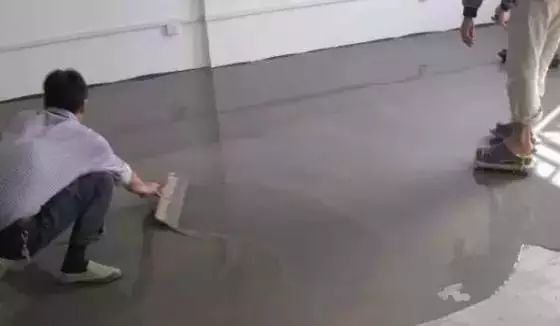

23、地坪施工
24、厕所防水施工
25、外墙面砖施工
26、公共区域内装与外墙grc线条同步施工
27、消防与公共装配合,完成消防管道安装与公共装饰
28、消防等设备入场,地下室覆土开始
29、园林硬质铺装
30、乔木、灌木施工、绿化完成
31、消防联动实验(非常重要,标志安装工程的结束)
32、正式电、水、网、气入场
33、监理验收资料,竣工验收
34、交付业主
