监理的工作日志如何填写及填写规范

1、监理日志可分项目监理日志和专业监理日志,每个工程项目必须设项目监理日志,对于专业不复杂的工程项目,由项目总监理工程师确定亦可取消专业监理日志,只设项目监理日志。

2、专业监理日志和项目监理日志不分层次,平行记载并归档。

3、专业监理日志由专业监理工程师填写,定期由项目总监理工程师审阅并逐日签字;项目监理日志可与主要专业(如土建专业)监理日志合并,由项目总监理工程师或项目总监理工程师指定专人当日填写,项目总监理工程师每日签阅。

专业监理日志记录内容

1、日期及气象情况

记录当天日期、气温及天气情况(分上午、下午及晚上)。

2、施工工作情况

施工进度情况

记录当天施工部位、施工内容、施工进度、施工班组及作业人数。施工进度除应记录本日开始的施工内容、正在施工的内容及结束的施工内容外,还应记录留置试块的编号(与施工部位对应)。重要的隐蔽工程验收、施工试验、检测等应予摘要记录,以备检索。

建筑材料情况

记录当天建筑材料(含构配件、设备)进场情况,填写材料(含构配件、设备)名称、规格型号、数量、所用部位、取样送检委托单号、试验合格与否(补填)、验证情况、不合格材料处理等。

施工机械情况

记录当天施工机械运转情况,填写机械名称、规格型号、数量及机械运转是否正常,若出现异常,应注明原因。

3、本专业监理工作情况

1现场质量(安全)问题的发现和处理

监理人员应做好旁站、巡视和平行检验等现场工作。现场监理工作要深入、细致,这样才能及时发现问题、解决问题,监理人员应在当天现场检查工作结束后,按不同施工部位、不同工序进行分类整理,并按时间顺序记录当日主要监理工作及监理在现场发现及监理予见到的问题,并应逐条记录监理所采取的措施及处理结果,对于当日没有结果的问题,应在以后的监理日志中得到明确反映。

2当日收发文号、收发文的主题以及重要文件的内容摘要,包括收到的各方要求、请示来文和当日签发的监理指令(如指令单、通知单、联系单)、监理报表(各种施工单位报审表及监理签证等),并应逐一说明监理落实处理上述收发文的情况。

3有关会议纪要及工程变更及洽商摘要。

4本专业重要监理事件的记录。

5其他事宜。

项目监理日志记录内容

1、日期及气象情况

记录当天日期、气温及天气情况(分上午、下午及晚上)。

2、项目施工工作情况

记录主要专业相应施工工作情况。

3、项目监理工作情况

1与项目监理日志合并的主要专业监理工作情况,内容可比照专业监理日志中相应要求填写。

2专业监理日志所未记载的收发文。

3涉及整个项目的会议及工地洽商等,项目监理日志应予记载。

4专业监理日志所未记载的综合性监理事件,对于重大监理事件,应予详细记载。

5其他事宜。

监理日志记录注意事项

1、准确记录日期、气象情况

有些监理日志往往只记录时间,而忽视气象记录,其实气象情况与工程质量有直接关系。因此,监理日志除写明日期,还应详细记录当日气象情况(包括气温、晴、雨、雪、风力等天气情况)及因天气原因而延误的工期情况。

2、 做好现场巡查,真实、准确、全面地记录工程相关问题

监理人员在书写监理日志之前,必须做好现场巡查,增加巡查次数,提高巡查质量,巡查结束后按不同专业、不同施工部位进行分类整理,最后工整地书写监理日志,并做记录人的签名工作。记录监理日志时,要真实、准确、全面地反映与工程相关的一切问题(包括三控制、二管理、一协调)。

3、监理日志应注意监理事件的关闭

监理人员在记监理日志时,往往只记录工程存在的问题,而没有记录问题的解决,从而存在缺口。发现问题是监理人员经验和观察力的表现,而解决问题是监理人员能力和水平的体现,是监理的价值所在。在监理工作中.并不只是发现问题,更重要的是怎样科学合理地解决问题。所以监理日志要记录好发现的问题、解决的方法以及整改的过程和程度。所以,监理日志应记录所发现的问题、采取的措施及整改的过程和效果,使监理事件圆满闭合。

4、 关心安全文明施工管理,做好安全检查记录

一般的委托监理合同中,大多不包括安全内容。虽然安全检查属于委托监理合同外的服务,但直接影响操作工人的情绪。进而影响工程质量,所以监理人员也要多关心、多提醒。做好检查记录,从而保证监理工作的正常开展。

5、监理日志应内容严谨真实、书写工整、规范用语、

监理日志体现了记录人对各项活动、问题及其相关影响的表达。文字如处理不当,比如错别字多,涂改明显,语句不通,不符逻辑,或用词不当、用语不规范、采用日常俗语等等都会产生不良后果。语言表达能力不足的监理人员在日常工作中要多熟悉图纸、规范,提高技术素质,积累经验,掌握写作要领.严肃认真地记录好监理日记。

6、监理日志记录后,要及时交项目总监理工程师审阅,以便及时沟通和了解,从而促进监理工作正常有序地开展。

监理的工作日志如何填写及填写规范

填写要求

1.监理日志是监理部的大事记,由总监或总代填写,周六、日由值班监理填写。

2.填写及时(通常于第二日上午填写)、如实记载、文笔简练、字迹清楚,内容可追溯。作为总监、总代业绩的考核内容之一。

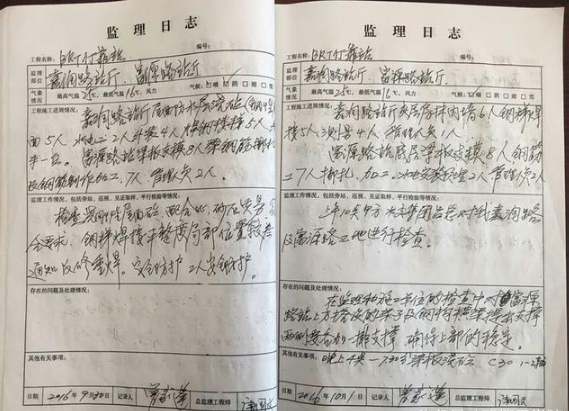

3.表头填写内容

监理日志表格题头栏填写内容分别是年、月、日、星期、本日天气情况、本日最高温度、本日最低温度、风向、风力。以上内容必须据实填写。

主要人员动态(含业主、监理、施工方)填写内容:

填写各参建单位主要领导、各单位管理人员变动情况。监理日志起始页详细记录本项目各方管理人员姓名和岗位,施工过程中只记录人员的调出、调入及岗位变更情况。

主要施工内容栏填写内容

记清当日的分部、子分部、分项工程施工部位和施工内容、投入的劳务、施工设备情况。由各专业监理工程师于第二日上午提供给监理日志记录人。

1、施工部位应当日施工哪层、哪个流水段、哪轴。道路工程应写明是桩号和结构层。

2、施工内容应写明写明当日施工分项工程名称和检验批、形象进度完成情况。房屋建筑应写明是支模板、绑钢筋、浇筑混凝土还是砌筑

抹灰等;市政工程也按照有关分类填写。

3、施工作业人员投入情况、施工机械使用情况,电力及水量能否保证生产需要,安全设施设置情况,工艺规程和安全操作规程遵守情况。

监理日志内容栏填写主要内容:

1、当日发生的各种会议如第一次工地会、监理交底、监理例会、专题会(归档编号、主持人、主要内容、议定事项等)。

2、当日发生的图纸会审、设计交底、设计变更、洽商(归档编号、专业、变更条数、签字情况)。

3、当日审批的分包资质、施工组织设计(方案)、进度计划、专家论证(归档编号、审核意见、结论等);

4、当日发生的厂家考察:重要单位、主要物资(名称、报告编号、结论)。

5、当日发生的业主、监理、承包商发出的通知、纪要、工作联系单及协调事项,注明收发人、编号和主要内容。

6、当日发生的分项、分部(子分部)、单位(子单位)工程验收、总结、报告(归档编号、参验人员到位情况及验收结论等)。

7、当日发生的外事接待:参观、检查、监督、评杯、上级指示、公司领导及管理部巡检等,提出的整改内容、时限、落实整改情况。8、当日安全、消防、环卫、事故报告、重要质量问题处理情况。

记录施工过程中监理发现的问题,解决的方法以及整改过程的记录。监理日志不能只记录存在的问题,同时要记录解决问题的办法、过程和对提出问题处理结果的复查,当日能验证的当日填写,当日不能验证的在后续的日记应对以往提出问题的复查,对以往提出问题的跟踪检查情况,问题的处理结果,前后内容应当闭合。

9、安全监理检查施工现场安全生产保证体系的运行、定期安全检查的结果及清除安全事故隐患过程等均应记录监理日志。

记录当日监督核查单位安全管理人员在岗情况、安全教育情况、安全技术交底情况、特种作业人员持证情况;参建施工单位安全周检以及监理组织的每月安全专项检查的结果,检查提出的整改要求、时限、落实整改情况。

10、总监对项目监理的监理人员的工作检查、指导情况。

记录当日总监检查的内容和贯彻执行情况。

11、项目监理部内部会议主要情况。

记录当日监理内部会议的议题、参加人员、会议形成的决议。

监理工作日志,监理日志填写
