1、输入工程量时,一般是输入在工程量表达式中,但发现输入不进去,呈锁定状态?

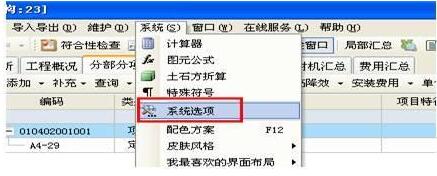

答:第一步:在系统菜单中,选择系统选项;

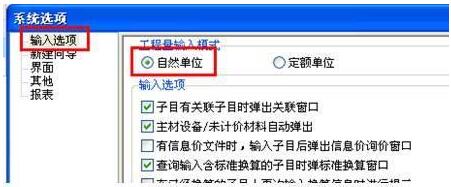

第二步:弹出窗口中,呈现选项,选择自然单位。
注:如所输入的工程量不需要除以定额量,则可选择为定额单位。
2、软件默认工程量为2位小数,需改成3位小数,怎么办?

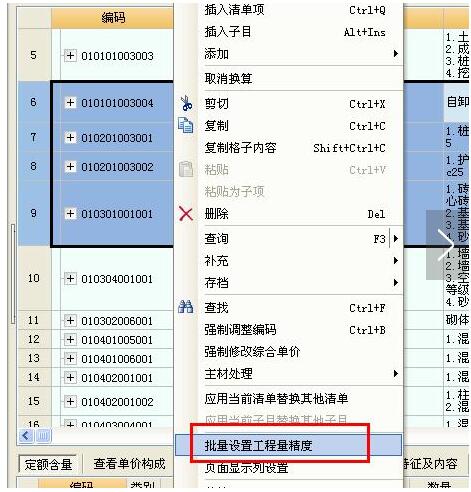

答:选中你要修改的清单或定额子目,然后右键批量设置工程量精度,弹出窗口设置小数位即可。
注:如果需要单独修改,可直接右键页面显示列设置中,把工程量精度打上勾,设置即可。
3、装饰超高费如何计算?
答:超高费是按高度分段计算的,首先在套清单定额的时候就应该按高度分开来套;

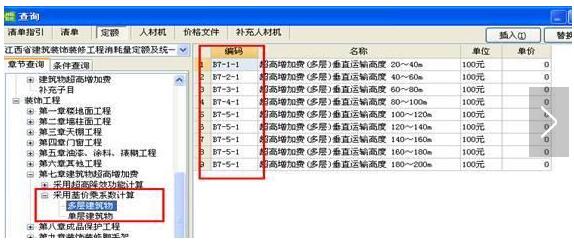

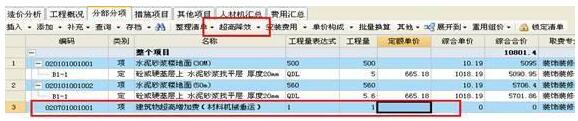

第一步,先套好装饰超高费的清单,然后点击超高降效按钮;(如下图)

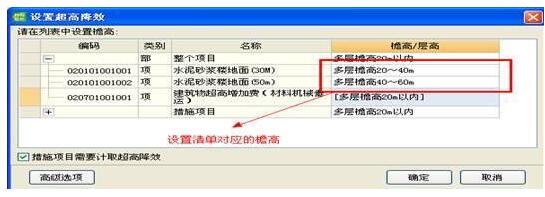

第二步:在软件弹出的窗口中分别设置清单对应的檐高;(如下图)

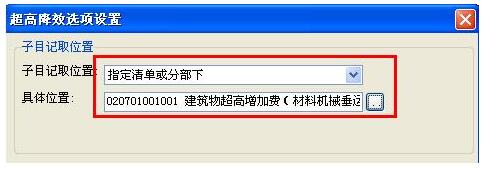

第三步:设置好檐高后,点本窗口中击左下角的高级选项,选择超高降效的记取位置(如图)后,全部确定就可以了;
实际工程中,很多用户不愿意把实体定额按区分的那么详细,超高增加费的计费基数自己来手工输入,操作方法如下:第一步:套超高增加费的清单;
第二步:套采用基价乘系数计算的超高增加费定额,如下图,套了定额后,自己输入工程量就可以;
4、装饰垂直运输如何计算?
答:装饰垂直运输费也是按高度分段计算的,首先在套清单定额的时候就应该按高度分开来套;

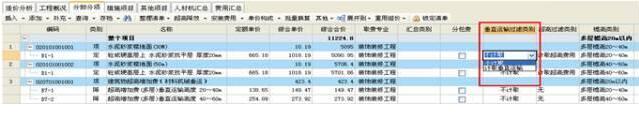

第一步:在需要计取垂直运输费的定额的垂直运输过滤类别中设置为计取,同时设置檐高高度;
第二步:直接在措施页面套垂直运输清单和相应的定额就可以自动计算了;
5、安装脚手架搭拆费如何计算?
答:安装专业的各类费用都是通过安装费用功能按钮实现的;例如脚手架搭拆费:
第一步:套安装的清单定额,然后到措施页面套脚手架的清单(如已套好就不需要);

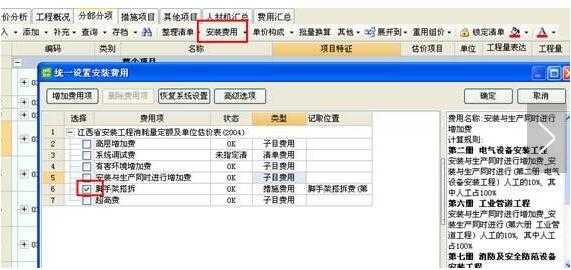

第二步:点击分部分项页面的安装费用按钮,在弹出的窗口中勾选脚手架搭拆费,如下图
第三步:全部确定以后,软件就自动记取了脚手架搭拆费,在措施页面可以查看的到;
6、估价项目如何做?包干价如何做?

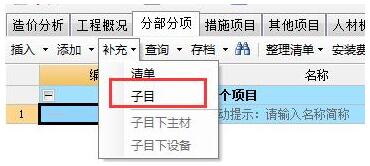

答:估价:点击补充功能,选择子目,或右键补充子目

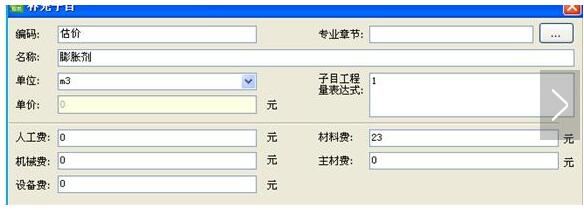

弹出窗口根据实际情况输入相关信息即可。
包干价即不取任何费用:区别于清单与定额;

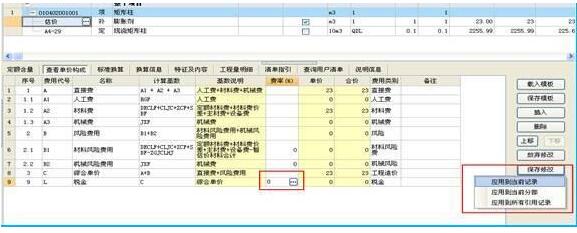

(1)清单计价:在查看单价构成中,把税金的费率改为0(不能直接删除),回车,如果是所有的估价都不取费,则切换鼠标光标,点是即可。如是单条子目修改,则在右下角保存修改中选择应用当前记录。
注:保存修改中,应用到当前记录是指其中一条估价;应用到当前分部是指这个部分下的所有估价;应用到所有引用记录是指整个工程。
(2)定额计价

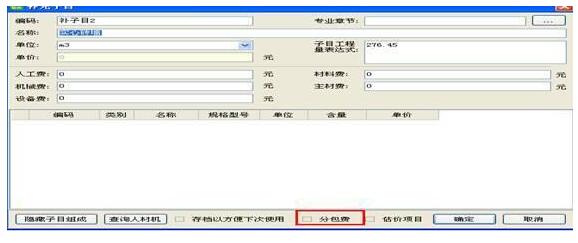

第一步:补充子目,弹出窗口中,最底部选择分包费;

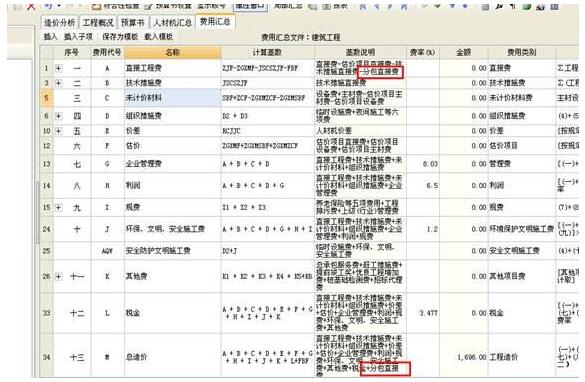

第二步:进入费用汇总窗口,直接工程费中减掉分包费的代码,就可以了
