管涵和箱涵施工技术!

一、管涵施工技术要点

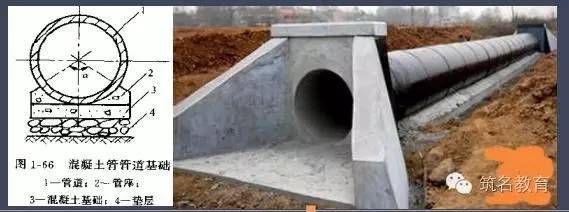

(1)当管涵设计为混凝土或砌体基础时,基础上面应设混凝土管座。

(2)当管涵直接设置在天然地基上时,应按照设计要求将管底土层夯压密实,并做成与管身弧度密贴的弧形管座。

(3)管涵的沉降缝应设在管节接缝处。

二、拱形涵、盖板涵施工技术要点

(1)遇有地下水时,应先将地下水降至基底以下500mm方可施工。

(2)涵洞地基承载力必须符合设计要求,并应经检验确认合格。

(3)拱圈和拱上端墙应由两侧向中间同时、对称施工。

(4)涵洞两侧的回填土,应在主结构防水层的保护层完成,且保护层砌筑砂浆强度达到3MPa后方可进行。回填时,两侧应对称进行,高差不宜超过300mm。

三、箱涵施工技术要点

1、箱涵顶进准备工作

(一)作业条件

(1)现场具备三通一平,满足施工方案设计要求。

(2)完成线路加固工作和既有线路监测的测点布置。

(3)地上构筑物、地下管线调查,并进行改移或采取保护措施。

(4)工程降水。

(二)机械设备、材料

按计划进场,并完成验收。

(三)技术准备

(1)施工组织设计已获批准,施工方法、施工顺序已经确定。

(2)全体施工人员进行培训、技术安全交底。

(3)完成施工测量放线。

2、工艺流程与施工技术要点

(一)工艺流程

现场调查工程降水工作坑开挖后背制作滑板制作铺设润滑隔离层箱涵制作顶进设备安装既有线加固箱涵试顶进吃土顶进监控量测箱体就位拆除加固设施拆除后背及顶进设备工作坑恢复。

(二)箱涵顶进前检查工作

(1)主体结构混凝土强度必须达到设计强度,防水层及保护层按设计完成。

(2)顶进作业面包括路基下地下水位已降至基底下500mm以下,并宜避开雨期施工,若在雨期施工,必须做好防洪及防雨排水工作。

(3)后背施工、线路加固达到施工方案要求;顶进设备及施工机械符合要求。

(4)顶进设备液压系统安装及预顶试验结果符合要求。

(5)工作坑内与顶进无关人员、材料、物品及设施撤出现场。

(6)所穿越的线路管理部门的配合人员、抢修设备、通信器材准备完毕。

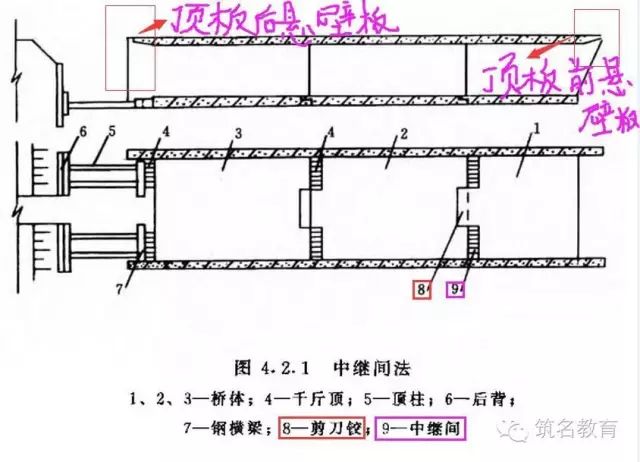

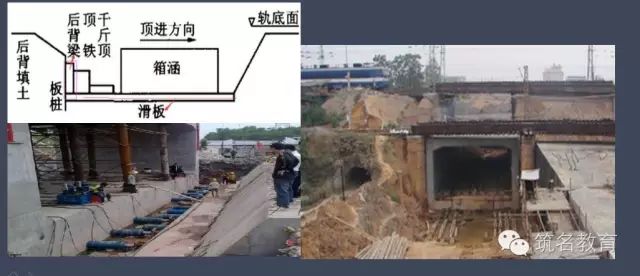

(三)箱涵顶进启动

(1)启动时,现场必须有主管施工技术人员专人统一指挥。

(2)液压泵站应空转一段时间,检查系统、电源、仪表无异常情况后试顶。

(3)当顶力达到0.8倍结构自重时箱涵未启动,应立即停止顶进;找出原因采取措施解决后方可重新加压顶进。

(4)箱涵启动后,应立即检查后背、工作坑周围土体稳定情况

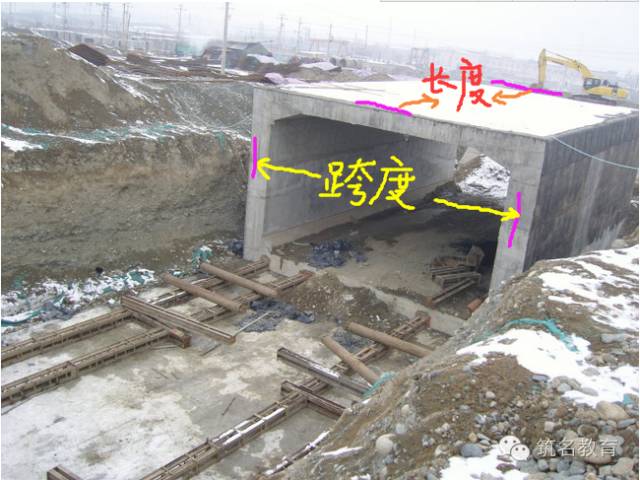

(四)顶进挖土

(1)一般宜选用小型反铲挖土机按设计坡度开挖,每次开挖进尺0.4~0.8m。挖土顶进应三班连续作业,不得间断。

(2)两侧应欠挖50mm,钢刃脚切土顶进。(斜交涵时,前端锐角一侧清土困难应优先开挖)。

(3)列车通过时严禁继续挖土,人员应撤离开挖面。

(4)挖土工作应与观测人员密切配合,随时根据箱涵顶进轴线和高程偏差,采取纠偏措施。

(五)顶进作业

(1)每次顶进应检查液压系统、顶柱(铁)安装和后背变化情况等。

(2)挖运土方与顶进作业循环交替进行。

(3)箱涵身每前进一顶程,应观测轴线和高程,发现偏差及时纠正。

(4)不宜对箱涵作较大的轴线、高程调整动作。

(六)监控与检查

(1)箱涵顶进前,应对箱涵原始(预制)位置的里程、轴线及高程测定原始数据并记录。

(2)箱涵顶进过程中,每天应定时观测箱涵底板上设置观测标钉的高程。

四、季节性施工技术措施

(1)箱涵顶进应尽可能避开雨期。

(2)雨期施工时应做好地面排水,工作坑周边应采取挡水围堰、排水截水沟等防止地面水流人工作坑的技术措施。

(3)雨期施工开挖工作坑(槽)时,应注意保持边坡稳定。

(4)冬雨期现浇箱涵场地上空宜搭设固定或活动的作业棚,以免受天气影响。

(5)冬雨期施工应确保混凝土入模温度。

管涵施工技术,箱涵施工技术
