内墙抹灰施工细部作法图文详解

一、材料要求

水泥:水泥采用P.C 32.5复合硅酸盐水泥,进场时需校核生产许可证及水泥标号、出厂日期、水泥品种是否与证明相符,然后按取样规定送试验室检测,试验合格后方可使用。

砂:中砂,平均粒经为0.35~0.5mm,使用前应过5mm孔径筛子。不得含有泥土、草根、杂质等其它有机、有害物体,使用前应按规定做试验鉴定,符合要求可以使用。

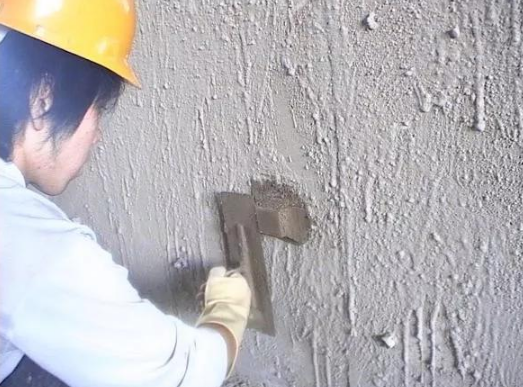

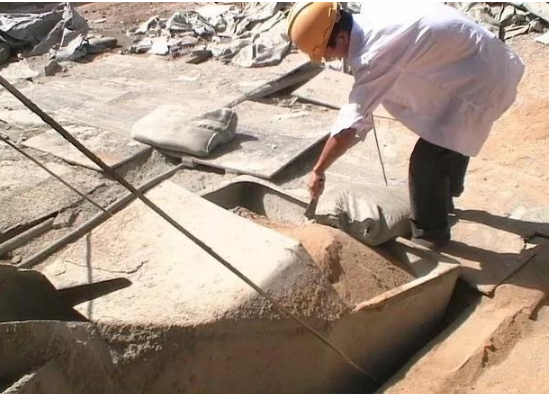

砂子过筛

检查后台

二 、主要机具主要机具:砂浆搅拌机、、平锹、筛子(孔径5mm),窄手推车、大桶、灰槽、灰勺、大杠、中杠、2m靠尺板、线坠、盒尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、鸭嘴铁抹子、铁制水平尺、长毛刷、鸡腿刷、钢丝刷、扫帚、喷壶、胶皮水管、小水桶、粉线袋,小白线、錾子、锤子、钳子、钉子、托线板、工具袋等。

三 、作业条件

1、首先必须经有关部门进行结构工程验收,合格后方可进行抹灰工程,并弹好+50cm水平线。

2、抹灰前,应检查门窗框安装位置是否正确,与墙连接是否牢固。连接处缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实,若缝隙较大时应在砂浆中掺人少量麻刀嵌塞,使其塞缝密实。

3、将过梁、混凝土墙面及砖砌墙等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),用1:3水泥砂浆分层补平;脚手眼塞堵密实,外露钢筋头、铅丝头等要清除净,窗台砖补齐;内隔墙与楼板、梁底等交接处用斜砖砌严实。

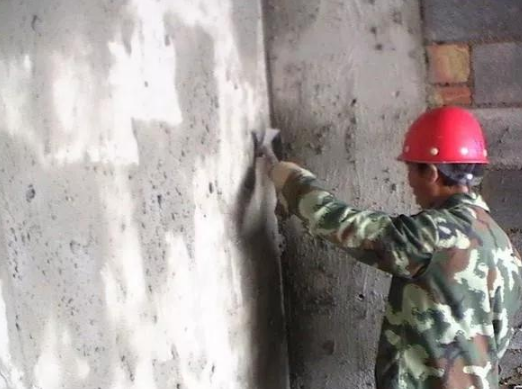

凸出部分剔凿

4、 管道穿越墙洞和楼板洞及时安放套管,并用1:3水泥砂浆或豆石混凝土填嵌密实;电线管、配电箱安装完毕,接线盒用纸堵严。

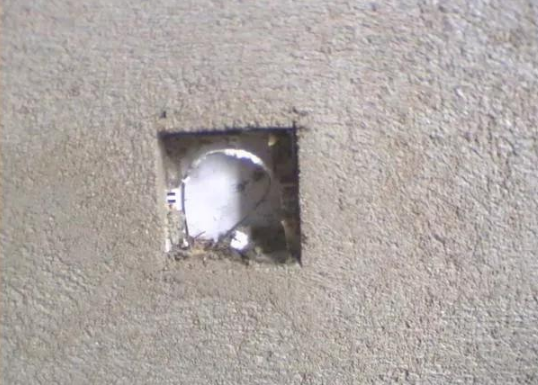

修补穿墙孔洞

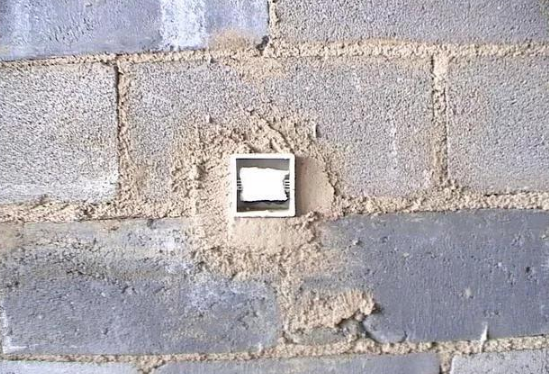

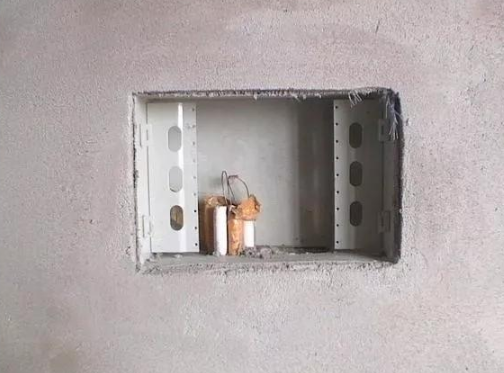

修补线盒

5、 砖墙等基体表面的灰尘、污垢和油渍等清除干净,并洒水湿润。

6、根据室内高度和抹灰现场的具体情况,提前搭好操作用的高凳和架子,架子要离开墙面及墙角200~250mm,以利操作。

7、室内大面积施工前应确定施工方案,先做样板间,经监理和我单位验收合格后再正式施工。

8、屋面防水工程完工前进行室内抹灰施工时,必要时采取防水措施。

四、操作工艺工艺流程:墙面清理浇水润湿涂刷界面剂吊垂直、抹灰饼冲筋抹底层砂浆抹罩面灰养护

五、施工要点

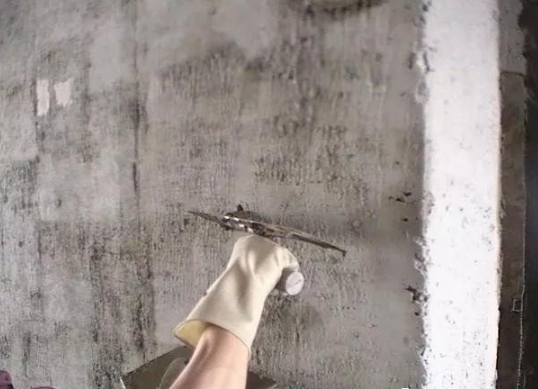

1、墙面清理:抹灰前检查砌筑墙体,对松动、灰浆不饱满的拼缝及梁,板下的顶头缝,用水泥砂浆填塞密实。将露于墙面的舌头灰刮净,凸出墙面不平整的部位剔凿平整,坑凹不平,砌块缺楞掉角,设备管线槽、脚手孔洞用1:3水泥砂浆整修密实、平顺。用吊线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。

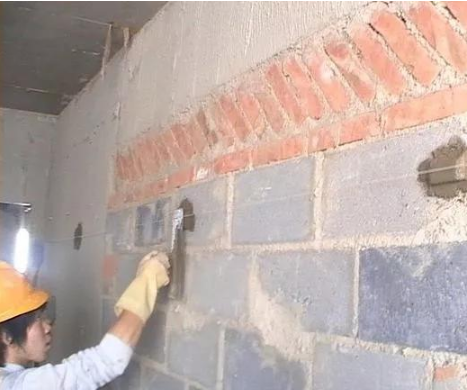

墙面清理

2、浇水润湿:将墙面浮土清扫干净,分数遍浇水湿润。墙面应用细管自上而下浇水湿透,一般应在抹灰前一天进行(一天浇两次),使抹灰层有良好的凝结硬化条件,浇水量以水分渗人砌块深度8~10mm为宜,且浇水宜在抹灰前一天进行,遇风干天气。抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时墙面不显浮水以利砂浆强度增长,不出现空鼓、裂缝。

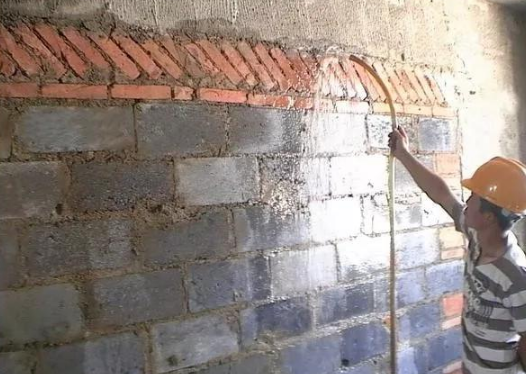

浇水湿润

3、涂刷界面剂:为保证混凝土与抹灰墙体结合牢固,特将混凝土墙体拉毛,用滚刷刷上一层1:1稀粥状水泥细砂浆(内掺20%的砼界面剂拌制),使其凝固在光滑的基层表面,养护48小时后用手掰不动为好。

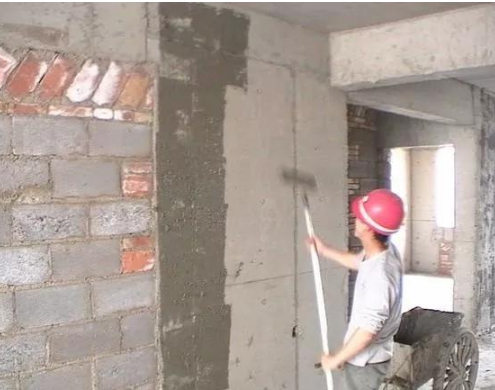

涂刷界面剂

4、吊垂直、抹灰饼冲筋 :本工程抹灰为中级抹灰。室内砖墙抹灰层的平均总厚度为20mm。按照基层表面平整垂直情况,进行吊垂直、套方找规矩,经检查后确定抹灰厚度,最少不应少于7mm。操作时先贴上灰饼再贴下灰饼;贴灰饼时要根据室内抹灰要求选择灰饼的正确位置,一般灰饼间距不大于1500mm,离地30mm。用靠尺板找好垂直与平整。灰饼宜用1:3水泥砂做成5cm见方的形状。四个墙角灰饼做完稍干后,在上下左右贴灰饼表面挂通线,沿线每隔1.5m补做若干标准灰饼,灰饼快干时,在灰饼之间抹100mm宽的砂浆冲筋,用刮杠刮平,厚度与灰饼平齐,待冲筋稍干后即可进行底层抹灰。

吊垂直

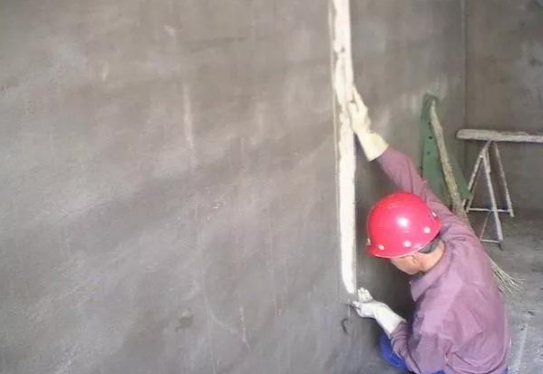

抹灰饼

每隔1.5m挂线补做灰饼

冲筋

5、抹底层砂浆:一般情况下,冲完筋约垂直2h左右就可以抹底灰,不要过早或过迟。先薄薄抹一层底子灰,接着分层装档、找平,再用大杠水平刮找一遍,用木抹子搓毛。然后全面检查底子灰是否平整,阴阳角是否方正,阴角交接处、墙与顶板交接处是否光滑平整,并用靠尺板检查墙面直与平整情况。抹灰面接槎应顺平,地面砂灰应及时清理干净。

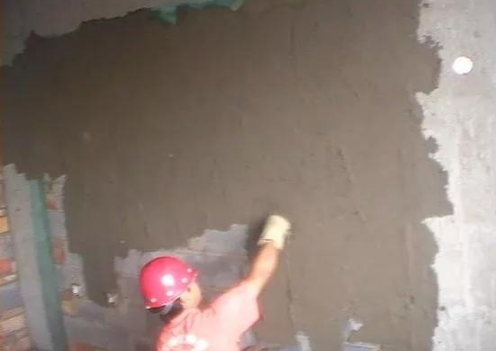

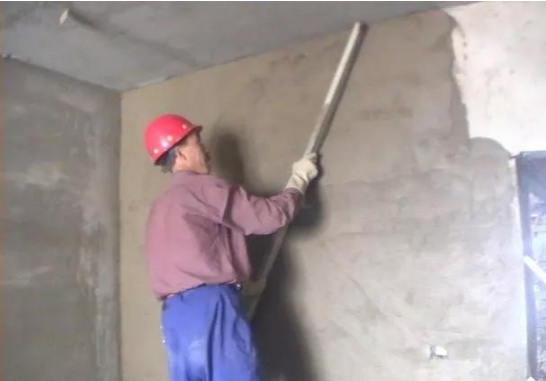

抹底层砂浆

刮杠找平

梁下抹灰

门洞口抹灰

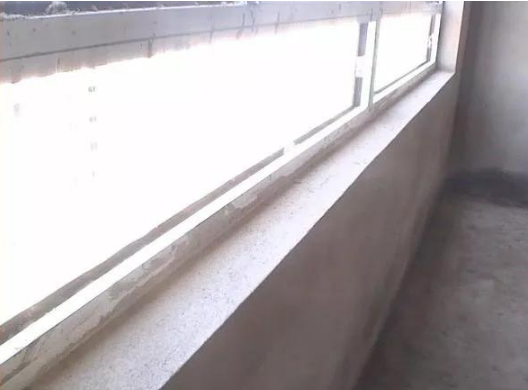

窗口顺直

施工洞口甩茬加设玻璃丝网格布

修抹预留孔洞、电气箱、槽、盒:当底灰抹平后,应设专人先把预留孔洞、电器箱、槽、盒周边5CM的石灰砂浆清理干净,改用1:1:4水泥混合砂浆把洞、箱、槽、盒抹成方正、光滑平整(要比底灰或标筋高2mm)。

抹线盒方正

配电箱处抹灰

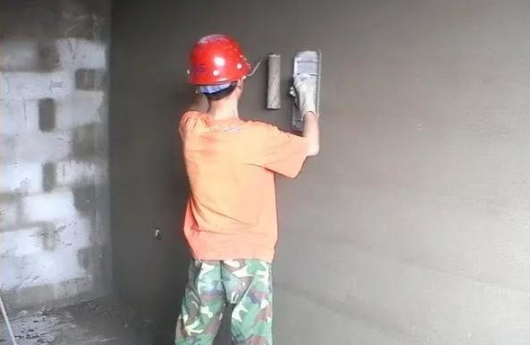

6、抹罩面灰:当底子灰六七成干时,即可开始抹罩面灰(如底子灰过干应浇水润湿)。罩面灰应二遍成活,厚度约2mm,最好两人同时操作,一人先薄薄刮一遍,另一人随即抹平.按先上后下顺序进行,再赶光压实,然后用钢板抹子压一遍,最后用塑料抹子顺抹子纹压光,随即用毛刷蘸水将罩面灰染处清刷干净,不应甩破活(如遇施工洞,可甩整面墙,但注意切齐)。

抹罩面灰

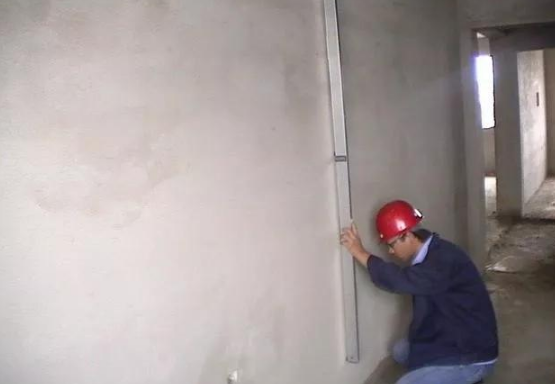

检查垂直度

立面垂直度检查

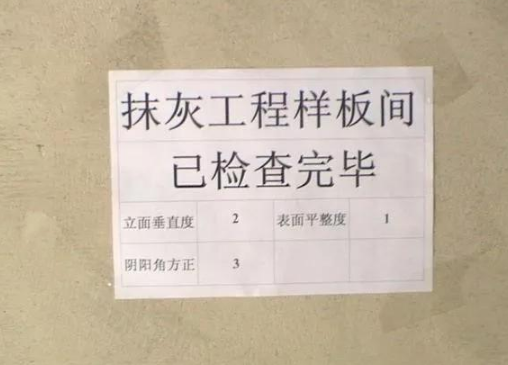

张贴样板间标识

六、抹灰注意要点

1、砌块墙体大面抹灰要点抹灰前先用自来水冲洗墙面一遍,冲洗时间不得太长,浸水不能过湿,过湿的墙体应待含水蒸发干后才能抹灰,冲洗的目的一是去除表面浮尘,二是湿润墙体、增强粘结力。

2、阳角处抹灰要点室内墙面和柱面的阳角以及门窗洞口的阳角必须用1:2水泥砂浆抹出护角,护角高度不低于2m,每侧宽度为60mm,基本做法根据灰饼厚度抹灰,然后粘好靠尺板,并找方吊直,用1:2水泥砂浆分层抹平。

3、面层抹灰要点开始抹面层砂浆以前,必须将底子灰表面划出纹道或拉毛,面层接槎要平齐,颜色要一致,表面光滑,罩面压光不少于两遍,面层完成后次日喷水养护。抹灰层在凝结前,应防止快干、水冲、撞击和振动。

4、抹灰与其它工种和专业配合

(1)抹灰工程操作时应充分考虑专业配合问题,抹灰前水、电管线及箱、盒应安装完毕,从时间上应交叉安排施工,防止抹灰后再剔凿,造成成品破坏。

(2)抹灰工程与门窗安装工程做好配合,抹灰前门窗宜安装完毕,待抹灰至门窗部位时,必须检查门窗安装的位置和角度是否方正、垂直,不符合要求的应通知门窗安装人员予以修复,杜绝返工浪费现象发生。

七、质量要求

1、抹灰工程主控项目

2、一般项目

(1)抹灰表面光滑、洁净,接搓平整。

(2)护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑。

(3)抹灰层总厚度应符合设计要求。

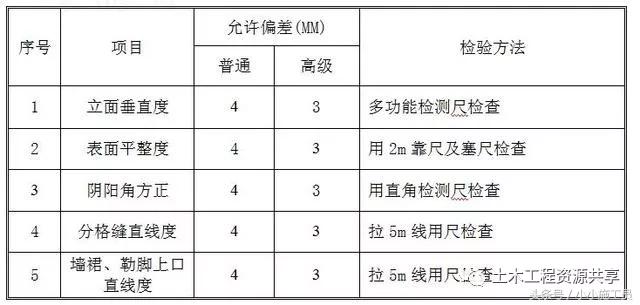

3、抹灰允许偏差

八、应注意的质量问题

1、砖墙、砼墙基层抹灰空鼓、裂缝原因分析:

(1)基层清理不干净或处理不当;墙面浇水不透,抹灰后砂浆中的水分很快被基层(或底层)吸收,影响粘结力。

(2)配制砂浆和原材料质量不好,使用不当。

(3)基层偏差较大,一次抹灰层过厚,干缩率较大。

(4)线盒往往是由电工在墙面抹灰后自己安装,由于没有按抹灰操作规程施工,过一段时间易出现空裂。

(5)在混凝土墙和砖墙交接处,由于砼墙和砖墙膨胀系数不同,经过一段时间后出现裂缝。

(6)拌合后的水泥砂浆不及时使用完,停放时间过长,砂浆凝结。为了操作方便,重新加水拌合,以达到一定稠度,从而降低了砂浆强度为粘吉力,产生空鼓、裂缝。

防治措施:

(1)抹灰前的基层处理是确保抹灰质量的关键之一,必须认真做好。

(2)墙面脚手眼等孔洞作为一道工序先用同种砖堵严密;用1:3水泥砂浆抹平。

(3)不同基层材料相接处,挂400mm宽玻璃丝网格布,每边200mm。

(4)抹灰前墙面浇水。砖墙基层浇水二遍,砖面渗水深度8-10mm,即可达到抹灰要求。混凝土墙吸水率低,抹灰前浇水湿润。避免刚抹的砂浆中水分被底层吸走,产生空鼓。此外,基层墙面浇水程度,还与季节、气候和室外操作环境有关,应根实际情况而定。

(5)抹灰用的砂浆必须具有良好的和易性,并具有一定的粘结强度。

(6)抹灰用的原材料和使用砂浆配合比应符合质量要求。

2、抹灰面不平,阴阳角不垂直、不方正原因分析:抹灰前没有事先按规矩找方、挂线、做灰饼和冲筋,冲筋用料强度较低或冲筋过早进行抹面施工,冲筋离阴阳角较远,影响了阴阳角的方正。

防治措施:

(1)抹灰前按规矩找方,横线找平,立线吊直。

(2)先用托线板检查墙面平整度和垂直度,决定抹灰厚度,在墙面上做灰饼,得用托线板在墙面的两下角做出灰饼,拉线,间隔1.5m做灰饼,冲筋宽同灰饼,再次得用托线板拉线检查,无误后方可抹灰。

(3)经常检查修正抹灰工具,尤其避免刮杠变形后再使用。

(4)抹阴阳角时应随时检查角的方正,及时修正。

(5)罩面灰前进行一次质检验收,验收标准同面层,不合格处必须修正后再进行面层施工。

九、成品保护措施

① 工种与工种、工种与专业应协调工作,密切配合,防止出现专业打架或交叉施工顺序不当造成返修;②水平运输车辆行走要注意避开抹灰成品,不得碰撞造成墙面残损,棱角破坏,搬运物体应注意不要撞击抹灰层;③抹灰面层完成后,任何人不得在上面乱涂乱画污染面层,要及时清擦干净残留在门窗框上的砂浆。④水泥砂浆抹灰完成后必须进行养护,防止造成干缩裂缝或空鼓;⑤必要时可在抹灰区域设置隔离护拦,以保护刚抹灰的成品。 6要注意保护好楼地面,不得直接在地面上拌灰。

设立隔离栏杆,抹灰成品保护

内墙抹灰施工,施工细部作法
