基础灌注桩工程作业指导书(钻(冲)孔灌注桩、人工挖孔桩)

一、施工准备

1、材料

⑴符合设计要求的商混

⑵钢筋:品种和规格均应符合设计规定,并有出厂合格证和按规定试验合格后才能使用。

2、作业条件

⑴施工前应作场地查勘工作,如有架空电线、地下电缆、给排水管道等设施,妨碍施工或对安全操作有影响的,应先作清除、移位或妥善处理后方能开工。

⑵施工前应做好场地平整工作,对不利于施工机械运行的松散场地,必须采取有效的措施进行处理。场地要采取有效的排水措施。

⑶应具备施工区域内的工程地质资料、经会审确定的施工图纸、施工组织设计或方案、各种原材料及其抽检试验报告、混凝土配合比设计报告以及有关资料。

⑷施工机械性能必须满足成桩的设计要求。

二、工艺流程

测量放线埋设护筒钻机就位、泥浆制作冲击(或冲抓机、旋转、潜水钻)成孔抽渣补浆检孔清孔检查沉渣安放钢筋笼下导管灌注水下混凝土

三、操作工艺

1、场地平整后放线定桩位,定位后要在每个桩位中心点打入一条16800mm的钢筋做桩位标记,并用混凝土固定好。桩位放线后会同有关人员对轴线桩位进行复核,并办好复核记录签证。轴线桩位经复核无误后方可进行施工。

2、护筒应按下列规定设置

⑴护筒一般用4~8mm厚的钢板加工制成,高度为1.5~2m。钻孔桩的护筒内径应比钻头直径大100mm;冲孔桩的护筒内径应比钻头直径大200mm。护筒的顶部应开设1~2个溢浆口,并高出地面0.15~0.30m。

⑵护筒有定位、保护孔口和维持水位高差等重要作用。护筒位置要根据设计桩位,按纵横抽线中心埋设。埋设护筒的坑不要太大。坑挖好后,将坑底整平,然后放入护筒,经检查位置正确,筒身竖直后,四周即用粘土回填,分层夯实,并随填随观察,防止填土时护筒位置偏移。护筒埋好后应复核校正,护筒中心与桩位中心应重合,偏差不得大于50mm。

⑶护筒的埋设深度:在粘性土中不宜小于1m;在砂土中不宜小于1.5m,并在保持孔内泥浆液面高于地下水位1m以上。

3、作护壁和排碴用的泥浆,其制作及其性能要求应符合下列规定:

⑴在粘性土中成孔时应注入清水,以原土造浆护壁。循环泥浆比重应控制在1.1~1.3。

⑵在砂土和较厚的夹砂层中成孔时,应制备泥浆(冲孔桩可在孔中投入泥团造浆),泥浆比重应控制在1.2~1.3。

⑶在砂卵石层或容易塌孔的土层中成孔时,泥浆比重应加大至1.3~1.5。

⑷泥浆的控制指标:粘度18~22S;含砂率不大于8%;胶体率不大于90%。施工中应经常测定泥浆比重、粘度、含砂率和胶体率。

4、泥浆池沉淀池的池面标高应比护筒低0.5~1m,以利泥浆回流畅顺。泥浆池和沉淀池的位置要合理布局,不得妨碍吊机和钻机行走。泥浆池的容量为每孔的排渣量,沉淀池的容量应为每孔排渣量的1.5~2倍。

5、应派专人清除泥浆沟槽的沉淀物,保证不淤塞。沉淀池及泥浆池的沉积物应经常清除,多余的泥浆要及时排出基坑。

6、钻具和钻头可按下列规定选用:

⑴在一般粘性土、淤泥、淤泥质土以及砂土中,宜采用笼式钻头。

⑵在砂卵石层、强风化层中,可用镶焊硬质合金刀头的笼式钻头。

⑶遇孤石或旧基础时,可用带硬质合金刀的筒式钻头。

⑷在硬岩中,可用牙轮钻头。

⑸冲孔桩一般采用十字形冲击钻头。冲击钻头分冲孔钻头、冲岩钻头、修孔钻头、扩孔钻头。钻头的直径与设计桩径相比,冲孔钻头、冲岩钻头小50~80mm;修孔钻头大10~20mm;扩孔钻头大60~100mm。冲击钻头必须设置打捞环。

7、钻机钻进时,应根据土层类别、孔径大小、钻孔速度及供浆量来确定相应的钻进速度,钻速应符合下列规定:

⑴在淤泥和淤泥质土层中,应根据泥浆补给情况,严格控制钻进速度,一般不宜大于1m/min;在松散砂层中,钻进速度不宜超过3m/h。

⑵在硬土层中或在岩层中的钻进速度以钻机不发生跳动为准。

8、冲击成孔应遵守下列规定:

⑴开孔时应低锤密击。如表土为淤泥、松散细砂等软弱土层,可加粘土块夹小片石,反复冲击造孔壁,保证护筒的稳定。

⑵必须保证泥浆的供给,使孔内浆液稳定。

⑶在各种不同的土层和岩层中钻进时,可按表1-1的施工要点进行。

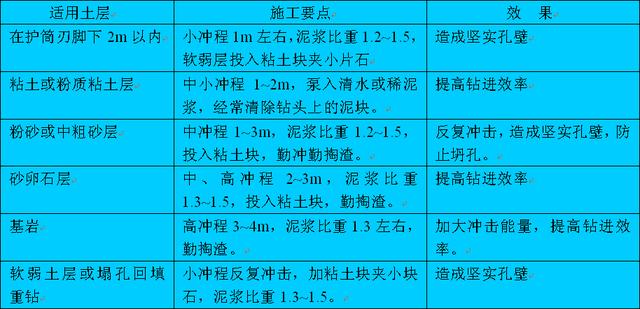

钻(冲)孔灌注桩施工要点 表1-1

⑷YKC反复式冲孔桩机的特点是冲程较固定,冲击频率高,施工时也应参照表3-1中的施工要点,如需提高冲击能量,也可调节冲程或改换不同形式和重量的冲击钻头。

⑸开始钻基岩时应低锤密击或间断冲击,以免偏斜。如发现钻孔偏斜,应立即回填片石至偏孔处上部0.3~0.5M,重新钻进。

⑹遇弧石时可适当抛填硬度相似的片石,用重锤冲击,或重低冲程交替冲击。将大弧石击碎挤入孔壁。

⑺必须准确控制松绳长度,避免打空锤。一般不宜用高冲程,以免扰动孔壁,引起坍孔、扩孔或卡钻事故。

⑻应经常检查钢丝绳的磨损情况,卡扣松紧程度、转向装置是否灵活,以免掉钻。

⑼应经常检查冲击钻头的磨损情况,如磨损过大,切削角不符合要求时要及时更换修理,以提高钻进效率和防止夹钻、卡钻等事故。

9、钻孔桩钻进过程中若发现斜孔、弯孔、缩颈、塌孔或沿护筒周围冒浆以及地面沉陷等情况,应停止进钻,经采取下列有效措施后,方可继续施工。

⑴当钻孔倾斜时,可反复扫孔修正,如纠正无效,应在孔内回填粘土或风化岩块至偏孔处上部0.5m,再重新钻进;

⑵钻进中如遇塌孔,应立即停钻,并回填粘土,待孔壁稳定后再钻;

⑶护筒周围冒浆,可用稻草拌黄泥堵塞漏洞,并压上一层泥、砂包。

10、冲孔桩施工若遇下列情况之一时,应立即停钻处理。

⑴产生斜孔、弯孔和缩孔时,应停钻抛粘土块夹片石至偏孔开始处以上0.5~1m,重新钻进、不得用冲孔钻头修孔,防止卡钻;

⑵钻进中如遇塌孔,应立即停钻,回填夹片石的粘土块,加大泥浆比重,反复冲击造壁及钻进;

⑶沿护筒周围冒浆、造成孔口坍塌地表沉陷时,应立刻停钻并防止钻机倾倒,及时在护筒外围回填粘土(用稻草拌和);并加以夯实,必要时压上一层泥、砂包后方可继续钻进。

11、若遇卡钻、掉钻,应按下列方法处理:

⑴卡钻时应交替紧绳、松绳,将钻头缓缓吊起,不得硬提猛拉,必要时可使用打捞钩、千斤顶等铺助工具助提;

⑵掉钻时应立即打捞,用打捞钩钩住钻头预设的打捞环,把钻头提上来。

12、桩孔排碴可采用泥浆循环或抽碴筒排碴等方法。如采用抽碴筒排碴,在钻进4~5m深后,每钻进0.5~1m应抽碴一次,并及时补给泥浆。

13、钻大孔时可分级成孔,第一级钻头直径宜为第二级钻头直径的0.6~0.8m倍。

14、冲孔入岩后,每钻进200mm要取一次岩样,并妥善保存,以便终孔验证。钻孔桩入岩后宜每钻进100mm取一次岩样。

15、钻孔桩清孔应按下列规定进行。

⑴对以原土造浆的钻孔,钻到设计后,可使钻头空转不进尺,循环换浆,泥浆比重应控制在1.1左右;

⑵对于土质较差的砂土层和砂夹卵石层,清孔后孔底泥浆比重宜为1.15~1.25m左右;

⑶清孔后的孔底沉碴厚度,端承桩不得大于50mm,或不大于设计规定值;摩擦桩不得大于200mm。在灌注水下混凝土前必须复测沉碴厚度,沉碴超过规定者,必须重新清孔,符合规定方可灌注水下混凝土。

冲孔桩清孔应按下列规定进行。

⑴孔壁土质较好,不易塌孔者,可用空气吸泥机清孔。

⑵孔壁土质较差者,可用泥浆循环或抽碴筒抽碴清孔。清孔后泥浆比重应控制在1.15~1.25m左右,粘度28s,含砂率10%;

⑶清孔过程中,必须及时补给足够的泥浆,并保持孔内浆液面的稳定;

⑷清孔后孔底沉碴允许厚度应符合本章第15条的有关规定。

17、钻 (冲)孔桩钢筋笼制作应符合下列规定:

⑴钢筋净距必须大于混凝土粗骨料粒径3倍以上;

⑵加筋箍应在主筋外面,主筋一般不设弯钩,钢筋头也不得内园弯曲,以免阻碍导管工作;

⑶主筋的搭、焊接应互相错开,35倍钢筋直径区段范围内的接头数不得超过钢筋总数的一半;

⑷钢筋笼外径应比钻(冲)孔设计直径小140mm;

⑸钢筋笼内径应比导管接头处的外径大100mm以上;

⑹钢筋笼的主筋净保护层不宜小于70mm,其允许偏差为20mm;

⑺钢筋笼制作还应执行有关规范要求。

18、钻(冲)孔桩钢筋笼吊运时应采取适当措施防止扭转、弯曲。安装钢筋笼时,应对准孔位,吊直扶稳,缓慢下沉,避免碰撞孔壁。钢筋笼下沉到设计位置后,应立即固定,防止移动。钢筋笼不到孔底者,为防止灌注混凝土时上浮,通常可设3~4条伸到孔底之主筋作为锚固,也可将钢筋笼与孔口护筒临时焊接。

19、钻(冲)孔桩分段制作的钢筋笼,其长度以5~8m为宜,两段钢筋笼连接时可采用单面搭接焊,也可采用绑扎和点焊,但其接头应按本章第17条的有关规定设置。

20、钻(冲)孔桩钢筋笼安装完毕,应会同建设、设计单位和质监部门对该桩进行隐蔽工程验收,合格后应及时灌注水下混凝土,其间歇时间不宜超过4h。灌注前应按本章第15条规定复测沉渣厚度。

21、水下混凝土拌和物应符合本章第二节操作工艺第 1条有关规定。

22、导管的构造和使用应符合本章第二节操作工艺第 2 条有关规定。

23、灌注水下混凝土应遵守本章第二节操作工艺第3条有关规定。

三、质量标准

1、保证项目

⑴灌注桩用的原材料和混凝土强度必须符合设计要求和施工规范的规定。

⑵成孔深度必须符合设计要求。以摩擦为主的桩,沉碴厚度不得大于200mm;以端承为主的桩,沉碴厚度不得大于50mm。

⑶实际浇注混凝土量严禁小于计算体积。

⑷灌注后的桩顶标高及浮浆的处理必须符合设计要求和施工规范的规定。

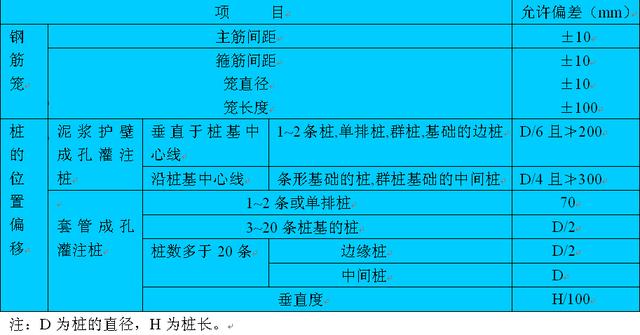

2、允许偏差见表1-2

钻(冲)孔灌注桩允许偏差 表1-2

四、施工注意事项

避免工程质量通病

⑴预防坍孔

1)在松散砂土或流砂中钻进时应控制进尺选用较大比重、粘度、胶体率的优质泥浆,或投入粘土掺片石低锤冲击。使粘土块、片石挤入孔壁。如地下水位变化过大,应采取加高护筒、增大水头等措施。严格控制冲程高度。

⑵预防钻孔漏浆。

加稠泥浆或投入粘土,慢速转动,或在回填土内掺片石,反复冲击,增强护壁。

⑶预防桩孔偏斜

1)安装钻机时要使转盘、底座水平。起重滑轮缘、固定钻杆的卡孔和护筒中心三者应在同一轴线上,并经常检查校正。

2)由于主动钻杆较长,转动时上部摆动过大,必须在钻架上增添导向架,控制钻杆上的提引水龙头,使其沿导向架向下钻进。

3)在有倾斜的软硬地层钻进时,应吊住钻杆控制进尺,低速钻进,或回填片石,冲平后再钻进。

⑷预防梅花孔

1)经常检查转向装置是否灵活。

2)选用适当粘度和比重的泥浆,适时掏碴。

3)用低冲程时,隔一段时间要换高一些的冲程,使冲击钻头有足够的转动时间。

⑸预防钢筋笼放置与设计要求不符、钢筋笼变形、保护层不够、深度位置不符合要求。

如钢筋笼过长应分段制作,吊放钢筋笼入孔时再分段焊接。钢筋笼在运输和吊放过程中,每隔2~.5m设置加强箍一道,

并在钢筋笼内每隔3~4m装一个可拆卸的十字形临时加劲架,在钢筋笼吊放孔时再拆除。

1)在钢筋笼周围主筋上每隔一定间距设置混凝土垫块,混凝土垫块根据保护层的厚度及桩径设计。

2)清孔时应把沉碴清理干净,保证实际有效孔深满足设计要求。

3)钢筋笼应垂直缓慢放入孔内,防止硬撞孔壁。钢筋笼放入孔内后,要采取措施,固定好位置。

4)对在运输、堆放及吊装过程中已经发生变形的钢筋笼,应进行修理后再使用。

⑹预防断桩

混凝土塌落度应严格按设计规范要求控制。

1)灌注混凝土前应检查混凝土搅拌机,保证混凝土搅拌时能正常运转,必要时应有备用搅拌机一台,以防万一。

2)边灌混凝土边拔导管,做到连续作业,一气呵成。灌注时勤测混凝土顶面上升高度,随时掌握导管埋入深度,避免导管埋入过深或导管脱离混凝土面。

主要安全技术措施

⑴清除施工的地下障碍物,整平施工场地,认真查清地下管线,给排水管道等情况。

⑵冲、钻孔机施工时,司机应思想集中,服从指挥,并不得随意离开岗位。

⑶冲、钻孔机操作时应安放平稳,以便防止冲、钻机突然倾倒或钻具突然下落而发生伤亡事故。

⑷施工现场安全用电必须符合以下规定:

1)施工场内的一切电源、电路的安装和拆除,必须由持证电工专管,电器必须严格接地、接零和使用漏电保护器。

2)电器安装后经经验合格后方准接通电源使用。

3)多机作业用电必须分闸、严禁一闸多机和一闸多用。

4)施工现场电线、电缆必须按规定架空,严禁拖地和乱拉乱搭。

产品保护

⑴混凝土灌注标高低于地面标高的桩孔,灌注混凝土完毕要立即回填砂石至地面标高。严禁用大石、砖墩等大件物件回填桩孔。

⑵桩养护期间,严禁汽车、吊机、桩机等大型机械辗压桩位。严禁把桩体作锚固桩使用。

人工挖孔灌注桩

一、施工准备

1、材料

⑴符合设计要求的商混

⑵钢筋:品种和规格均符合设计规定, 并有出厂合格证及按规定试验合格后方可使用。

⑶垫块:采用预制混凝土或砂浆垫块。

2、作业条件

⑴施工场地,必须做好三通一平。并根据现场情况,有条件的先做地面混凝土垫层,以利施工。现场四周应设置排水沟、集水井,桩孔中抽出积水,经沉淀后并符合环保要求方可排入下水道。施工现场的出土路线应畅通。

⑵按施工图纸准确放线,放出桩位中心线和桩径,并认真进行技术复核,经有关部门办理签证手续,才能开挖桩身土方。

⑶挖桩前,要把桩中心位置向桩的四边引出四个桩心控制点,用牢固的木桩标定。

⑷施工前,施工现场技术负责人和施工员应逐孔全面检查施工准备,逐级进行技术安全交底和安全教育,要使安全、技术管理在思想、组织、措施都得到落实。

⑸专人负责按桩位编号,做好桩孔的垂直中心线、轴线、桩径、桩长和基岩土质的记录;钢筋笼和桩身混凝土等隐蔽验收记录,并在完工后整理编册分送有关单位并送技术部门存档。

⑹护壁模板分节的高度视土质情况而定,一般可用50~100cm。 每节模板安装,应设专人严格校核中心位置及护壁厚度,可用十字架对准轴线标记,在十字交叉中心悬吊垂球,复核模板位置,保证垂直度。符合要求后,可用木楔打入土中支撑模板,稳定位置,防止捣混凝土时模板发生位移。

⑺现场制作的钢筋笼,应执行有关规范要求。

二、工艺流程

测量放线开挖桩孔支护壁模板浇护壁混凝土拆除模板(以上四工序循环进行直至设计深度)安装钢筋笼浇灌桩身混凝土。

三、操作工艺

1、挖孔

⑴第一节孔圈护壁应比下面的护壁厚100~150mm,并应高出现场地面200~250mm或按设计要求,上下护壁间的搭接长度不得少于50mm。

⑵为保证护壁混凝土的整体性,视护壁土质情况。 须用8钢筋均匀布置作拉结筋,以免脱节下沉,如设计有护壁大样图,应按设计要求施工。

⑶浇灌护壁混凝土时,用敲击模板及竹杆和木棒插实方法。不得在桩孔水淹没模板的情况下灌注混凝土。根据土质情况,尽量使用速凝剂,尽快达到设计强度要求。发现护壁有蜂窝、漏水现象,及时加以堵塞或导流,防止孔外水通过护壁流入孔内,保证护壁混凝土强度及安全。

⑷护壁混凝土的内模拆除,根据气温等情况而定,一般可在24h(小时)后进行,使混凝土有一定强度,以能挡土。

⑸当第一节护壁混凝土拆模后,即把轴线位置标定在护壁上,并用水准仪把相对水平标高画记在第一圈护壁内,作为控制桩孔位置和垂直度及确定桩的深度和桩顶标高的依据。标定的轴线位置和相对水平标高应经常检查复验。

⑹施工人员必须熟悉所挖孔的地质情况,并要勤检查,注意土层的变化,当遇到流砂、大量地下水等影响挖土安全时,要立即采取有效防护措施后,方可继续深挖。

⑺如遇流动性淤泥或流砂时,孔壁应采用钢护筒施工。对较易塌方施工段要即挖、即校对、即验收、即灌注护壁混凝土。要保证混凝土密实度,避免渗漏。

⑻对少量流砂的桩位,先将附近无流砂的桩孔先挖深,使其起集水井作用,集水井应选在地下水流的上方,用水泵抽水时,将桩孔和附近的地下水位降至井底下,使井底部免除水淹状态下施工。

⑼由于大量抽出地下水而影响场地邻近原有建(构)筑物,造成基础、地台下沉时,要立即在抽水井孔附近设立灌水点(管)或利用已开挖但未完成桩位灌水,以保持水压平衡与土体稳定。

⑽发现流砂层,应减少每节护壁高度,可用30~50cm。混凝土应加速凝剂,加快凝固速度。

(11)处理流砂的桩基,力争在枯水期将流砂桩位处理完毕,以免在雨季期地下水位上升,动水压力大而增加施工困难。

(12)桩端入岩,风钻难于作业时,可采用无声破碎方法进行。若用炸药小爆破形式,要订出爆破方案,经有关部门(公安局)批准。孔内爆破时,现场其它孔内作业人员必须全部撤离,严格按爆破规定进行操作。

(13)做桩端放大脚(扩脚)时,应及时通知建设、设计单位和质监部门对孔底岩样进行鉴定,经鉴定符合要求后,才进行扩底工作。终孔时,必须清理好护壁污泥和桩底的残渣杂物浮土,清除积水,经建设和质监部门同意验收,并办理好签证手续。最后迅速组织浇灌桩芯混凝土,以免浸泡使土层软化。

2、钢筋笼制作与安装

⑴人工挖孔桩钢筋笼制作、运输和安装过程中,应采取措施防止变形。

⑵钢筋笼主筋混凝土保护层厚度不宜小于70mm。保护层厚度,可采用预制混凝土垫块,绑扎在钢筋笼外侧的设计位置上。

⑶吊放钢筋笼入孔时,不得碰撞孔壁,灌注混凝土时,应采取措施,按设计标高固定钢筋笼位置。

⑷钢筋笼过长需分段接驳者,其连接焊缝及接头数量应符合国标GB50204─92的要求。

⑸钢筋笼制作的允许偏差,参照挖孔桩施工允许偏差表(3─3)。

3、浇灌混凝土

⑴桩体混凝土要从桩底到顶标高一次完成、如遇停电等特殊原因,必须留施工缝时,可在混凝土面周围加插适量的短钢筋。在灌注新的混凝土前,施工缝面必须清理干净,不得有积水和隔离物质。

⑵灌注桩身混凝土,必须用溜槽及串筒离灌注面2m以内下落,不准在井口抛铲或倒车卸料,以免混凝土离析,影响混凝土整体强度。

⑶在灌注混凝土过程中,注意防止地下水进入,不能有超过50mm厚的积水层,否则,应设法把混凝土表面积水层用导管吸干,方可灌注混凝土。如渗水量过大(1m3/h)时,应按水下混凝土操作规程施工。

⑷混凝土边灌注边插实,宜采用插入式振动器和人工插实相结合的方法,以保证混凝土的密实度。

⑸在灌注桩身混凝土时,相邻10m范围内的挖孔作业停止, 并不得在孔底留人。

⑹灌注桩身混凝土时应留置试块,每条桩不得少于一组(三件),及时提供试验报告。

四、质量标准

1、保证项目

⑴混凝土的原材料和混凝土强度必须符合设计要求和施工规范的规定。

⑵桩芯灌注混凝土量不得小于计算体积。

⑶灌注混凝土的桩顶标高及浮浆处理必须符合设计要求和施工规范的规定。

⑷成孔深度和终孔基岩必须符合设计要求。

⑸钢筋的品种和质量、焊条型号,必须符合设计要求和有关标准的规定。

⑹钢筋焊接接头,必须符合钢筋焊接及验收的专门规定。

2、基本项目

⑴混凝土制作必须按照混凝土配合比下料,严格控制用水量。

⑵灌注混凝土时,必须随灌随振,每次灌注高度不得大于800mm。

⑶钢筋笼的主筋搭接和焊接长度必须符合规范的规定。焊接应互相错开,35倍钢筋直径区段范围内的接头数不得超过钢筋总数的一半。

⑷钢筋笼加劲箍和箍筋、焊点必须密实牢固,漏焊点数不得超出规范的规定要求。

⑸孔圈中心线和桩中心线应重合,轴线的偏差不得大于20mm,同一水平面上的孔圈二正交直径的极差不得大于50mm。

⑹护壁混凝土厚度及配筋,应按设计规定要求,连接钢筋插入上下护壁内各不小于一半护壁高。护壁直径(外、内)误差不大于5cm。

五、施工注意事项

1、避免工程质量通病

⑴桩体混凝土局部不够密实。由于一次灌注过厚,振捣不好,振捣器插深不足,少振或漏振等原因。

⑵混凝土局部强度不足。由于粗细骨料未称量,用水量控制不严,塌落度过大,或骨料用体积量度不够准确,混凝土配合比在特殊情况未及时调整等原因造成。

⑶混凝土局部离折,由于混凝土在搅拌中时间少于90秒,不够均匀。溜槽或串筒过短。车上混凝土直接向孔内倒下等原因造成。

⑷钢筋笼成型有弯曲(香蕉形)或扭曲形象。由于主筋未预先调直,也未把箍筋焊接在主筋位置上等分距离点上,制作钢筋笼的底垫高低不平等原因造成,至使主筋的混凝土保护层厚薄不均,甚至露筋影响质量。

⑸钢筋笼成型后,必须经现场质安员或施工人员全面检查焊接质量。若主筋的搭接焊缝厚度不足和箍筋有漏点焊位置,应即通知焊工进行补焊,并及时办理好隐蔽验收手续。

⑹终孔岩样,用胶袋装好密封,尽量保留孔底原岩样备查。

2、主要安全技术措施

⑴图纸会审提出的问题及解决办法要详细记录,写成正式文件或会审记要,参加会审的单位人员应签章。连同施工图,施工方案等作为主要施工依据。

⑵挖孔桩的护壁最小厚度应不小于100mm。 挖孔桩的孔深一般不宜超过25m。当桩长L8m时,桩身直径(不含护壁,下同)不应小于0.8m;当桩长为8mL15m时;桩身直径不应小于1.0m;当桩长为15mL20m时,桩身直径不应小于1.2m;当桩身超过20m时,桩身直径应适当加大。 当桩间净距(含排桩)小于4.5m时,必须采用间隔开挖( 有扩底的人工挖孔桩,则以扩底部分计)。

⑶场地邻近的建(构)筑物,施工前应会同有关单位和业主进行详细检查,并将建(构)筑物原有裂缝及特殊情况贴上沙纸记录备查。对挖孔和抽水可能危及的邻房,应事先采取加固措施。

⑷人工挖孔桩的土质岩样、入岩深度、孔底形状、桩径、桩长、垂直度、桩顶标高和混凝土强度等,必须符合设计要求。

⑸人工挖进深度过程中,对可能会出现流砂、涌泥、涌水以及有害气体等情况,必须要有针对性的安全防护措施。对施工现场所有设备、设施、安全装置、工具和劳保用品等需要经常进行检查,确保完好和安全使用。

⑹当桩孔开挖深度超过5m时,应在孔底面以上3m左右处的护壁凸缘上设置半圆形的密眼钢筋做成的安全防护网。防护网随着挖孔深度适当向下设置的增加,在吊桶上下时,作业人员必须站在防护网下面,停止挖土,注意安全。每天开工前,在鸟笼内放置小鸟,吊放到桩孔底,放置时间不得少于10min,经检查小鸟生态正常,方可下井作业。孔深超过10m时,地面应配备向孔内送风装置,风量不宜少于25L/s。孔底凿岩时尚应加大送风量。

⑺桩孔内凿岩时应采用湿式作业法,并加强通风防尘和个人防护;如在孔内爆破;孔内作业人员必须全部撤离至地面后方可引爆破。爆破时,孔口应加盖;爆破后;必须用抽气、送水或淋水等方法将孔内废气排除,方可继续下孔作业。

⑻桩孔内必须放置爬梯,随挖孔深度增加放长至工作面,以作安全使用。严禁酒后操作,不准在孔内吸烟和使用明火作业。需要照明时应采用安全矿灯或12V以下安全灯。

⑼已灌注完混凝土和正在挖孔未完的桩口,应设置井盖和围栏围蔽。

⑽凡在孔内抽水后,必须先将抽水的专用电源切断,作业人员方可下桩作业,严禁带电源操作。孔口配合孔内作业人员要密切注视孔内情况,不得擅离岗位。

(11)施工场内的一切电源、电线路的安全和拆除,必须由持证电工专管,电器必须严格接地、接零和使用漏电保护器。各桩孔用电必须分闸,严禁一闸多孔和一闸多用。严格执行施工现场临时用电安全技术规范JGJ4688。

3、产品保护

⑴钢筋笼的主筋、箍筋和加劲箍筋应按品种、规格、长度编号堆放,以免造成弯曲和错用。

⑵钢筋笼放入桩孔时必须有保护层垫块。

⑶桩头外露主钢筋要妥善保护,不得任意弯折或切断。

⑷不得辗压桩头,以免桩头损坏。

基础灌注桩,作业指导书
