基坑5大降水方法及8步施工方案

基坑降水方法

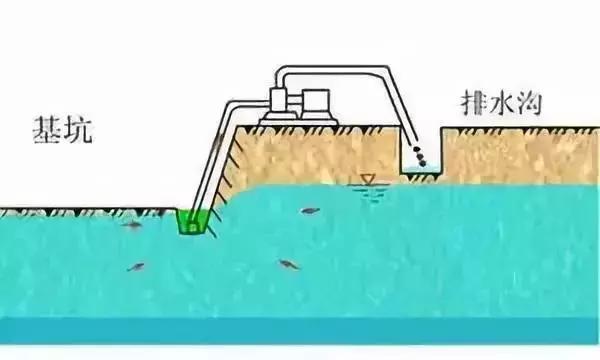

1.明沟加集水井降水

明沟加集水井降水是一种人工排降法。它具有施工方便,用具简单,费用低廉的特点,在施工现场应用的最为普遍。在高水位地区基坑边坡支护工程中,这种方法往往作为阻挡法或其他降水方法的辅助排降水措施,它主要排除地下潜水、施工用水和天降雨水。

在地下水较丰富地区,若仅单独采用这种方法降水,由于基坑边坡渗水较多,锚喷网支护时使混凝土喷射难度加大(喷不上),有时加排水管也很难凑效,并且作业面泥泞不堪阻碍施工操作。因此,这种降水方法一般不单独应用于高水位地区基坑边坡支护中,但在低水位地区或土层渗透系数很小及允许放坡的工程中可单独应用。

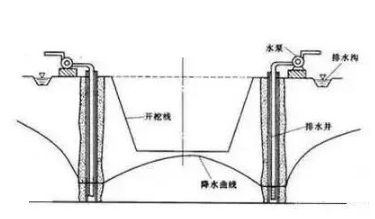

2.轻型井点降水

轻型井点降水(一级轻型井点)是国内应用很广的降水方法,它比其他井点系统施工简单、安全、经济,特别适用于基坑面积不大,降低水位不深的场合。

该方法降低水位深度一般在3-6m之间,若要求降水深度大于6m,理论上可以采用多级井点系统,但要求基坑四周外需要足够的空间,以便于放坡或挖槽,这对于场地受限的基坑支护工程一般是不允许的,故常用的是一级轻型井点系统。

轻型井点适用的土层渗透系数位0.1-50m/d,当土层渗透系数偏小时,需要采用在井点管顶部用粘土封填和保证井点系统各连接部位的气密性等措施,以提高整个井点系统的真空度,才能达到良好的效果。

3.喷射井点降水

喷射井点系统能在井点底部产生250mm水银柱的真空度,其降低水位深度大,一般在8-20m范围。它适用的土层渗透系数与轻型井点一样,一般为0.1-50m/d。但其抽水系统和喷射井管很复杂,运行故障率较高,且能量损耗很大,所需费用比其他井点法要高。

4.电渗井点降水

电渗井点适用于渗透系数很小的细颗粒土,如粘土、亚粘土、淤泥和淤泥质粘土等。这些土的渗透系数小于0.1m/d,用一般井点很难达到降水目的。利用电渗现象能有效地把细粒土中的水抽吸排出。

它需要与轻型井点或喷射井点结合应用,其降低水位深度决定于轻型井点或喷射井点。在电渗井点降水过程中,应对电压、电流密度和耗电量等进行量测和必要的调整,并做好记录,因此比较繁琐。

5.管井井点降水

管井井点适用于渗透系数大的砂砾层,地下水丰富的地层,以及轻型井点不易解决的场合。每口管井出水流量可达到50-100m3/h,土的渗透系数在20-200m/d范围内,降低地下水位深度约3-5m。这种方法一般用于潜水层降水。

降水施工方案

1.定井位:

根据降水设计方案提供的井位图、地下管线分布图及甲方提供的坐标控制点,施放降水井井位。正常情况下井位偏差50mm,若遇特殊情况(比如地下障碍、地面或空中障碍)需调整井位时,应及时通知技术人员在现场调整。为保证安全,定井位后应挖探坑以查明井位处有无地下管线、地下障碍物,挖探坑的平面尺寸应和钻孔钢护筒相近(稍大一点),深度必须以挖(或钎探)到地层原状土为准。

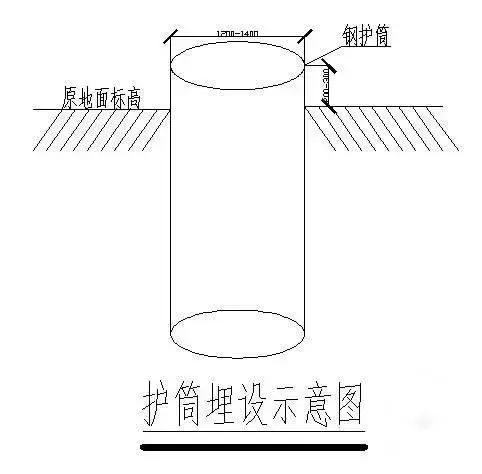

2.埋设护筒:

为避免钻进过程中循环水流将孔口回填土冲塌,钻孔前必须埋设钢护筒。护筒外径1.0m,深度视地层情况而定。在护筒上口设进水口,并用粘土将护筒外侧填实。护筒必须安放平整,护筒中心即为降水井中心点。

3.钻机就位、调整:

钻机就位时需调整钻机的平整度和钻塔的垂直度,对位后用机台木垫实,以保证钻机安放平稳。钻机对位偏差应小于20mm,钻孔垂直度偏差1%。

4.钻孔:

在钻孔过程中,一般情况下不需要调制泥浆,采用清水水压平衡法进行冲击钻进成孔,用抽筒抽取岩芯钻进,施工时应保证孔内水面高度与孔口平,防止塌孔事故发生。若钻进过程中通过易塌孔的流砂层或泥浆漏失严重的地层时,可采用少投粘土 增大孔内泥浆浓度,防止塌孔。

当遇有隔水粘土层时,为了防止冲击成孔时在孔壁形成泥皮,影响水井出水量,在成孔后要进行二次扩孔,扩孔直径比设计直径大50-100mm。

5.换浆:

钻孔至设计深度以下0.5m左右,将钻具提出孔外,然后用清水继续正循环操作替换泥浆,直到泥浆粘度小于20秒为止,泥浆置换时送水管要下入距离孔底0.5米左右,以保证将浓泥浆返出孔内,确保洗井质量和降水井的出水量。

6.下管:

下管前应检查井管是否已按设计要求包缠尼龙纱网;无砂水泥管接口处要用塑料布包严,钢筋滤水管上下段焊接时,钢管或袖头连接处要打坡口,以保证井管的垂直度并焊接严实。

7.填滤料:

填料必须采用动水填砾法从井四周均匀缓慢填入,避免造成孔内架桥现象,洗井后若发现滤料下沉应及时补充滤料,填料高度必须严格按设计要求执行。

8.洗井:

采用压风机洗井,若井内沉没比不够时应注入清水,洗井必须洗到水清砂净为止。

基坑降水方法,基坑施工方案
