一、全统市政定额隧道工程工作内容
1.隧道开挖及出渣
(1)平酮,斜井,竖井全断面开挖,隧道内地沟开挖的工作内容包括:选孔位、钻孔、装药、放炮、安全处理、爆破材料的领退。
(2)隧道平硐出渣的工作内容包括:装(人装:含5m以内;机装:含边角扒渣)、运、卸(含扒平),汽车运,清理道路。
(3)隧道斜井、竖井出渣的工作内容包括:装、卷扬机提升、卸(含扒平)及人工推运(距井口50m内)。
2.隧道内衬
(1)混凝土及钢筋混凝土衬砌的工作内容包括:钢拱架、钢模板安装、拆除、清理,砂石清洗、配料、混凝土搅拌、酮外运输、二次搅拌、浇捣养护,操作平台制作、安装、拆除等。
(2)石料衬砌的工作内容包括:运料、拌浆、表面修凿、搭拆简易脚手架、养护等。
(3)喷射混凝土支护、砂浆锚杆、喷射平台的工作内容包括:
1)喷射混凝土支护:配料、投料、搅拌、混合料200m内运输、喷射机操作、喷射混凝土、清洗岩面。
2)砂浆锚杆:选眼孔位、打眼、洗眼、调制砂浆、灌浆、顶装锚杆.
3)喷射平台:场内架料搬运、搭拆平台、材料清理、回库堆放。
4)硐内材料运输的工作内容包括:人工装、卸车、运走、堆码、空回。
(5)钢筋制作、安装的工作内容包括:钢筋解捆、除锈、调直、制作、运输、绑扎或焊接成型等。
3.隧道沉井
(1)沉井基坑垫层的工作内容包括:
1)砂垫层:平整基坑、运砂、分层铺平、浇水振实、抽水。
2)刃脚基础垫层:配模、立模、拆模;混凝土吊运、浇捣、养护。
(2)沉井制作的工作内容包括:
1)配模、立模、拆模。
2)钢筋制作、绑扎。
3)商品混凝土泵送、浇、养护。
4)施工缝处理、凿毛。
(3)金属脚手架、砖封预留孔洞的工作内容包括:
1)金属脚手架:材料搬运、搭拆脚手架、拆除材料分类堆放。
2)砖封预留孔洞:调制砂浆、砌筑、水泥砂浆抹面、沉井后拆除清理。
(4)吊车挖土下沉的工作内容包括:吊车挖土、装车、卸土;人工挖刃脚及地梁下土体;纠偏控制沉井标高;清底修平、排水。
(5)水力机械冲吸泥下沉的工作内容包括:安装、拆除水力机械和管路;搭拆施工钢平台;水枪压力控制;水力机械冲吸泥下沉、纠偏等。
(6)不排水潜水员吸泥下沉的工作内容包括:
1)安装、拆除吸泥起重设备。
2)升、降移动吸泥管。
3)吸泥下沉纠偏。
4)控制标高.
5)排泥管、进水管装拆。
(7)钻吸法出土下沉的工作内容包括:
1)管路敷设、取水、机械移位。
2)破碎土体、冲吸泥浆、排泥。
3)测量检查。
4)下沉纠偏。
5)纠偏控制标高.
6)管路及泵维修.
7)清泥平整等。
(8)触变泥浆制作和输送、环氧沥青防水层的工作内容包括:
1)触变泥浆制作和输送:沉井泥浆管路预埋、泥浆池至井壁管路敷设、触变泥浆制作、输送、泥浆性能指标测试。
2)清洗混凝土表面、调制涂料、涂刷、搭拆简易脚手架。
(9)砂石料填心(排水下沉)的工作内容包括:装运砂石料、吊人井底、依次铺石料、黄砂、整平、工作面排水。
(10)砂石料填心(不排水下沉)的工作内容包括:装运石料、吊人井底、潜水员铺平石料。
(11)混凝土封底的工作内容包括:
1)商品混凝土干封底:混凝土输送、浇捣、养护。
2)水下混凝土封底:搭拆浇捣平台、导管及送料架;混凝土输送、浇捣;测量平整;抽水;凿除凸面混凝土;废混凝土块吊出井口。
(12)钢封门安装的工作内容包括:铁件焊接定位、钢封门吊装、横扁担梁定位、焊接、缝隙封堵。
(13)钢封门拆除的工作内容包括:切割、吊装定位钢梁及连接铁件、钢封门吊装堆放。
4.临时工程
(1)硐内通风筒安、拆年摊销的工作内容包括:铺设管道、清扫污物、维修保养、拆除及材料运输。
(2)硐内风、水管道安、拆年摊销的工作内容包括:铺设管道、阀门、清扫污物、除锈、校正维修保养、拆除及材料运输。
(3)硐内电路架设、拆除年摊销的工作内容包括:线路沿壁架设、安装、随用、随移、安全检查、维修保养、拆除及材料运输。
(4)硐内外轻便轨道铺、拆年摊销的工作内容包括:铺设枕木、轻轨、校平调顺、固定、拆除、材料运输及保养维修。
5.垂直顶升
(1)顶升管节、复合管节制作的工作内容包括:
1)顶升管节制作:钢模板制作、装拆、清扫、刷油、骨架人模;混凝土拌制;吊运、浇捣、蒸养;法兰打孔。
2)复合管片制作:安放钢壳;钢模安拆、清理刷油;钢筋制作、焊接;混凝土拌制;吊运、浇捣、蒸养。
3)管节试拼装:吊车配合;管节试拼、编号对螺孔、检验校正;搭平台、场地平整。
(2)垂直顶升设备安装、拆除的工作内容包括:
1)顶升车架安装:清理修正轨道、车架组装、固定。
2)顶升车架拆除:吊拆、运输、堆放、工作面清理。
3)顶升设备安装:制作基座、设备吊运、就位。
4)顶升车架拆除:油路、电路拆除,基座拆除、设备吊运、堆放。
(3)管节垂直顶升的工作内容包括:
1)首节顶升:车架就位、转向法兰安装;管节吊运;拆除纵环向螺栓;安装闷头、盘根、压条、压板等操作设备;顶升到位等。
2)中间节顶升:管节吊运;穿螺栓、粘贴橡胶板;填丁、抹平、填孔、放顶块;顶升到位。
3)尾节顶升:管节吊运;穿螺栓、粘贴橡胶板;填丁、抹平、填孔、放顶块;顶升到位;安装压板;撑筋焊接并与管片连接。
(4)止水框、联系梁安装的工作内容包括:
1)止水框安装:吊运、安装就位;校正;搭拆脚手架.
2)联系梁安装:吊运、安装就位;焊接、校正;搭拆脚手架。
(5)阴极保护安装的工作内容包括:
1)恒电位仪安装:恒电位仪检查、安装;电器连接调试、接电缆。
2)电极安装:支架制作、电极体安装、接通电缆、封环氧.
3)隧道内电缆铺设:安装护套管、支架、电缆敷设、固定、接头、封口、挂牌等。
4)过渡箱制作安装:箱体制作、安装就位、电缆接线。
(6)滩地揭顶盖的工作内容包括:安装卷扬机、搬运、清除杂物;拆除螺栓、揭云顶盖;安装取水头。
6.盾构法掘进
(1)盾构吊装的工作内容包括:起吊机械设备及盾构载运车就位、盾构吊人井底基座、盾构安装.
(2)盾构吊拆的工作内容包括:拆除盾构与车架连杆、起吊机械及附属设备就位、盾构整体吊出并口、上托架装车。
(3)车架安装、拆除的工作内容包括:
1)安装:车架吊人井底、井下组装就位与盾构连接、车架上设备安装、电水气管安装。
2)拆除:车架及附属设备拆除、吊出井口,装车安放。
(4)干式出土盾构掘进的工作内容包括:操作盾构掘进机;切割土体,干式出土;管片拼装;螺栓紧固、装拉杆;施工管路铺设;照明、运输、供气通风;贯通测量、通信;井口土方装车;一般故障排除。
(5)水力出土盾构掘进的工作内容包括:操作盾构掘进机;高压供水、水力出土;管片拼装;螺栓紧固、装拉杆;施工管路铺设;照明、运输、供气通风;贯通测量、通信;井口土方装车;一般故障排除。
(6)平衡盾构掘进的工作内容包括:操作盾构掘进机;干式(水力)出土;管片拼装;螺栓紧固;施工管路铺设;照明、运输、供气通风;贯通测量、通信;井口土方装车;排泥水输出井口。
(7)衬砌压浆的工作内容包括:制浆、运浆;盾尾同步压浆;补压浆;封堵、清洗。
(8)柔性接缝环(施工阶段)的工作内容包括:
1)临时防水环板:盾构出洞后接缝处淤泥清理、钢板环圈定位、焊接、预留压浆孔。
2)临时止水缝:洞口安装止水带及防水圈、环板安装后堵压,防水材料封堵。
(9)柔性接缝环(正式阶段)的工作内容包括:
1)拆除临时钢环板:钢板环圈切割、吊拆堆放。
2)拆除洞口环管片:拆卸连接螺栓、吊车配合拆除管片、凿除涂料、壁面清洗。
3)安装钢环板:钢环板分块吊装、焊接固定。
4)柔性接缝环:壁内刷涂料、安放内外壁止水带、压乳胶水泥。
(10)洞口混凝土环圈的工作内容包括:配模、立模、拆模;钢筋制作、绑扎;洞口环圈混凝土浇捣、养护。
(11)预制钢筋混凝土管片的工作内容包括:
1)钢模安装、拆卸清理、刷油。
2)钢筋制作、焊接、预埋件安放、钢筋骨架人模。
3)测量检验。
4)混凝土拌制。
5)吊运浇捣。
6)人养护池蒸养。
7)出槽堆放、抗渗质检。
(12)预制管片成环水平拼装的工作内容包括:钢制台座,校准;管片场内运输;吊拼装、拆除;管片成环量测检验及数据记录。
(13)管片短驳运输的工作内容包括:从堆放起吊,行车配合、装车、驳运到场中转场地;垫道木、吊车配合按类堆放。
(14)管片设置密封条的工作内容包括:管片吊运堆放;编号、表面清理、涂刷a接剂;粘贴泡沫挡土衬垫及防水橡胶条;管片边角嵌丁基腻子胶。
(15)管片嵌缝的工作内容包括;管片嵌缝槽表面处理、配料嵌缝。
(16)负环管片拆除的工作内容包括:拆除后盾钢支撑;清除管片内污垢杂物;拆除井内轨道;清除井内污泥;凿除后靠混凝上;切割连接螺栓;管片吊出井口;装车。
(17)隧道内管线路拆除的工作内容包括:贯通后隧道内水管、风管、走道板、拉杆、钢轨、轨枕、各种施工支架拆除、吊运出井口、装车或堆放、隧道内淤泥清除。
7.地下连续墙
(1)导墙的工作内容包括:
1)导墙开挖:放样、机械挖土、装车、人工整修;浇捣混凝土基座;沟槽排水。
2)现浇导墙:配模单边立模;钢筋制作;设置分隔板;浇捣混凝土、养护;拆模、清理堆放。
(2)挖土成槽的工作内容包括:机具定位;安放跑板导轨;制浆、输送、循环分离泥浆;钻孔、挖土成槽、护壁整修测量;场内运输、堆土。
(3)钢筋笼制作、吊运就位的工作内容包括:
1)钢筋笼制作:切断、成型、绑扎、点焊、安装;预埋铁件及泡沫塑料板;钢筋笼试拼装。
2)钢筋笼吊运就位:钢筋笼驳运吊人槽;钢筋校正对接;安装护铁、就位、固定.
(4)锁口管吊拔的工作内容包括:锁口管对接组装、人槽就位、浇捣混凝土工程中上下移动、拔除、拆卸、冲洗堆放。
(5)浇捣混凝土连续墙的工作内容包括:
1)清底置换:地下墙接缝清刷、空压机吹气搅拌吸泥,清底置换.
2)浇筑混凝土:浇捣架就位、导管安拆、商品混凝土浇筑、吸泥浆人池。
(6)大型支撑基坑土方的工作内容包括:操作机械引斗挖土、装车;人工推铲、扣挖支撑下土体;挖引水沟、机械排水;人工整修底面。
(7)大型支撑安装、拆除的工作内容包括:
1)安装:吊车配合、围令、支撑驳运卸车;定位放样;槽壁面凿出预埋件;钢牛腿焊接;支撑拼接、焊接安全栏杆、安装定位;活络接头固定。
2)拆除:切割、吊出支撑分段、装车及堆放.
8.地下混凝土结构
(1)基坑垫层的工作内容包括:
1)砂垫层:砂石料吊车吊运、摊铺平整分层浇水振实。
2)混凝土垫层:配模、立模、拆模、商品混凝土浇捣、养护。
(2)钢丝网水泥护坡的工作内容包括:
1)混凝土护坡:修整边坡、钢丝网片、混凝土浇捣抹平养护。
2)砂浆护坡:修整边坡、钢丝网片、砂浆配、拌、运、浇铺抹平养护。
(3)钢筋混凝土地梁、底板的工作内容包括:
1)地梁:水泥砂浆砌砖、钢筋制作、绑扎、混凝土浇捣养护.
2)底板:配模、立模、拆模、钢筋制作、绑扎、混凝土浇捣养护。
(4)钢筋混凝土墙的工作内容包括:
1)墙:配模、立模、拆模、钢筋制作、绑扎、混凝土浇捣养护、混凝土表而处理。
2)衬墙:地下墙封面常毛、清洗;配模、立模、拆模;钢筋制作、绑扎;混凝土浇捣养护、表而处理。
(5)钢筋混凝土柱、梁、平台、顶板、楼梯、电缆沟、侧石的工作内容包括:配模、立模、拆模、钢筋制作、绑扎、混凝土浇捣养护、混凝土表面处理。
(6)钢筋混凝土内衬弓形底板、支承墙的工作内容包括:隧道内冲洗、配模、立模、拆模、钢筋制作、绑扎、混凝土浇捣养护。
(7)隧道内衬侧墙及顶内衬、行车道槽形板安装的工作内容包括:
1)顶内衬:牵引内衬滑膺及操作平台;定位、上油、校正、脱卸清洗;混凝土泵送或集料电瓶车运至工作面浇捣养护;混凝土表面处理。
2)槽形板:槽形板吊人隧道内驳运;行车安装;混凝土充填;焊接固定;槽形板下支撑搭拆。
(8)隧道内车道的工作内容包括:配模、立模、拆模;钢筋制作、绑扎;混凝土浇捣、制缝、扫面;湿治、沥青灌缝.
(9)钢筋调整的工作内容包括:钢筋除锈;钢筋调直制作、绑扎或焊接成型;运输等。
9.地基加固、监测
(1)分层注浆的工作容包括:定位、钻孔;注护壁泥浆;放置注浆阀管;配置浆液、插人注浆芯管;分层劈裂注浆;检测注浆效果等。
(2)压密注浆的工作内容包括:定位、钻孔;泥浆护壁;配置浆液、安插注浆管;分段压密注浆;检测注浆效果等。
(3)双重管、三重管高压旋喷的工作内容包括:泥浆槽开挖;定位、钻孔;配置浆液;接管旋喷、提升成桩;泥浆沉淀处理;检测注浆效果等。
(4)地表监测孔布置的工作内容包括:
1)土体分层沉降:测点布置、仪表标定、钻孔、导向管加工、预埋件加工埋设、安装导向管磁环、浇灌水泥浆、做保护圈盖、测读初读数。
2)土体水平位移:测点布置、仪表标定、钻孔、测斜管加工焊接、埋设测斜管、浇灌水泥浆、做保护圈盖、测读初读数。
3)孔隙水压力:测点布置、密封检查、钻孔、接线、预埋件加工、埋设、接线、埋设泥球形成止水隔离层、回填黄砂及原状土、做保护圈盖、测读初读数。
4)地表桩:测点布置、预埋标志点、做保护圈盖、测读初读数。
5)混凝土构件变形:测点布置、测点表面处理、粘贴应变片、密封、接线、读初读数。
6)建筑物侧斜:测点布置、手枪钻打孔、安装倾斜预埋件、测读初读数。
7)建筑物振动:测点布置、仪器标定、预埋传感器、测读初读数。
8)地下管线沉降位移:测点布置、开挖暴露管线、埋设抱箍标志头、回填、测读初读数。
9)混凝土构件钢筋应力:测点布置、钢笼上安装钢筋计、排线固定、保护圈盖、测读初读数。
10)混凝土构件混凝土应变:测点布置、钢笼上安装混凝土钢筋计、排线固定、保护圈盖、测读初读数。
11)钢支撑轴力:测点布置、仪器标定、安装预埋件、安装轴力计、排线、加预应力读初读数。
12)混凝土水化热:测点布置、仪器标定、安装埋设、做保护装置、测读初读数。
13)混凝土构件界面土压力(孔隙水压计):测点布置、预埋件加工、预埋件埋设、拆除预埋件、安装土压计(孔隙水压计)、测读初读数。
(5)地下监测孔布置的工作内容包括:基坑回弹、测点布置、仪器标定、钻孔、埋设、水泥灌浆、做保护圈盖、测读初读数。
(6)监控测试的工作内容包括:测试及数据采集、监测日报表、阶段处理报告、最终报告、资料立案归档。
10.金属构件制作
(1)顶升管节钢壳的工作内容包括:画线、号料、切割、金加工、校正、焊接、钢筋成型、法兰与钢筋焊接成型等。
(2)钢管片的工作内容包括:画线、号料、切割、校正、滚圆弧、刨边、刨槽;上模具焊接成型、焊预埋件;钻孔;吊运油漆等。
(3)顶升止水框、联系梁、车架的工作内容包括:画线、号料、切割、校正、焊接成型、钻孔、吊运油漆等。
(4)走道板、钢跑板、盾构基座、钢围令、钢闸墙的工作内容包括:画线、号料、切割、折方、拼装、校正、焊接成型、油漆、堆放。
(5)钢轨枕、钢支架的工作内容包括:画线、号料、切割、校正、焊接成型、油漆、编号、堆放。
(6)钢扶梯、钢栏杆的工作内容包括:画线、切割、垠弯、分段组合、焊接、油漆。
(7)钢支撑、钢封门的工作内容包括:放样、落料、卷筒找圆、油漆、堆放。
二、隧道工程定额工程且计算说明
1.隧道开挖与出渣说明
(1)平硐全断面开挖4㎡以内和斜井、竖井全断面开挖5m2以内的最小断面不得小于2㎡;如果实际施工中,断面小于2㎡和平铜全断面开挖的断而大于100时,斜井全断面开挖的断面大于20㎡,竖井全断面开挖断面大于25㎡时,各省、自治区、直辖市可另编补充定额。
(2)平铜全断面开挖的坡度在50以内;斜井全断面开挖的坡度在150-300范围内。平碉开挖与出液定额,适用于独头开挖和出渣长度在500m内的隧道。斜井和竖井开挖与出渣定额,适用于长度在50m内的隧道。确内地沟开挖定额,只适用于硐内独立开挖的地沟,非独立开挖地沟不得执行本定额。
(3)开挖定额均按光面爆破制定,如采用一般爆破开挖时,其开挖定额应乘以系数0.935,
(4)平铜各断面开挖的施工方法,斜井的上行和下行开挖,竖井的正并和反井开挖,均已综合考虑,施工方法不同时,不得换算。
(5)爆破材料仓库的选址由公安部门确定,2km内爆破材料的领退运输用工已包括在定额内,超过2km时,其运输费用另行计算.
(6)出渣定额中,岩石类别已综合取定,石质不同时不予调整.
(7)平酮出渣人力、机械装渣,轻轨斗车运输子目中,重车上坡,坡度在2.5%以内的工效降低因素已综合在定额内,实际在2.5%以内的不同坡度,定额不得换算。
(8)斜井出渣定额,是按向上出渣制定的;若采用向下出渣时,可执行定额;若从斜井底通过平确出渣时,其平俐段的运输应执行相应的平确出渣定额。
(9)斜井和竖井出渣定额,均包括铜口外50m内的人工推斗车运输;若出酮口后运距超过50m,运输方式也与本运输方式相同时,超过部分可执行平铜出渣、轻轨斗车运输,每增加50m运距的定额;若出铜后,改变了运输方式,应执行相应的运输定额。
(10)定额是按无地下水制定的(不含施工湿式作业积水),如果施工出现地下水时,积水的排水费和施工的防水措施费,另行计算。
(11)隧道施工中出现塌方和溶洞时,由于塌方和溶洞造成的损失(含停工、窝工)及处理塌方和溶洞发生的费用,另行计算。
(12)隧道工程酮口的明槽开挖执行全统市政定额第一册通用项目土石方工程的相应开挖定额。
(13)各开挖子目,是按电力起爆编制的。若采用火雷管导火索起爆时,可按如下规定换算:电雷管换为火雷管,数量不变,将子目中的两种胶质线扣除,换为导火索,导火索的长度按每个雷管2.12m计算。
2.隧道内衬说明
(1)现浇混凝土及钢筋混凝土边墙,拱部均考虑了施工操作平台。竖井采用的脚手架,已综合考虑在定额内,不另计算。喷射混凝土定额中未考虑喷射操作平台费用,如施工中需搭设操作平台时,执行喷射平台定额。
(2)混凝土及钢筋棍凝土边墙、拱部衬砌,已综合了先拱后墙、先墙后拱的衬砌比例,因素不同时,不另计算。墙如为弧形时,其弧形段每l Om,衬砌体积按相应定额增加人工1.3工日。
(3)定额中的模板是以钢拱架、钢模板计算的,如实际施工的拱架及模板不同时,可按各地区规定执行。
(4)定额中的钢筋是以机制手绑、机制电焊综合考虑的(包括钢筋除锈),实际施工不同时,不做调整。
(5)料石砌拱部,不分拱跨大小和拱体厚度均执行定额。
(6)隧道内衬施工中,凡处理地震、涌水、流砂、坍塌等特殊情况所采取的必要措施,必须做好签证和隐蔽验收手续,所增加的人工、材料、机械等费用,另行计算。
(7)定额中,采用混凝土输送泵浇筑混凝土或商品混凝土时,按各地区的规定执行。
3.隧道沉并说明
(1)隧道沉井预算定额包括沉井制作、沉井下沉、封底、钢封门安拆等共13节45个子目。
(2)隧道沉井预算定额适用于软土隧道工程中采用沉井方法施工的盾构工作井及暗埋段连续沉井。
(3)沉井定额按矩形和圆形综合取定,无论采用何种形状的沉井,定额不做调整。
(4)定额中列有几种沉井下沉方法,套用何种沉井下沉定额由批准的施工组织设计确定。挖土下沉不包括土方外运费,水力出土不包括砌筑集水坑及排泥水处理。
(5)水力机械出土下沉及钻吸法吸泥下沉等子目均包括井内、外管路及附属设备的费用。
4.临时工程说明
(1)临时工程定额适用于隧道确内施工所用的通风、供水、压风、照明、动力管线以及轻便轨道线路的临时性工程。
(2)定额按年摊销量计算,一年内不足一年按一年计算;超过一年按每增一季定额增加;不足一季((3个月)按一季计算(不分月)。
5.垂直顶升说明
(1)垂直顶升预算定额包括顶升管节、复合管片制作、垂直顶升设备安拆、管
节垂直顶升、阴极保护安装及滩地揭顶盖等共6节21个子目.
(2)垂直顶升预算定额适用于管节外壁断面小于4耐、每座顶升高度小于10m的不出土垂直顶升。
(3)预制管节制作混凝土已包括内模摊销费及管节制成后的外壁涂料。管节中的钢筋已归人顶升钢壳制作的子目中。
(4)阴极保护安装不包括恒电位仪、阳极、参比电极的原值。
(5)滩地揭顶盖只适用于滩地水深不超过0. 5m的区域,定额未包括进出水口的围护工程,发生时可套用相应定额计算。
6.盾构法掘进说明
(1)盾构法掘进定额包括盾构掘进、衬砌拼装、压浆、管片制作、防水涂料、柔性接缝环、施工管线路拆除以及负环管片拆除等共33节139个子目。
(2)盾构法掘进定额适用于采用国产盾构掘进机,在地面沉降达到中等程度(盾构在砖砌建筑物下穿越时允许发生结构裂缝)的软土地区隧道施工。
(3)盾构及车架安装是指现场吊装及试运行,适用于0700。以内的隧道施工,拆除是指拆卸装车。#7000以上盾构及车架安拆按实计算。盾构及车架场外运输费按实另计。
(4)盾构掘进机选型,应根据地质报告,隧道复土层厚度、地表沉降量要求及掘进机技术性能等条件,由批准的施工组织设计确定。

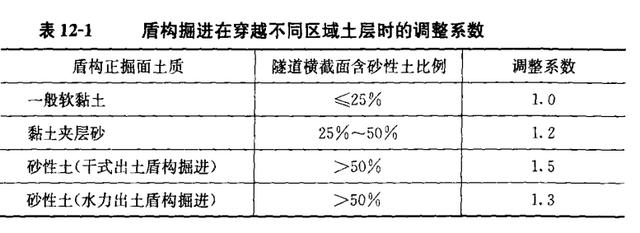

(5)盾构掘进在穿越不同区域土层时,根据地质报告确定的盾构正掘面含砂性土的比例,按表12-1系数调整该区域的人工、机械费(不含盾构的折旧及大修理费).

(6)盾构掘进在穿越密集建筑群、古文物建筑或提防、重要管线时,对地表升降有特殊要求者,按表12-2系数调整该区域的掘进人工、机械费(不含盾构的折旧及大修理费)。
(7)采用干式出土掘进,其土方以吊出并口装车止。采用水力出土掘进,其排放的泥浆水以送至沉淀池止,水力出土所需的地面部分取水、排水的土建及土方外运费用另计.水力出土掘进用水按取用自然水源考虑,不计水费,若采用其他水源需计算水费时可另计.
(8)盾构掘进定额中已综合考虑了管片的宽度和成环块数等因素,执行定额时不得调整。
(9)盾构掘进定额中含贯通测量费用,不包括设置平面控制网、高程控制网、过江水准及方向、高程传递等测量,如发生时费用另计。
(10)预制混凝土管片采用高精度钢模和高强度等级混凝土,定额中已含钢模摊销费,管片预制场地费另计,管片场外运输费另计。
7.地下连续墙说明
(1)地下连续墙预算定额包括导墙、挖土成槽、钢筋笼制作吊装、锁口管吊拔、浇捣连续墙混凝土、大型支撑基坑土方及大型支撑安装、拆除等共7节29个子目。
(2)地下连续墙预算定额适用于在赫土、砂土及冲填土等软土层地下连续墙工程,以及采用大型支撑围护的基坑土方工程.
(3)地下连续墙成槽的护壁泥浆采用比重为1.055的普通泥浆。若需取用重晶石泥浆可按不同比重泥浆单价进行调整。护壁泥浆使用后的废浆处理另行计算。
(4)钢筋笼制作包括台模摊销费,定额中预埋件用量与实际用量有差异时允许调整。
(5)大型支撑基坑开挖定额适用于地下连续墙、混凝土板桩、钢板桩等作围护的跨度大于8m的深基坑开挖。定额中已包括湿土排水,若需采用井点降水或支撑安拆需打拔中心稳定桩等,其费用另行计算。
(6)大型支撑基坑开挖由于场地狭小只能单面施工时,挖土机械按表12-3调整。
8.地下混凝土结构说明
(1)地下混凝土结构预算定额包括护坡、地梁、底板、墙、柱、梁、平台、顶板、楼梯、电缆沟、侧石、弓形底板、支承墙、内衬侧墙及顶内衬、行车道槽形板以及隧道内车道等地下混凝土结构共11节58个子目。
(2)地下混凝土结构预算定额适用于地下铁道车站、隧道暗埋段、引道段沉井内部结构、隧道内路面及现浇内衬混凝土工程。
(3)定额中混凝土浇捣未含脚手架费用。
(4)圆形隧道路面以大型槽形板作底模,如采用其他形式时定额允许调整。
(5)隧道内衬施工未包括各种滑模、台车及操作平台费用,可另行计算。
9.地基加固、监测说明
(1)地基加固、监测定额分为地基加固和监测两部分共7节59个子目。地基加固包括分层注浆、压密注浆、双重管和三重管高压旋喷;监测包括地表和地下监测孔布置、监控测试等。
(2)地基加固、监测定额按软土地层建筑地下构筑物时采用的地基加固方法和监测手段进行编制。地基加固是控制地表沉降,提高土体承载力,降低土体渗透系数的一个手段,适用于深基坑底部稳定、隧道暗挖法施工和其他建筑物基础加固等。监测是地下构筑物建造时,反映施工对周围建筑群影响程度的测试手段。定额适用于建设单位确认需要监测的工程项目,包括监测点布置和监测两部分。监测单位需及时向建设单位提供可靠的测试数据,工程结束后监测数据立案成册。
(3)分层注浆加固的扩散半径为0.8m,压密注浆加固半径为0. 75m,双重管、三重管高压旋喷的固结半径分别为0.4m, 0.6m,浆体材料(水泥、粉煤灰、外加剂等)用量按设计含量计算,若设计未提供含量要求时,按批准的施工组织设计计算。检测手段只提供注浆前后N值之变化.
(4)定额不包括泥浆处理和微型桩的钢筋费用,为配合土体快速排水需打砂井的费用另计。
10.金属构件制作说明
(1)金属构件制作定额包括顶升管片钢壳、钢管片、顶升止水框、联系梁、车架、走道板、钢跑板、盾构基座、钢围令、钢101墙、钢轨枕、钢支架、钢扶梯、钢栏杆、钢支撑、钢封门等金属构件的制作共8节26个子目.
(2)金属构件制作定额适用于软土层隧道施工中的钢管片、复合管片钢壳及盾构工作井布置、隧道内施工用的金属支架、安全通道、钢闸墙、垂直顶升的金属构件以及隧道明挖法施工护大型支撑等加工制作。
(3)金属构件制作预算价格仅适用于施工单位加工制作,需外加工者则按实结算。
(4)金属构件制作定额钢支撑按0600考虑,采用12mm钢板卷管焊接而成,若采用成品钢管时定额不做调整。
(5)钢管片制作已包括台座摊销费,侧面环板燕尾槽加工不包括在内。
(6)复合管片钢壳包括台模摊销费,钢筋在复合管片混凝土浇捣子目内.
(7)垂直顶升管节钢骨架已包括法兰、钢筋和靠模摊销费。
(8)构件制作均按焊接计算,不包括安装螺栓在内。
11.定额说明
(1)全统市政定额第四册隧道工程(以下简称隧道工程定额),由岩石隧道(第一章~第三章)和软土隧道(第四章一第十章)两大部分组成,包括隧道开挖与出渣、临时工程、隧道内衬、隧道沉井、盾构法掘进、垂直顶升、地下连续墙、地下混
凝土结构、地基加固、监测及金属构件制作,共10章544个子目。
(2)岩石隧道适用于城镇管辖范围内新建和扩建的各种车行隧道、人行隧道、给排水隧道及电缆(公用事业)隧道等工程。软土隧道适用于城镇管辖范围内新建和扩建的各种车行隧道、人行隧道、越江隧道、地铁隧道、给排水隧道及电缆(公用事业)隧道等工程。
(3)定额的编制依据。
1)《市政工程劳动定额》(1997)。
2)《全国统一建筑工程基础定额》(GJD -101-1995)
3)《上海市市政工程预算定额》。
4)《重庆市市政工程预算定额》。
5)现行的设计、施工及验收技术规范等。
全统市政定额隧道工程工作内容,计算说明及计算规则一览
(5)定额按现有的施工方法、机械化程度及合理的劳动组织进行编制.除各章节另有规定外,均不得因具体工程的施工方法与定额不同而调整变更。
(6)定额除岩石隧道井下掘进按每工日7h,软土隧道盾构掘进、垂直顶升按每工日6h外,其他均按每工日8h工作制计算。
(7)隧道掘进下井津贴未列人定额,各地可根据定额用工和当地劳动保护标准,计算下井特殊津贴费或调整隧道掘进人工工资单价。
(8)定额中的现浇混凝土工程,岩石隧道采用现场拌制混凝土;软土隧道采用商品混凝土,预制混凝土构件采用厂拌混凝土。若实际采用混凝土与定额不同时,按各地规定调整。
(9)定额中钢筋用量均不包括预埋铁件,预埋铁件按实另计.
(10)岩石隧道酮内其他工程,采用其他分册或其他全国统一定额的项目,其人工、机械乘以1.2系数。
(11)隧道内装饰工程套用有关定额相应项目。
三、隧道工程定额工程最计算规则
1.隧道开挖及出渣
(1)隧道的平俐、斜井和竖井开挖与出渣工程量,按设计图开挖断面尺寸,另加允许超挖量以耐计算。本定额光面爆破允许超挖量:拱部为15cm,边墙为10cm,若采用一般爆破,其允许超挖量:拱部为20cm,边墙为15cm.
(2)隧道内地沟的开挖和出渣工程量,按设计断面尺寸,以m计算,不得另行计算允许超挖量。
(3)平铜出渣的运距,按装渣重心至卸渣重心的直线距离计算。若平铜的轴线为曲线时,酮内段的运距按相应的轴线长度计算.
(4)斜井出渣的运距,按装渣重心至斜井口摘钩点的斜距离计算。
(5)竖井的提升运距,按装渣重心至井口吊斗摘钩点的垂直距离计算。
2.隧道内衬
(1)隧道内衬现浇混凝土和石料衬砌的工程量,按施工图所示尺寸加允许超挖量(拱部为15cm,边墙为10cm)以m计算,混凝土部分不扣除0.3㎡时以内孔洞所占体积。
(2)隧道衬砌边墙与拱部连接时,以拱部起拱点的连线为分界线,以下为边墙,以上为拱部。边墙底部的扩大部分工程量(含附壁水沟),应并人相应厚度边墙体积内计算。拱部两端支座,先拱后墙的扩大部分工程量,应并人拱部体积内计算.
(3)喷射混凝土数量及厚度按设计图计算,不另增加超挖、填平补齐的数量.
(4)喷射混凝土定额配合比,按各地区规定的配合比执行。
(5)混凝土初喷5cm为基本层,每增5cm按增加定额计算,不足5cm按5cm计算,若做临时支护可按一个基本层计算。
(6)喷射混凝土定额已包括混合料200m运输,超过200m时,材料运费另计。运输吨位按初喷5cm拱部26t/100㎡,边墙23t/100㎡时;每增厚5cm拱部16t/100m2,边墙14t/100㎡。

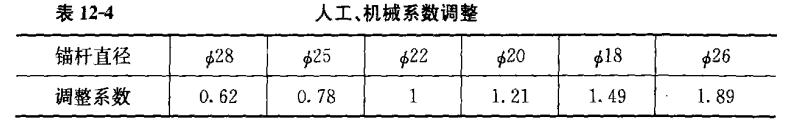

(7)锚杆按22计算,若实际不同时,定额人工、机械应按表12-4中所列系数调整,锚杆按净重计算不加损耗。
(8)钢筋工程量按图示尺寸以t计算。现浇混凝土中固定钢筋位置的支撑钢筋、双层钢筋用的架立筋(铁马),伸出构件的锚固钢筋均按钢筋计算,并人钢筋工程量内。钢筋的搭接用量:设计图纸已注明的钢筋接头,按图纸规定计算;设计图纸未注明的通长钢筋接头,25以内的,每8m计算1个接头,25以上的,每6m计算1个接头,搭接长度按规范计算。
(9)模板工程量按模板与混凝土的接触面积以㎡计算。
(10)喷射平台工程量,按实际搭设平台的最外立杆(或最外平杆)之间的水平投影面积以㎡计算。
3.隧道沉并
(1)沉井工程的井点布置及工程量,按批准的施工组织设计计算,执行全统市政定额第一册《通用项目》相应定额。
(2)基坑开挖的底部尺寸,按沉井外壁每侧加宽2.0m计算,执行全统市政定额第一册《通用项目》中的基坑挖土定额。
(3)沉井基坑砂垫层及刃脚基础垫层工程量按批准的施工组织设币汁算。
(4)刃脚的计算高度,从刃脚踏面至井壁外凸口计算,如沉井井壁没有外凸口时,则从刃脚踏面至底板顶面为准。底板下的地梁并人底板计算。框架梁的工程量包括切入井壁部分的体积。井壁、隔墙或底板混凝土中,不扣除单孔面积0.3m以内的孔洞所占体积。
(5)沉井制作的脚手架安、拆,不论分几次下沉,其工程量均按井壁中心线周长与隔墙长度之和乘以井高计算。
(6)沉井下沉的土方工程量,按沉井外壁所围的面积乘以下沉深度(预制时刃脚底面至下沉后设计刃脚底面的高度),并分别乘以土方回淤系数计算。回淤系数:排水下沉深度大于10m为1.05;不排水下沉深度大于15m为1.02.
(7)沉井触变泥浆的工程量,按刃脚外凸口的水平面积乘以高度计算。
(8)沉井砂石料填心、混凝土封底的工程量,按设计图纸或批准的施工组织设计计算。
(9)钢封门安、拆工程量,按施工图用量计算。钢封门制作费另计,拆除后应回收70%的主材原值。
4.临时工程
(1)粘胶布通风筒及铁风筒按每一炯口施工长度减30。计算。
(2)风、水钢管按铜长加100m计算。
(3)照明线路按铜长计算,如施工组织设计规定需要安双排照明时,应按实际双线部分增加.
(4)动力线路按铜长加50m计算。
(5)轻便轨道以施工组织设计所布置的起、止点为准,定额为单线,如实际为双线应加倍计算,对所设置的道岔,每处按相应轨道折合30m计算。
(6)铜长=主铜+支铜(均以铜口断面为起止点,不含明槽)。
5。垂直顶升
(1)复合管片不分直径,管节不分大小,均执行定额。
(2)顶升车架及顶升设备的安拆,以每顶升一组出口为安拆一次计算。顶升车架制作费按顶升一组摊销50%计算。
(3)顶升管节外壁如需压浆时,则套用分块压浆定额计算。
(4)垂直顶升管节试拼装工程量按所需顶升的管节数计算.
6.盾构法掘进
(1)掘进过程中的施工阶段划分。
1)负环段掘进:从拼装后靠管片起至盾尾离开出洞井内壁止。
2)出洞段掘进:从盾尾离开出洞井内壁至盾尾离开出洞井内壁40m止。
3)正常段掘进:从出洞段掘进结束至进洞段掘进开始的全段掘进。
4)进洞段掘进:按盾构切口距进洞进外壁5倍盾构直径的长度计算。
(2)掘进定额中盾构机按摊销考虑,若遇下列情况时,可将定额中盾构掘进机台班内的折旧费和大修理费扣除,保留其他费用作为盾构使用费台班进人定额,盾构掘进机费用按不同情况另行计算。
1)顶端封闭采用垂直顶升方法施工的给排水隧道。
2)单位工程掘进长度不大于800m的隧道。
3)采用进口或其他类型盾构机掘进的隧道。
4)由建设单位提供盾构机掘进的隧道。
(3)衬砌压浆量根据盾尾间隙,由施工组织设计确定.
(4)柔性接缝环适合于盾构工作井洞门与圆隧道接缝处理,长度按管片中心圆周长计算。
(5)预制混凝土管片工程量按实体积加1%损耗计算,管片试拼装以每100环管片拼装1组((3环)计算.
7.地下连续墙
(1)地下连续墙成槽土方量按连续墙设计长度、宽度和槽深(加超深0. 5m)计算。混凝土浇筑量同连续墙成槽土方量。
(2)锁口管及清底置换以段为单位(段指槽壁单元槽段),锁口管吊拔按连续墙段数加1段计算,定额中已包括锁口管的摊销费用。
8.地下混凝土结构
(1)现浇混凝土工程量按施工图计算,不扣除单孔面积0. 3m3以内的孔洞所占体积。
(2)有梁板的柱高,自柱基础顶面至梁、板顶面计算,梁高以设计高度为准。梁与柱交接,梁长算至柱侧面(即柱间净长)。
(3)结构定额中未列预埋件费用,可另行计算。
(4)隧道路面沉降缝、变形缝按全统市政定额第二册《道路工程》相应定额执行,其人工、机械乘以1. 1系数。
9.地基加固、监测
(1)地基注浆加固以孔为单位的子目,定额按全区域加固编制,若加固深度与定额不同时可内插计算;若采取局部区域加固,则人工和钻机台班不变,材料(注浆阀管除外)和其他机械台班按加固深度与定额深度同比例调减。
(2)地基注浆加固以m3为单位的子目,已按各种深度综合取定,工程量按加固土体的体积计算。
(3)监测点布置分为地表和地下两部分,其中地表测孔深度与定额不同时可内插计算。工程量由施工组织设计确定。
(4)监控测试以一个施工区域内监控3项或6项测定内容划分步距,以组日为计量单位,监测时间由施工组织设计确定。
10.金属构件制作
(1)金属构件的工程量按设计图纸的主材(型钢,钢板,方、圆钢等)的重量以t计算,不扣除孔眼、缺角、切肢、切边的重量。圆形和多边形的钢板按作方计算。
(2)支撑由活络头、固定头和本体组成,本体按固定头单价计算。
