地下室防水施工技术要点

一、施工准备

1.1施工人员

施工人员均须经过专业培训,持证上岗。作业人员应具备基本施工技术,并熟知工程要求及做法。施工前,作业人员应接受班组长对其进行的安全技术交底及质量技术交底。带火作业施工前应由现场施工班工长向安全部门提请动火令申请,经批准后方可执行动火作业。

1.2施工机具

施工进场前由专人负责将施工中用到的机具准备齐全。(如:火炮喷枪,滚刷、油刷、刮板、墨斗、钢尺、壁纸刀、扫把、小线绳、喷灯、空桶、振动棒、铁锹等),同时现场应配置足够的灭火器材。

1.3材料准备

4mm 厚 SBS 改性沥青聚酯胎Ⅱ型防水卷材、4mm 厚 SBS 改性沥青耐根穿刺聚酯胎Ⅱ型防水卷材(仅顶板)、200g/㎡无纺布、配套底油(顶板及侧壁用)、聚氨酯密封膏等,所用材料均须为国家和行业认证合格的产品,产品应有检测报告和使用说明书,施工前防水材料经复试检验合格。

1.4作业条件

a 铺贴卷材严禁在雨天、雪天施工,五级风及其以上时不得施工。

b 铺贴卷材的基层要具备一定的强度,基层表面要平整、牢固、清洁干燥。

c热融法施工气温不宜低于-10℃。

二、施工操作工艺

2.1 地下室底板防水施工

2. 1.1工艺流程

基层清理、验收附加层防水施工铺贴 4mm 厚 SBS 改性沥青聚酯胎Ⅱ型防水卷材卷材收边和搭接边的封边处理铺 200g/㎡无纺布一道,搭接宽度不小于 100mm卷材收边和搭接边的处理50mm的C20细石混凝土保护层。

2.1.2 施工工艺

2.1.2.1基层清理、验收

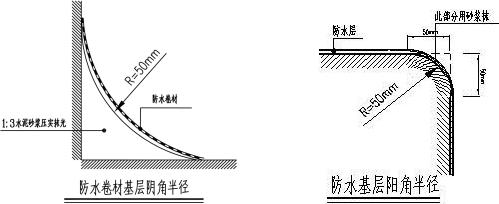

铺贴卷材的基层要具备一定的强度,基层要求表面平整、牢固、清洁干燥,含水率不得超过9%,无起砂起皮、空鼓,阴阳角处做有 50mm 小圆弧等且满足设计及规范中的有关规定,基层报验经监理隐蔽验收合格后方可进行防水卷材施工。所有阴角部位均采用 1:2.5 的水泥砂浆进行倒角处理,阳角做成 R=50mm 的圆角。

防水基层处理阴阳角按下图做法:d 阴阳角处需做出50mm的小圆弧

2.1.2.3铺贴4mm厚SBS改性沥青聚酯胎Ⅱ型防水卷材

a.用火焰喷枪或喷灯烘烤卷材底面和基表面层,使卷材表面沥青熔化,边烤边向前推铺卷材,随后用压辊滚压,使其与基层或卷材粘结牢固。

b.烘烤要适度,热熔施工应掌握烘烤火候,火焰应呈蓝色,火焰与基层夹角为60,距离一般为 300~400mm。粘贴时要缓慢展开卷材,同时把火焰指向卷材底面,并左右移动喷灯,使烘烤处均匀熔化沥青。

c.烘烤后沥青熔化时,应立即粘贴,并进行滚压,压辊由卷材中心向两边滚压,排出气体,平展粘牢,不得出现皱折、扭曲,滚压后边部应有沥青挤出。

d.砖胎膜部位卷材与基层和卷材间均满粘。

e.铺贴卷材时不得有皱折、要沿着基准线齐线铺贴。

2.1.2.4 卷材收边和搭接边的处理

a. 卷材长、短边搭接均不应100mm,搭接缝与收头必须 100%烘烤,并用刮刀将挤出的热熔胶刮平,沿边端封严,卷材收头部位用改性沥青密封材料、封口胶或粘结材料进行密封处理。

b. 卷材收边处应留出搭接长度,不小于 100mm

2.1.2.5 50mm细石混凝土保护层

a.卷材防水层铺设完,报监理经检查验收合格后,即可进行防水保护层施工。

b.保护层为 50mm 厚的 C20 细石砼,浇筑时切勿损伤防水卷材,如有损伤须及时修补,以免留下隐患。

c.细石混凝土保护层须压实、抹平、抹光。及时对保护层进行覆盖、养护

2.2 地下室侧板防水施工

2. 2.1工艺流程

基层处理、验收涂刷基层处理剂铺贴 4mm 厚 SBS 改性沥青聚酯胎Ⅱ型防水卷材卷材收边和搭接边的封边处理30mm聚苯乙烯泡沫塑料板保护层。

2.2.2 施工工艺

2.2.2.1基层处理、验收

a.铺贴卷材的基层要具备一定的强度,基层要求表面平整、牢固、清洁干燥,含水率不得超过9%,无起砂起皮、空鼓

b.穿墙洞及墙面凹坑用 1:2.5 水泥砂浆封堵,不得高出墙面

c.阴阳角处做有 50mm 小圆弧

d.墙面不平或硬凸起需打磨平整

e.满足设计及规范中的有关规定

f.基层处理完报经监理验收合格后方可进行下道工序施工。

2.2.2.2 涂刷基层处理剂

找平层处理完后并经过验收即可刷基层处理剂,处理剂涂刷应均匀,卷材粘贴处均应涂到位,不可漏涂。待基层处理剂干燥后,依据卷材的幅宽,留出搭接宽度,在其上弹出基准线。

2.2.2.3铺贴4mm厚SBS改性沥青聚酯胎Ⅱ型防水卷材

a.阴阳角、穿墙洞口处应先进行附加层粘贴,附加层宽度不小于 500mm。

b.将整卷卷材(勿打开)置于铺贴起始端,对准基层上已弹好的基准线,滚展卷材约 1m,由一人站在卷材正面将这 1m 卷材拉起,另一人站在卷材底面手持液化汽火焰喷枪,慢旋开关、点燃火焰。调呈蓝色,使火焰对准卷材与基面交接处同时加热卷材底面与基层面,待卷材底面胶呈熔融状即进行粘铺,再由一人以手持压辊对铺贴的卷材进行排气压实,这样铺到卷材端头剩下约 30cm 时,将卷材端头翻放在隔热板上,再行熔烤,最后将端部卷材铺牢压实。

c. 滚粘大面卷材时,应先平面后立面。在起始端卷材粘牢后,持火焰喷枪的人应站在滚铺前方,对着待铺的整卷卷材,点燃喷枪使火焰对准卷材与基层面的夹角,喷枪距卷材及基层加热处约 0.3~0.5m,施行往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离), 至卷材底面胶层呈黑色光泽并伴有微泡(不得出现大量大泡),即及时推滚卷材进行粘铺,后随一人施行排气压实工序。

d. 粘贴立面卷材时,卷材铺贴高度需高出室外地坪 0.50m,卷材从底面转到立面铺贴的卷材,恰为有热熔胶的底面背对立墙基面,因此这部分卷材应使用氯丁橡胶改性沥青胶粘剂(SBS 改性沥青卷材配套材料)以冷粘法粘铺在立墙上,与这部分卷材衔接继续向上铺贴的热熔卷材仍用热熔法铺贴,且上层卷材盖过下层卷材应不小于 100mm。铺贴立面需借助梯子或架子进行,梯子或架子支撑脚需用软物包裹。立面操作应精心仔细卷材粘贴牢固,否则立面卷材易产生滑坠。

e.铺贴卷材时不得有皱折、要沿着基准线齐线铺贴。

2.2.2.4卷材收边和搭接边的处理

a.卷材搭接缝施工时,搭接缝及收头的卷材必须 100%烘烤,粘铺时必须有熔融沥青从边端挤出,用刮刀将挤出的热熔胶刮平,沿边端封严。操作方法:

①先将下层卷材(已铺好)表面的防粘隔离层熔掉,为防止烘烤到搭接缝以外的卷材,应使用烫板沿搭接粉线移动,火炮喷枪随烫板移动,由于烫板的挡火作用, 则喷枪只将搭接卷材的隔离层熔掉而不影响其他卷材。

② 粘贴搭接缝,一手用抹子或刮刀将搭接缝卷材掀起,另一手持火炮喷枪 (或汽油喷灯)从搭接缝外斜向里喷火烘烤卷材面,随烘烤熔融随粘贴,并须将熔融的沥青挤出,以抹子(或刮刀)刮平。搭接缝或收头粘贴后,可用火焰及抹子沿搭接缝边缘再行均匀加热抹压封严,或以密封材料沿缝封严。

b.卷材收边高度符合设计图纸及防水相关规范要求。

2.2.2.5 30mm聚苯乙烯泡沫塑料板保护层

a.卷材防水层铺设完,报监理经检查验收合格后,即可进行防水保护层施工。

b.保护层为30mm聚苯乙烯泡沫塑料板保护层,采用聚醋酸乙烯胶粘剂黏贴保护层。切勿损伤防水卷材,如有损伤须及时修补,以免留下隐患。 c.苯板上下层应错缝,错缝宽度不小于苯板宽度 1/3~1/2。

2.3 地下室顶板防水施工

2. 3.1工艺流程

(顶板施工混凝土时原浆收光)基层清理、验收涂刷基层处理剂铺贴 4mm 厚 SBS 改性沥青聚酯胎Ⅱ型防水卷材铺贴 4mm 厚 SBS 改性沥青耐根穿刺聚酯胎Ⅱ型防水卷材卷材收边和搭接边的处理隔离层施工(10mm 石灰砂浆)50mm厚C20细石混凝土保护层,切缝、密封膏嵌缝。

2.3.2 施工工艺

2.3.2.1基层清理、验收

基层要具备一定的强度,基层要求表面平整、牢固、清洁,无起砂起皮等且满足设计及规范中的有关规定,基层报验经监理隐蔽验收合格后方可进行防水卷材施工。

2.3.2.2 涂刷基层处理剂

找平层经过清理干净后并经过验收后即可刷基层处理剂,基层处理剂采用SBS 改性沥青防水卷材冷底油,要求涂刷均匀一次涂好,干燥 6h(根据气温而定,以不粘脚为好);处理剂涂刷应均匀,不可漏涂。待基层处理剂干燥后,依据卷材的幅宽,留出搭接宽度,在其上弹出基准线。

2.3.2.3 铺贴4mm厚SBS改性沥青聚酯胎Ⅱ型防水卷材

a. 阴阳角、穿墙洞口处应先进行附加层粘贴,附加层宽度不小于 500mm。

b.将整卷卷材(勿打开)置于铺贴起始端,对准基层上已弹好的基准线,滚展卷材约 1m,由一人站在卷材正面将这 1m 卷材拉起,另一人站在卷材底面手持液化汽火焰喷枪,慢旋开关、点燃火焰。调呈蓝色,使火焰对准卷材与基面交接处同时加热卷材底面与基层面,待卷材底面胶呈熔融状即进行粘铺,再由一人以手持压辊对铺贴的卷材进行排气压实,这样铺到卷材端头剩下约 30cm 时,将卷材端头翻放在隔热板上,再行熔烤,最后将端部卷材铺牢压实。

c. 滚粘大面卷材时,应先平面后立面。在起始端卷材粘牢后,持火焰喷枪的人应站在滚铺前方,对着待铺的整卷卷材,点燃喷枪使火焰对准卷材与基层面的夹角,喷枪距卷材及基层加热处约 0.3~0.5m,施行往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离), 至卷材底面胶层呈黑色光泽并伴有微泡(不得出现大量大泡),即及时推滚卷材进行粘铺,后随一人施行排气压实工序。

d. 粘贴立面卷材时,卷材铺贴高度需高出室外地坪 0.50m,卷材从底面转到立面铺贴的卷材,恰为有热熔胶的底面背对立墙基面,因此这部分卷材应使用氯丁橡胶改性沥青胶粘剂(SBS 改性沥青卷材配套材料)以冷粘法粘铺在立墙上,与这部分卷材衔接继续向上铺贴的热熔卷材仍用热熔法铺贴,且上层卷材盖过下层卷材应不小于 100mm。立面操作应精心仔细卷材粘贴牢固,否则立面卷材易产生滑坠。

e.铺贴卷材时不得有皱折、要沿着基准线齐线铺贴。

2.3.2.4 铺贴4mm厚SBS改性沥青耐根穿刺聚酯胎Ⅱ型防水卷材

a.卷材铺贴方法同上

b.上下层卷材之间错缝宽度为 1/3~1/2 幅宽,纵横方向均应错开。

c.卷材长、短边搭接长度不小于 100mm

2.3.2.5 卷材收边和搭接边的处理

a.卷材搭接缝施工时,搭接缝及收头的卷材必须 100%烘烤,粘铺时必须有熔融沥青从边端挤出,用刮刀将挤出的热熔胶刮平,沿边端封严。操作方法:

①先将下层卷材(已铺好)表面的防粘隔离层熔掉,为防止烘烤到搭接缝以外的卷材,应使用烫板沿搭接粉线移动,火炮喷枪随烫板移动,由于烫板的挡火作用, 则喷枪只将搭接卷材的隔离层熔掉而不影响其他卷材。

② 粘贴搭接缝:一手用抹子或刮刀将搭接缝卷材掀起,另一手持火炮喷枪 (或汽油喷灯)从搭接缝外斜向里喷火烘烤卷材面,随烘烤熔融随粘贴,并须将熔融的沥青挤出,以抹子(或刮刀)刮平。搭接缝或收头粘贴后,可用火焰及抹子沿搭接缝边缘再行均匀加热抹压封严,或以密封材料沿缝封严。

b.卷材收边高度符合图纸及规范要求。

2.3.2.6 石灰砂浆隔离层

a.地下室顶板采用 10 厚石灰砂浆,该层即作为隔离层又作为防水卷材保护层(防止 C20 细石混凝土保护层中的钢筋损伤卷材)。

b.板面应打扫洁净,洒水湿润,但不得积水。将按石灰膏:砂= 1 : 4 拌合均匀,砂浆以干稠为宜,铺抹的厚度约 10 mm,需求外表平坦、压实、 抹光,待砂浆根本枯燥后方可进行下道工序施工。

2.3.2.7 C20细石混凝土保护层

a.卷材防水层铺设完,报监理经检查验收合格后,即可进行防水保护层施工。

b.浇筑最薄处不小于 70mm 厚的 C20 细石混凝土保护层,最厚处150(, 厚度根据单项工程具体要求确定,用于车行道范围内设6@200 双向钢筋网片, 4*4m 分缝,拟选用成品钢筋网片,钢筋网位置应置于保护层混凝土中部偏上,钢筋在分隔缝处需断开。浇筑时切勿损伤防水卷材,如有损伤须及时修补,以免留下隐患。

c.细石混凝土保护层须压实、抹平、抹光并及时进行覆盖、养护

d.待达到一定强度后,在顶板上按 4m6m 切出分隔缝,缝宽 20~30mm

e.密封膏嵌缝分隔缝。

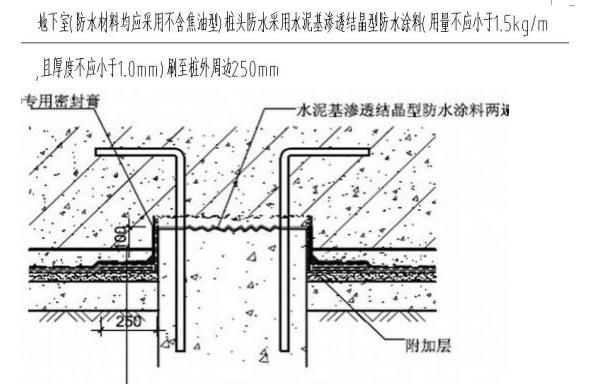

2.4 桩头防水

2.5特殊部位处理

1、 附加层卷材施工

卷材阴阳角、管根处及其它细部需增加一道防水附加层,附加层上下卷材错缝宽度等符合施工规范要求。具体构造做法如下图:

2、 地下室施工缝设置止水钢板

底板500高处施工缝设置止水钢板止水钢板提前制作L型及T型配件

3、 地下室止水钢板转折处需满焊,提前制作 L 型及 T 型配件(见上图)。

4、 后浇带防水施工

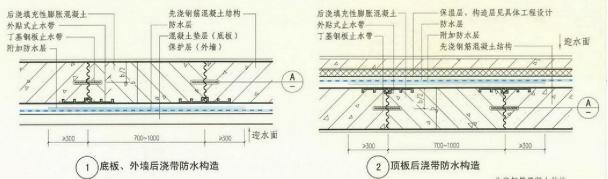

底板后浇带按做法如下所示:

三、质量标准

3.1防水卷材及粘结材料应具备良好的耐水性、耐久性、耐腐蚀和耐菌性,以及使用功能提出的环保要求;卷材间的粘结剥离强度不应小于8N/10mm,具体性能要求如下表:

3.2 卷材防水层的铺贴方法、搭接和收头符合施工规范规定,粘结牢固紧密,接缝封严,无损伤、空鼓等缺陷。

3.3 侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密,厚度均匀一致。侧壁防水做完后及时进行侧壁回填。

3.4卷材搭接宽度的允许偏差为-10mm。

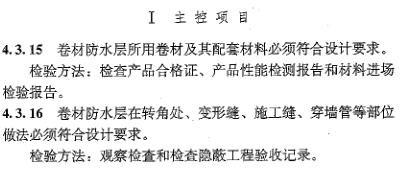

3.5 规范要求卷材防水层质量控制项目:

3.6 涂料防水层质量控制项目:

四、成品保护及注意事项

4.1防水卷材在施工过程中随时注意作到保护,防止造成卷材破裂或划伤,将施工现场的钢筋头等锐利铁器清理干净。

4.2在浇注砼过程中施工人员禁止将铁锹或刮板等直接触放在防水卷材上,防止造成卷材局部的孔洞或划伤,造成渗漏水。

4.3施工现场严禁穿硬底、高根或钉子鞋上岗,以免破坏已施工完的防水层。

4.4卷材宜直立堆放,高度不宜超过两层,并不得倾斜或横压,如发现卷材表面已经被破坏,要及时进行修补

4.5施工完的防水层要及时采取保护措施,严禁在防水层上堆放物品或作为施工运输车道。

4.6接头搭接时易产生搭接不足,粘接不密实,接搓损坏;施工中应按程序弹标准线,使与卷材的规格相符,操作中齐线铺贴,以保证卷材的搭接尺寸。

4.7施工人员应认真保护已做好的防水层,严防施工机具等戳破防水层,施工人员不许穿带钉子的鞋及硬底鞋在防水层上走动,以免破坏已施工完的防水层。

五、文明施工及安全保护措施

5.1文明施工

5.1.1防水施工环境属于经理部管辖范围,因此防水操作人员必须遵守项目经理部的各项规章制度,必须服从管理人员指挥。

5.1.2施工人员必须注意卫生,严禁随地大小便,材料不准乱放。

5.1.3完工后现场清理干净,做到工完场清。

5.1.4防水施工人员应珍惜其他兄弟队伍的劳动成果,施工时不要污染其工作面。

5.2安全保护措施

5.2.1采用热熔施工,在点火时以及在烘烤施工中,火焰喷嘴严禁对着人。特别是立墙卷材热熔施工时,更应注意施工安全,亦应佩戴防护用品。有专职的安全员负责安全工作;

5.2.2施工使用的易燃物及易燃材料应贮放在指定处所且应远离火源, 汽油喷灯、火焰喷枪,以及易燃品等,下班后必须放入有人管理的指定仓库,并有防护措施及专人看管;

5.2.3施工人员进入施工现场必须戴安全帽;

5.2.4五级风及其以上、雨天禁止施工;

5.2.5施工人员喝酒后严禁进入施工现场,施工现场严禁烟火;

5.2.6施工现场应备有灭火器等消防器材并保证消防道路畅通。

地下室防水施工,防水施工技术,防水施工要点
