地铁隧道工程安全防护设施标准化图集!

1、临边防护设施

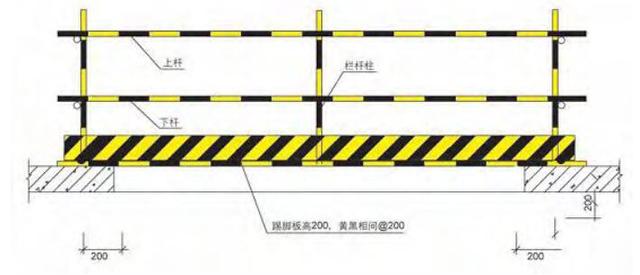

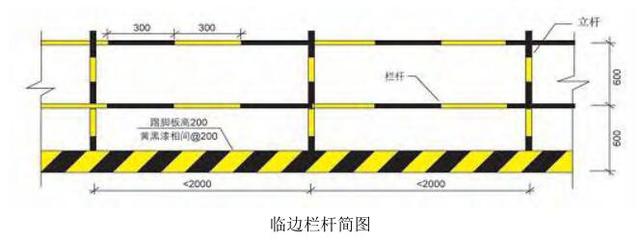

(1)、防护栏杆由上下两道横杆及栏杆柱组成。上杆离地面高度为 1.2m,下杆离地面高度为 0.6m,横杆长度大于 2m时,必须设置栏杆柱。

(2)、防护栏杆的钢管为直径48x3.5mm,以扣件固定。

(3)、防护栏杆必须自上而下用密目网封闭,必要时亦可在底部横杆下沿,设置不低于180mm 的踢脚板并固定牢固,踢脚板外侧漆成黄黑斜条块警示色。

(4)、防护栏杆制成后须用黑黄或红白涂装予以标识,禁止标志颜色宜采用红、白相间,警告标志宜用黄、黑相间。

(5)、临边杆制作完成后,必须进行验收并挂设安全设施验收牌。

2、门式起重机作业区安全防护

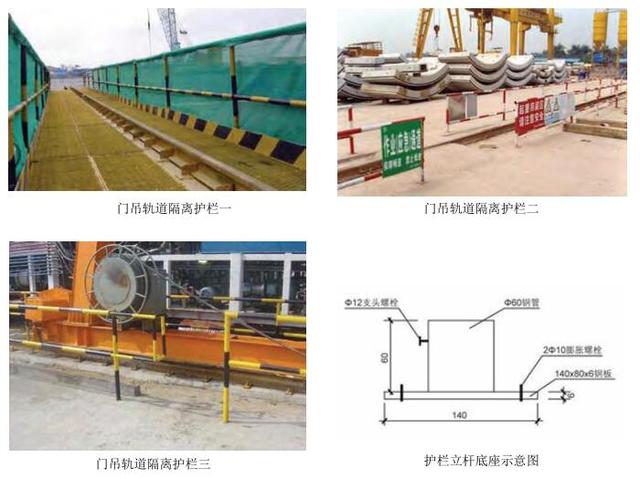

(1)、应在门式起重机轨道两侧安装隔离栏杆。隔离栏杆和门式起重机的距离为 0.5m 以上,隔离栏杆必须延伸到轨道的终端并作封闭。

(2)、井口上部的门式起重机轨道两侧,除要制作临边隔离栏杆外,还必须设工作平台,平台用走道板进行铺设固定。

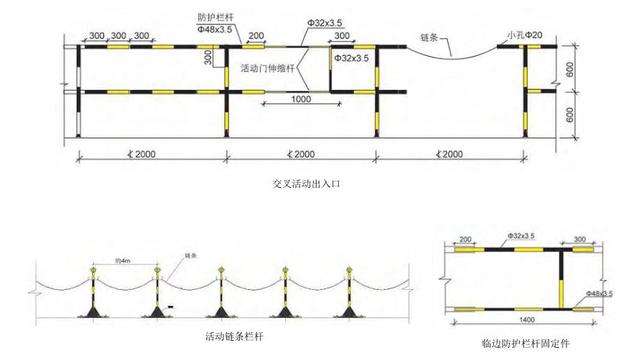

(3)、门式起重机隔离道如与人行道有交叉,必须设置活动入口,活动入口可采用活动链条封闭或活动伸缩杆封闭。

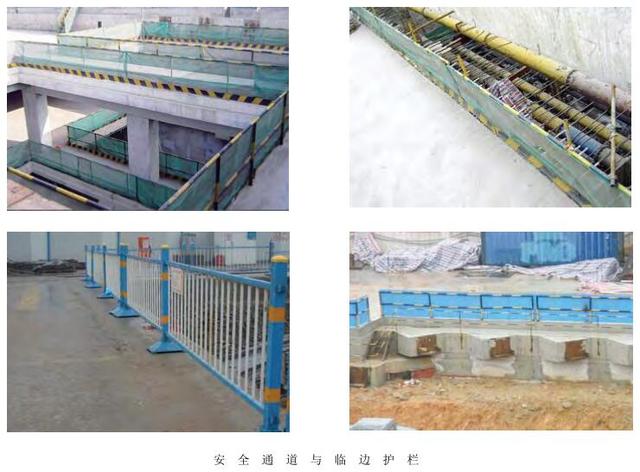

3、隧道内的安全通道

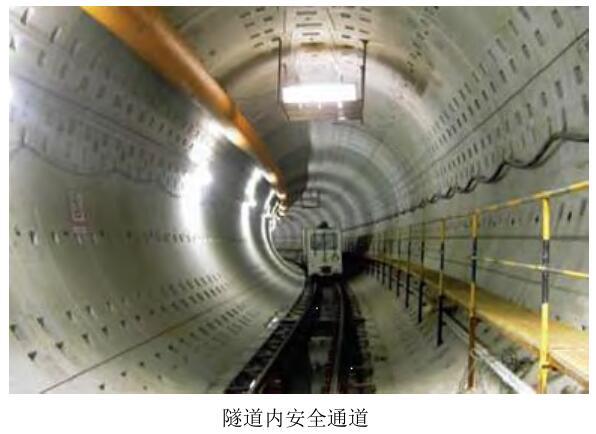

隧道内安全通道是指隧道正环到盾构车架末端人行通道。设置在隧道的一侧,是人员进入隧道内的安全通道,是人机隔离的有效措施。

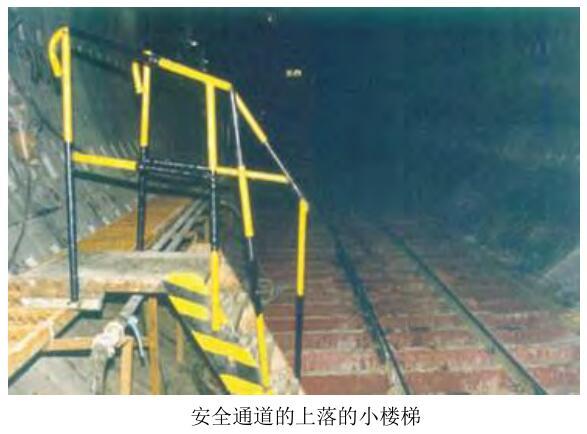

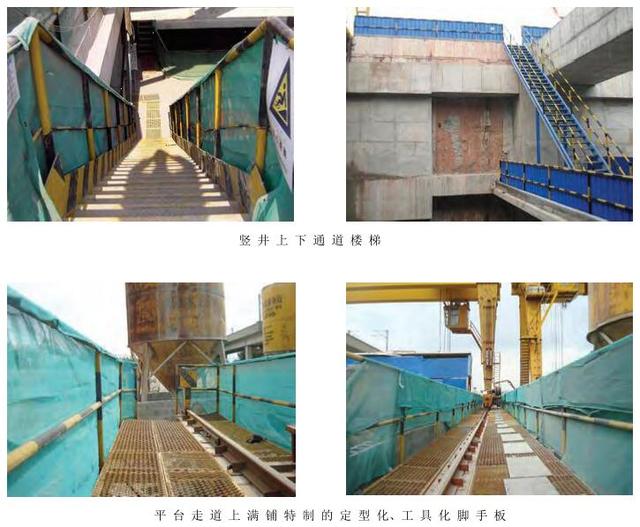

人行通道两端必须设置上下小梯,小梯用角铁和花纹钢板组成,并设有扶手栏杆。上下小梯必须和电机车轨道保持安全距离。

4、下井人员的登记管理

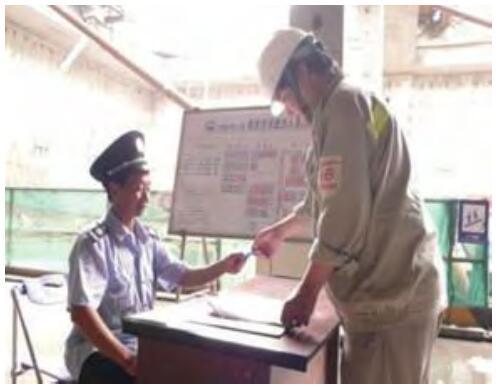

在下井出入口处(井口或中层平台)必须设置下井登记处,并设置专职人员进行管理、下井登记处必须设置动态翻牌和火种的存放处。动态管理牌上必须显示本班作业前的有害气体最大浓度检测值,悬挂允许进入标牌后,人员方可进入密闭空间。进入隧道人员必须佩带上岗卡和正确穿戴劳动防护用品。

下井人员必须遵守密闭空间的管理制度,自觉交出手机、打火机等易爆物品,作业人员和管理人员必须佩戴上岗卡以及穿戴劳动防护用品

5、隧道内警示灯箱设置

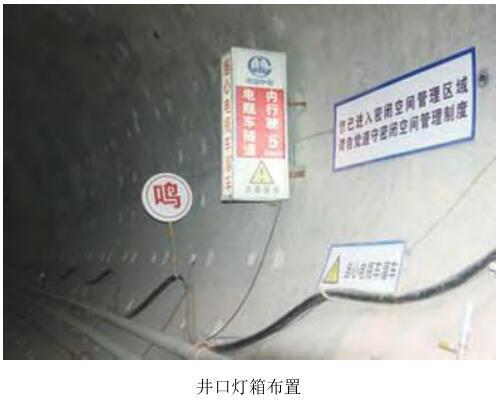

隧道内的警示灯箱布置,在井口正面正五环附近为布置点,左右两侧布置灯箱的种类为当心吊物、严禁搭乘、电机车限速等。灯箱布置可根据隧道管片手孔的特点和测量平台的位置,以直径 40mm 的黄黑警示色钢管进行左右连灯箱的规格一般为 1250x400x200cm。内设环形灯管,正反两面为有机玻璃,标注警示字样或图案。目前灯箱警示种类为:密闭空间注意安全(正面) 注意吊物机车限速(背面)、机车限速、严禁搭乘、当心吊物、禁止吸烟、禁止跨越等。

6、隧道内瓦斯实时监测

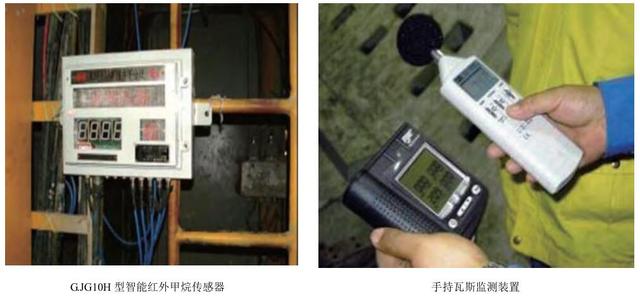

工程项目部应根据实际情况配备瓦斯监测仪器,建立 24 小时瓦斯监控系统。瓦斯监测可采用 G.JG10H 型智能红外甲烷传感器在隧道内每隔 100m 设置一个,每个分站控制 8 个传感器,传感器所采集的数据由分站传送到地面总站。并由专职人员每天定时持手持瓦斯监测装置监测隧道内瓦斯浓度。

7、盾构施工隧道内高压电缆敷设

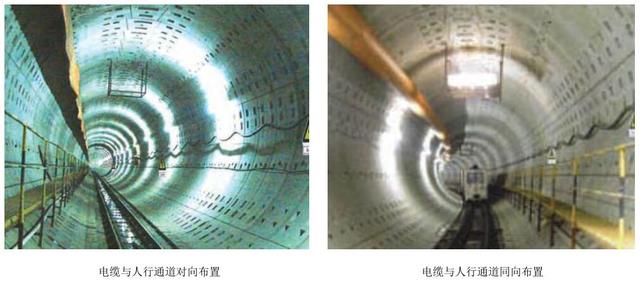

隧道内高压电缆的敷设原则上应与人行通道相对布置,如因条件所限,需设置在人行通道一侧时,其设置高度应高于行人的触摸点。在隧道沿线每间隔 3 环用挂钩挂起,挂钩要用绝缘塑料包裹。电缆布置在挂钩上要保持高度一致,弧度适中。高压电缆每间隔 10 米必须悬挂高压危险警示牌。

8、隧道内的照明装置

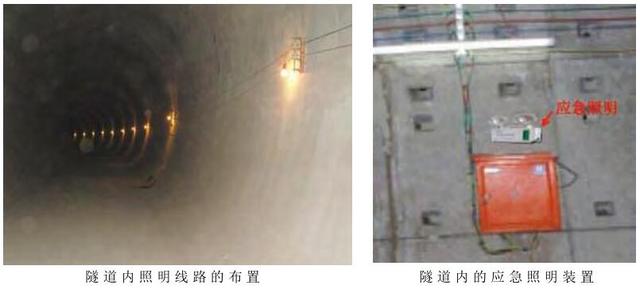

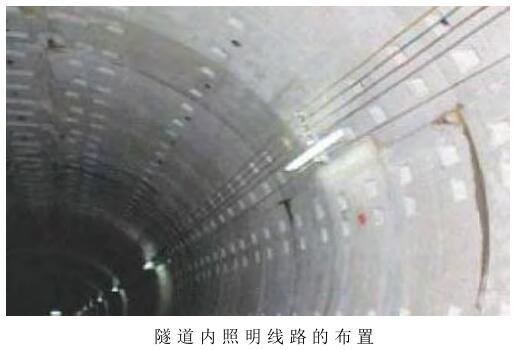

(1)、隧道内的日常照明灯具,安装高度应符合临电规范,每隔100 米安装一个分配(开关)电箱,零线截面与最大负载相线截面应相同。照明灯具一般使用 40W 防水灯具、每相隔 1 0 米分相安装一盏。

(2)、隧道内必须装备自备电源的应急照明。应急照明的距离应符合施工组织设计的规定,盾构机上也应急安装应急照明灯。

9、施工现场充电房

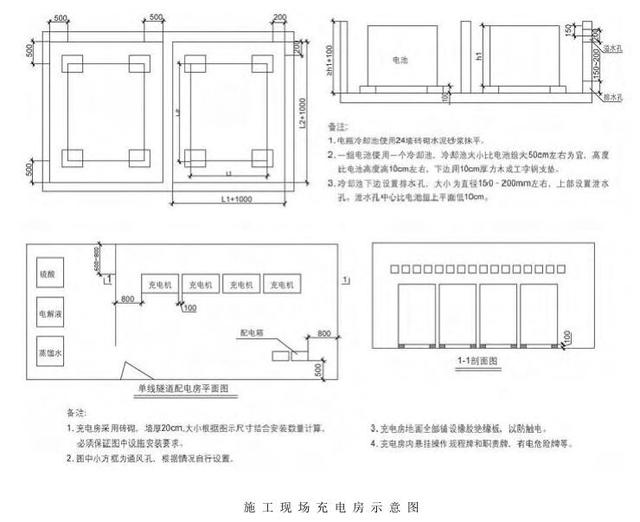

盾构施工现场应修建充电房,充电房采用砖块砌墙,大小根据项目使用设备情况而定、应保证其有足够的活动空间、通风良好。

10、隧道通风装置

(1)、通风机设置。通风机安装在洞外距洞口距离不小于 30rn处,且两风机相距距离不小于15m,以免形成污风循环影响通风效果。不同外径的风机与风管连接时应使用过渡节,过渡节长度以 3m~5m 为宜。通风机应装有保险装置,当发生故障时能自动停机。风机安装场地应保持干燥平整。

(2)、.通风管布设要求。通风管吊挂平直、拉紧吊稳、接头严密。避免出现褶皱,垂直交接处要避免死弯。风管末端到工作面的距离保持在 10m~15rn 内,以确保通风效果。通风管安装接头应严密,减少漏风损失,转弯半径不小于风管直径的 3 倍。在台车门架适当位置安装同直径刚性风筒连接,按施工要求设闸阀及三通接头备用。

11、材料堆放

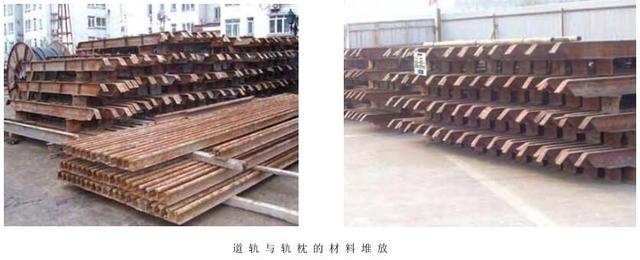

(1)轨道的堆放一般选择地面,且在门式起重机吊运区域内整齐堆放、每层轨道之间必须垫置方木,方木大小为,100100mm,垫木的长度必须超过道轨堆两边侧 100mm,以防道轨倾斜伤人,堆高不得超过五层,堆放必须单头对齐。

(2)轨枕堆放可选择站台层或井底堆放,场地应平整,每层轨枕下部垫放大于 25mm 的长木板,轨枕堆放必须呈宝塔形以防倾斜伤人,堆放高度不得超过 1.5m。

12、泥浆处理系统和污水过滤排放系统

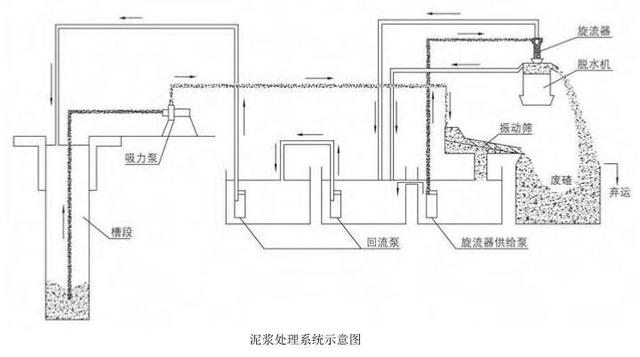

(1)、泥浆处理系统主要由沉淀池、排渣槽,废泥浆池、旋流器、振动筛、回流泵、吸力泵组成,施工过程所产生的泥浆若不能通过泥浆处理系统处理后重新使用的,应使用罐车装运外弃,不能用罐车外弃的,则采取泥浆脱水或泥浆固化的方式处理。泥浆处理系统占地大小根据施工场地及施工需要决定。

(2)、端头井排水设置和要求。端头井排水在适当位置设置集水坑,经沉淀后抽到地面水沟流至沉淀池,抽水机型号根据隧道排水量选用,优先选择离心水泵或长轴式离心抽水机,采用直径 100mm 钢管固定抽排。抽水泵必须有备用。

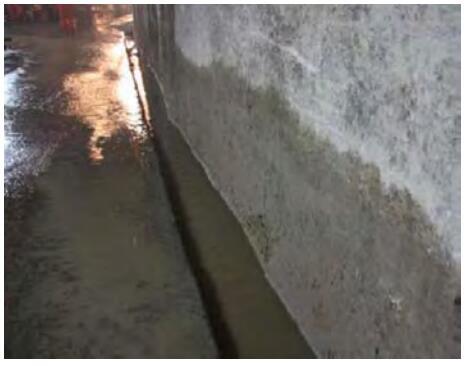

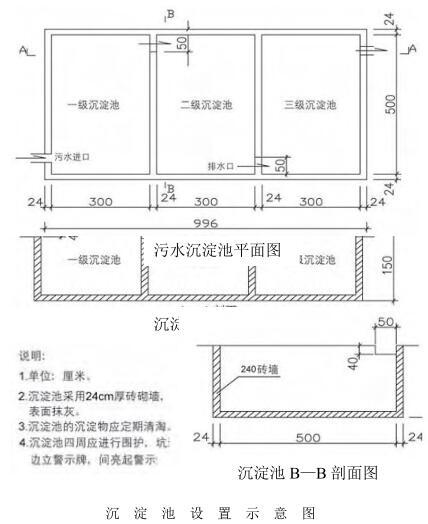

施工现场沉淀池一般采用砖砌而成,也可以用砼浇注。容量按施工生产排放废水多少确定,池的长宽比一般不小于 4,池的有效水深一般,1.5~2 米。同时应有防止泥浆、污物堵塞排水管道预防措施,并应进行定期清理。

矿山法隧道施工排水采用明排法,在洞侧边位置设集水沟,每隔 30 米设一个集水坑,通过抽水机引至洞外废水处理池。抽水机的排水能力大于排水量的 20%以上,并配备潜水泵及发电机(备用电源),以做好停电时的应急排水工作。

地铁隧道,安全防护设施
