满堂脚手架基础知识要点

一般在单层厂房、礼堂、剧院、餐厅、多功能厅等平顶结构施工中采用。

一、多立杆式满堂脚手架

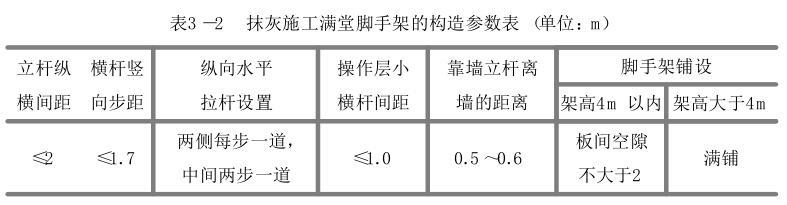

1.基本构造参数。平顶施工构造见表3 -1 ;抹灰施工构造见表3 -2 。

2.搭设方法。

(1) 先将地面夯实拍平或提前作好地面垫层,根据地面情况,铺设垫板,垫板厚度不小于50m m 。

(2) 四角设置抱角斜撑,四边设置剪刀撑,中间每隔四排立杆沿纵长方向设置一道剪刀撑,所有支撑必须由底到顶连续设置;层高较低的房间作抹灰用的脚手架,可在四角设置一道抱角斜撑,中间每隔四排立杆沿纵长方向设置一道剪刀撑,支撑处的顶面设置一道水平剪刀撑。

(3)凡垂直面有斜撑及剪刀撑的位置,每隔两步架应在水平方向设置一道水平剪刀撑。

二、门式脚手架组装满堂脚手架

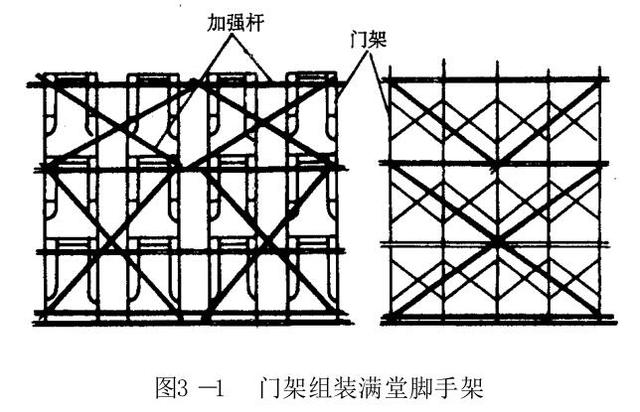

门架按纵排和横排均匀排开,门架的间距一个方向为1.83m ,用剪刀撑连接;另一方向为1.5 ~2.0m ,用脚手架管连接,其上铺满脚手板,其高度尽量使用门架调节,如果门架不能满足高度要求,则可调节底座。当层高大于5.2m 时,可使用两层以上的标准门架搭设,见图3 -1 。

满堂脚手架,基础知识要点
