《建筑法》 、 《大气污染防治法》 、 《建筑施工安全检查标准》 (JGJ59-2011)、《建筑工程施工现场环境与卫生标准》(JGJ146-2013) 、《建筑工程绿色施工规范》 (GB/T50905-2014)等相关法律、法规、标准、规范。
一、 说明
1. 本方案喷淋效果为水雾.
2. 水源要求经过沉淀过滤无颗粒杂质、无腐蚀、无毒性、无污染物。
3. 水源流量不小于每小时12立方米,流量不足时需配备蓄水设施,蓄水量12立方米。
4. 系统本着经济实用的原则设计,工作时需分段开启,每天运行时间按3小时计算。
5. 塔吊喷淋系统清单适用最终塔高120米,吊臂长60米,本项目设置塔吊两台。
6. 本系统分三个子系统,基坑喷淋系统(含地下室顶板喷淋降尘)、主体喷淋系统、塔吊喷淋系统。

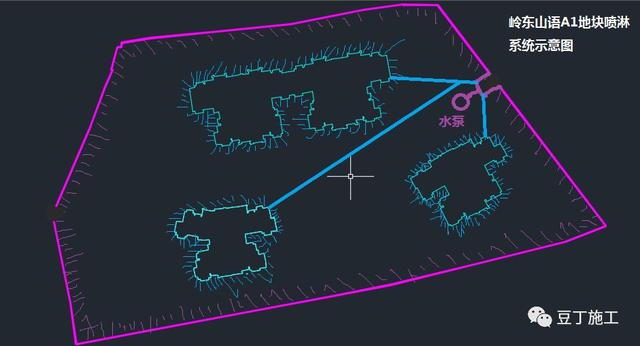

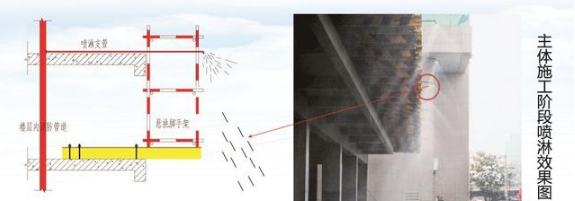

二、效果图
三、方案图纸
四、喷淋设备及材料清单

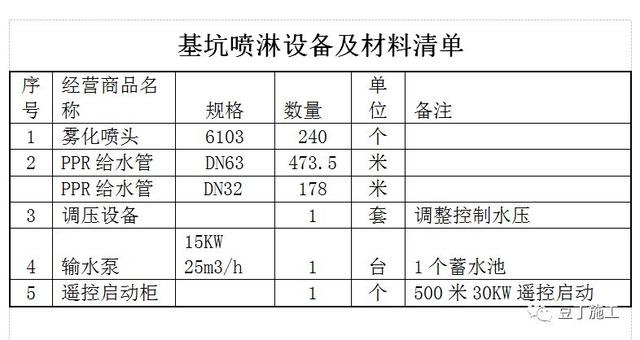

1、基坑周边喷雾降尘系统:
基坑周边的喷雾降尘设备拟沿红线围墙设置,周长473.5米单独设置喷淋泵组。

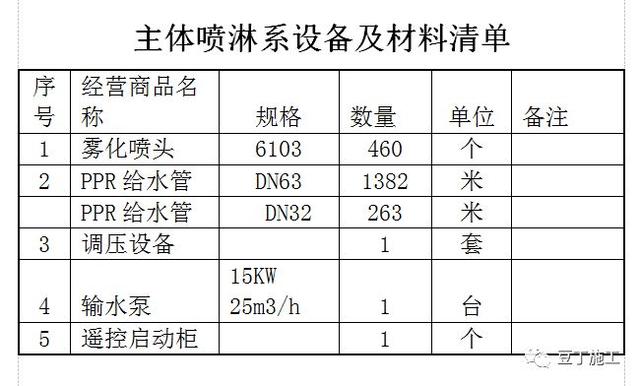

2、主体建筑周边喷雾降尘系统:
分别在10#楼11#楼12#楼的2层主体结构周边设置喷雾降尘设备,周长982米,单独设置喷淋泵组。
3、塔吊喷淋降尘系统:
分别在1#塔吊和2#塔吊沿吊臂设置喷雾降尘设备,塔吊高度110米、臂长60米,单独设置喷淋泵组,共计2套。
五、配电系统
系统按要求基坑喷淋系统、主体建筑喷淋系统、塔吊喷淋系统需单独设置喷淋泵,共计需设置4组喷淋泵组,每台喷淋泵用电负荷为5.5kw。喷淋系统设置一个专用动力配电箱,电源拟从1#施工箱变敷设一条YJV535㎡电缆供电,电缆长度107米、穿DN80钢套管埋地敷设。喷淋水泵设置专用配电箱(共计4个)由动力配电箱分别敷设YJV516㎡电缆供电,电缆共计432米、穿DN50钢套管埋地敷设。每个喷淋系统设置单独的遥控起泵控制柜(共计4个)。
六、蓄水池
拟在施工现场地下室负一层设置一个12m蓄水池,供塔吊喷淋系统使用,蓄水池采用24墙砖混结构,尺寸长4米宽2米高1.5米。在施工现场东侧设置一个12m蓄水池,供基坑喷淋系统和主体喷淋系统使用,蓄水池采用24墙砖混结构,尺寸长4米宽2米高1.5米。
七、设备运行费用
按要求每天系统运行时间平均为3小时,每小时运行最小用水量12m,总用电负荷为41kw,按施工工期630天计算,系统运行时间为1890小时,系统运行总用水量为22680m,总用电量为77490度。
