钢筋混凝土工程雨季施工技术要点

一、主要机具

塑料布、潜水泵、铁锹、水桶、纺织袋、皮带管等。

二、作业条件

1施工前掌握天气变化情况,考虑雨施对工程的影响,编制雨施方案,逐级进行针对性交底。

2雨施材料设备已进场。

3钢筋原料存放场地保持地面干燥,周围有排水措施,钢筋已用垫木垫起。

4水泥已入库或苫盖。

三、技术措施

1现场搅拌混凝土的工程雨季施工要随时测定雨后砂石的含水率,及时调整配合比,使用预拌混凝土的工程要与搅拌站签订技术合同,要求其雨后及时测定砂石的含水率,调整配合比,并做好记录。大面积、大体积混凝土连续浇灌时预先了解天气情况,遇雨时合理留置施工缝,混凝土浇筑完毕后,进行覆盖,避免被雨水冲刷。拆模后的混凝土表面及时进行养护。以避免产生干缩裂缝。

2模板保证支撑系统支在牢固坚实的基础上(必要时加通长垫木,并有排水措施,避免支撑下沉)。柱及板墙模板留清扫口,以利排除杂物及积水。

3对各类模板加强防风紧固措施,在临时停放时考虑防止大风失稳。

4涂刷水溶性脱模剂的模板防止脱模剂被雨水冲刷,保证顺利脱模和混凝土表面质量。

5钢筋焊接不得在雨天进行,防止焊缝或接头脆裂。

6垫层上应多留几处集水坑,有利于底板混凝土浇筑前的雨水排除。(后浇带内也要留置集水坑)

四、成品保护

为防止雨水从各层顶板后浇带处及各层楼板留洞处流到地下室和底板后浇带中致使底板后浇带中的钢筋由于长期遭水浸泡而生锈,地下室顶板上的后浇带可用竹胶板进行封闭,竹胶板上覆盖彩条布。而各层洞口周围宜做浆加盖板。楼梯间处可用临时挡雨棚

罩或在底板上临时留集水坑以便抽水。具体做法见下图.

(计算至混凝土浇筑完毕养护之前)

A.1.1混凝土拌合物温度:

T0=[0.92(mccTcc+msaTsa+mgTg)+4.2Tw(mw-wsamsa-wgmg)+c1(wsamsaTsa+wgmgTg)-c2(wsamsa+wgmg)][4.2mw+0.9(mce+msa+mg)]

式中

T0混凝土拌合物的温度(℃);

mw、mce、msa、mg水、水泥、砂、石的用量(kg);

Tw、Tce、Tsa、Tg水、水泥、砂、石的湿度〔℃〕:

wsa、wg砂、石的含水率(%);

c1、c2水的比热容(kJ/kgK)及冰的溶解热(kJ/kg);

骨料温度>0℃时,C1=4.2, C2= 0;

骨料温度0℃时,C1=2.1, C2=335。

A.1.2混凝土拌合物出机温度:

T1=T0-0.16(T0-Ti)

式中

T1混凝土拌合物的出机温度(℃);

Ti搅拌机棚内温度(℃);

A.1.3混凝土拌合物经运输到浇筑时的温度:

T2=T1-(at1+0.032n)(T1-Ta)

式中

T混凝土拌合物运输到浇筑时的温度(℃);

t混凝土拌合物自运输到浇筑时的时间 (h);

n 混凝土拌合物运转次数;

Ta 运输时的环境气温(℃);

a 温度损失系数(h-1)。

当用混凝土搅拌输送车时, a=0.25

当用开敞式大型自卸汽车时, a=0.20

当开敞式小型自卸汽车时, a=0.30

当用封闭式自卸汽车时, a=0.10

当用手推车时, a=0.50

A.1.4考虑模板和钢筋吸热影响,混凝土成型完成时的温度:

T3=CcmcT2+ CfmfTf+ CsmsTs/Ccmc+Cfmf+Csms

式中

T3考虑模板和钢筋吸热影响,混凝土成型完成时的温度(℃);

Cc、Cf、Cs混凝土、模板材料、钢筋的比热容(KJ/KgK);

mc每立方米混凝土的重量(Kg);

mf、ms与每立方米混凝土相接触的模板、钢筋的重量(Kg);

Tf、Ts模板、钢筋的温度,未预热者可采用当时环境温度(℃)。

A.2混凝土养护期间的温度计算

(适用于蓄热法和综合蓄热法养护)

A.2.1混凝土蓄热养护开始至任一时刻t的温度:

其中:、、为综合参数,按下式计算:

=/VceCcc

=VceQcemce/ VceCcc-

= T3-Tm,a+

T-混凝土蓄热养护开始至任一时刻t的温度(℃);

Tm-混凝土蓄热养护开始至任一时刻t的平均温度(℃);

T-混凝土蓄热养护开始至任一时刻的时间(h);

Tm,a-混凝土蓄热养护开始至任一时刻t的平均气温(℃);

c-混凝土质量密度(Kg/);

mce-每立方米混凝土水泥用量(Kg/);

CC-混凝土的比热容(KJ/KgK);

Qce水泥水化积累最终放热量(KJ/ Kg);

Vce水泥水化速度系数(h-1);

透风系数;

M结构表面系数(m-1);

K结构围护层的总传热系数(KJ/hK);

e自然对数底,可取e=2.72.

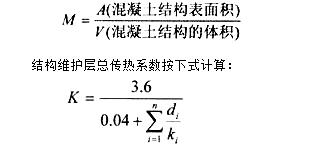

注:结构表面系数M值按下式计算:

其中:di第i围护层的厚度(m);

Ki第i围护层的导热系数(W/mK)。

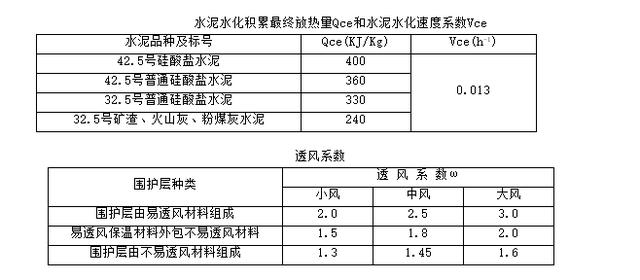

平均气温Tm,a取法,可采用蓄热养护开始至t时气象预报的平均气温,亦可按每时或每日平均气温计算。水泥水化积累最终放热量Qce,水泥水化速度系数礁及透风系数取值按下表取用。

注:小风风速Vw<3m/s;中风风速3Vw5m/s;大风风速Vw5m/s

当需要计算混凝土蓄热养护冷却至0℃的时间时,可根据公式

本工程主要材料:C25、C30、HPB235、HRB335、II级抗震,抗震系数为1.15

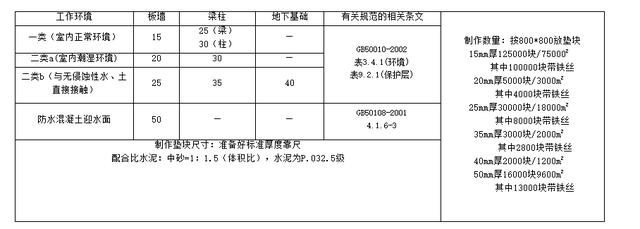

注:对机械连接、焊接接头(受拉)一律按50%接头,距地500mm(尽量在抗震加密范围以外),错开一律35d,且500mm。

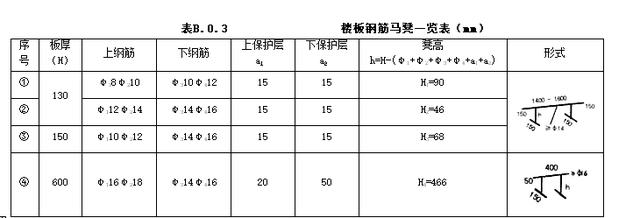

表B.0.2 保护层厚度一览表(mm)

本工程主要材料:C25、C30、HPB235、HRB335,II级抗震,抗震系数为1.15

GB50108-20014.1.6-3

注:当4在3之上时,h=H-(1+2+3+4+a1+a2),另应计算加工数量。

注:1.工具式定距可周转使用,但每次用后应检查修理,清除所粘混凝土;

2.应计算加工数量,柱子立筋及保护层控制按同样方法制作。

钢筋混凝土,雨季施工技术,技术要点
