虽然二次结构并不需要承重,但是从建筑物整体的角度而言,必须在施工中保证二次结构的质量。借此,本文重点对建筑物二次结构中的构造柱、填充墙、散水的施工注意要点进行分析。
建筑物二次结构中构造柱施工的注意要点
1.构造柱钢筋施工
(1)、钢筋安装
在安装构造柱钢筋的过程中,应当确保构造柱本身的截面尺寸和配筋与工程设计要求相符,如果设计对该环节没有进行特殊要求时,则截面的最小宽度应当200衄,其厚度可与墙体的厚度相同;纵向钢筋的上下两端应当锚入到混凝土梁板当中,为使钢筋的安装位置准确无误,在施工中可以采用后植筋法对构造柱的纵向钢筋进行预埋,运用该方法进行钢筋预埋时,必须对钻孔的深度进行控制,以60~100mm左右为宜,并在植筋前,将孔内的粉尘清理干净,随后向孔内注入预先拌制好的结构胶液,再将钢筋植入即可。
(2)、拉结筋埋设
根据相关规范的要求,在构造柱与砌体间应当设置拉结钢筋。为了保证拉结筋的埋设质量,并使其作用能够得以充分发挥,可将之沿着砌筑的全高进行设置,同时可在拉结筋的尾端加一个弯勾。
2.模板与混凝土浇筑
在构造柱施工中,模板的安装和混凝土的浇筑是重中之重,是确保构造柱质量的关键环节。由于进行构造柱混凝土浇筑时需要有足够的作业空间,以便对混凝土进行振捣密实,所以在设置构造柱模板的对拉螺栓时,可将之安装在构造柱左右两侧的砌体上,尽可能不要设置在构造柱当中,以免影响振捣作业的进行。
建筑二次结构中填充墙施工的注意要点
1.施工顺序

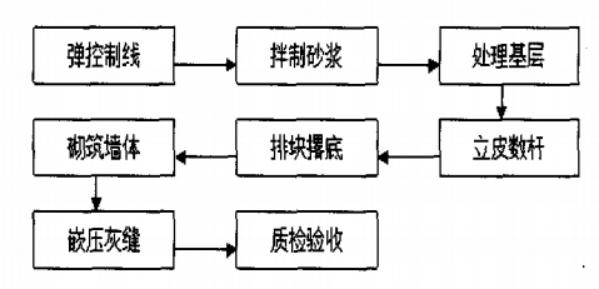

在对填充墙进行施工时,正确的施工顺序是确保施工有序进行的关键,为此,施工人员应当了解填充墙的施工顺序。图1是填充墙施工的标准工艺流程,按照这个顺序进行施工作业,并掌握各道工序的施工注意要点,可以保证填充墙的整体质量。
2.关键工序施工注意要点
(1)、弹控制线
在填充墙施工中,弹控制线分为两个步骤,第一步是弹出墙地面控制线,在该环节中,必须严格按照施工图纸中给出的尺寸在地面上弹出墙体线及其控制线,借此来对墙体空间的净尺寸及门窗洞口的位置线进行有效控制;第二步是弹出墙面标高控制线,它的主要作用是对门窗洞口的尺寸标高进行控制。
(2)、拌制砂浆
砂浆宜选用商品混合砂浆,应当以洁净的自来水进行拌制,加水之后,对于砂浆的搅拌时间应当3min,以此来确保搅拌质量。
(3)、处理基层
对基层进行处理时,应当将基底表面上的所有杂物清除干净,随后可以洒适量的水对基底进行润湿,如果基底的平整度不达标,即平整度20mm时,应当采用细石混凝土对基底进行找平处理,检查确认基底平整度达标后,方可进行下道工序施工。
(4)、立皮数杆
应当预先将门口过梁的标高准确无误地标注在皮标上,并将皮数杆垂直立于填充墙体两端的剪力墙上,使皮数杆上的控制线与剪力墙上的控制线对准,随后将皮数杆固定牢靠即可。
(5)、排砖撂底
在进行排砖时,应当先按照墙体的实际长度和门窗口的具体位置进行走样,所有的实心砖全部应当用七分头进行砌筑,并将搭接长度控制在砖身宽度的1/2。
(6)、砌筑墙体
在对加气混凝土墙体进行砌筑时,为使灰浆达到足够的饱满度,可采用一砌一铺法来进行砌筑,需要注意的是,灰浆不得超铺,且不可用水冲浆灌缝,勾缝工作可随着墙体的砌筑进行,其深浅应当尽可能保持一致;进行砌块砌筑时,可以采用上下错缝的砌筑方法,砌块之间的错缝搭接长度应为砌块自身长度的1/2,在特殊的位置处如果无法达到这一搭接长度时,也应当保证搭接长度不低于砌块长度的1/3。
(7)、嵌压密实
在填充墙施工过程中,可以边进行墙体砌筑,边对灰缝进行嵌压密实,并在墙体砌筑完成之后,清扫干净墙面上的余灰。
(8)、检查验收
可以使用靠尺对砌筑墙体的垂直度及平整度进行校验,该项工作必须随着砌筑一并进行,以免整面墙全部砌完后发现垂直度或平整度不达标而加大返工重做的难度;当单块的墙体砌筑完毕之后,可由现场质检员进行检查验收,确认合格之后,方可进行其它墙体的砌筑施工。
建筑二次结构中散水的施工注意要点
在散水施工中,支模、混凝土浇筑、沥青灌缝是关键的施工工序,下面对这几道工序的施工注意要点进行分析。
1.支设模板
模板支设时,必须严格按照散水的外形尺寸进行支模,确保通顺、平直,不得采用砌砖替代模板。
2.混凝土浇筑
进行混凝土浇筑前,应当按照实验室给出的配合比拌制好混凝土,并将坍落度控制在3O~50mill之间,混凝土的搅拌时间不得少于90S,并且要确保搅拌均匀;浇筑应当一次性完成,振捣要密实,不得过振或漏振,并在散水具备一定强度后方可进行拆模。
3.沥青灌缝
当混凝土养护完毕后,便可进行沥青灌缝,灌缝前,要对分隔缝内进行清理,沥青砂浆应当比散水面低3~5mm。
