石材幕墙的施工防火构造要求

防火构造的安装

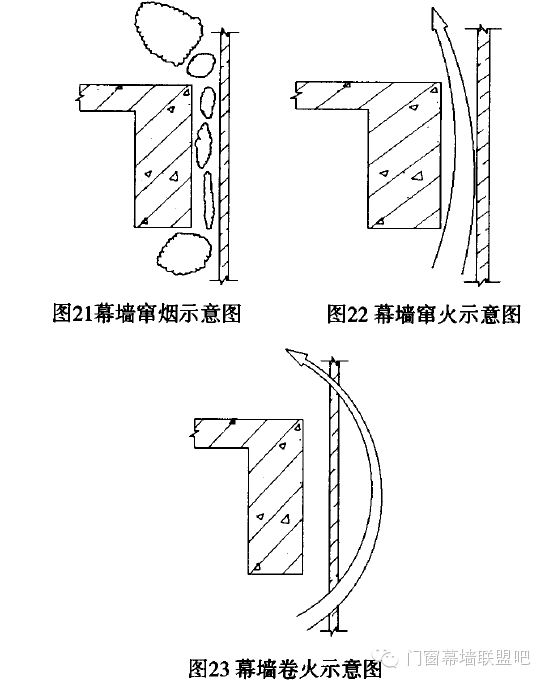

石材是一种脆性材料,在高温情况下容易发生变形、炸裂破碎等状况,从而,造成板块的脱落,火焰会沿着破碎位置向上窜至上层墙面而进入室内,见图2l、图22、图23;此外,如果防火层处理不到位,火焰所产生的烟雾会窜至上层,造成人员的窒息;幕墙的防火层托板必须使用经过防腐处理(镀锌)而且厚度不小于1.5mm的耐热钢板,严禁使用铝质板材代替;耐热钢板安装必须有一定的搭接余量(搭接余量应为30~50mm宽度),所有的搭接位置必须采用防火密封胶封堵,防火密封胶要提供法定检测机构出具的合格报告;在合格的防火密封胶施工打胶工序后,注意观察防火密封胶的固化时间,待固化具有一定的硬度后要抓紧再打一道耐候密封胶给予外表面保护,便于确保防火密封胶的长期有效性;防火棉的安装要不松懈、不遗漏、不留缝隙,防火棉的铺设厚度应不小于100mm,严禁采用水泥砂浆等干硬性材料来代替防火棉;安装完毕后,必须检查所有的防火节点是否密封严密,如有遗漏必须立即修复;安装合格的防火体系,必须自检形成记录,及时做好验收。

石材幕墙通常是安装在建筑实体结构位置,有时也会安装在结构洞口的位置,当遇到这种情况时,为了防止建筑物在突发火灾时危害到其他人群或财产的损失,通常在实施石材幕墙的施工安装时采取必要的防火安装措施。

由于石材幕墙与玻璃幕墙的装饰板材安装具有一定的特殊性,也就是石材板块在安装时通常与幕墙的主体结构龙骨之间预留出一定的安装调节缝隙。因此石材幕墙的防火材料安装必须在石材板块实施安装后才可以及时安装。

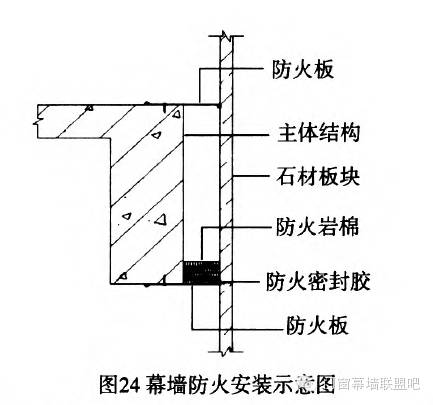

如图24所示,在主体结构水平梁的位置,沿着水平梁的长度方向安装防火板(按照规范采用厚度1.5mm的镀锌钢板),防火板与石材板块之间预留出一定的调节空间,在梁底部防火板安装后,在石材与结构梁之间的空隙填充防火岩棉,防火岩棉的厚度不宜小于100mm,防火岩棉填充经过验收合格方可以安装结构梁顶部防火钢板。

在防火体系托板以及防火岩棉安装后,必须将防火托板与结构梁和石材板块之间的预留空间以及接触位置打防火密封胶。

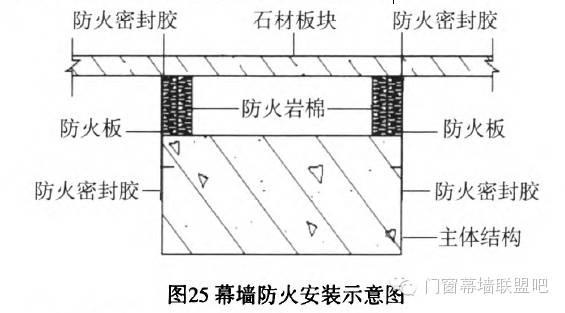

如图25所示,当主体结构出现同一层的同一个开间或不同的开间之间结构墙体两侧都敞开时,此时必须沿着主体结构墙体的高度方向将两侧边共同封闭,按照图25所示两个侧边都必须填充防火岩棉。

石材板块的安装

石材装饰板的安装应符合下列规定:

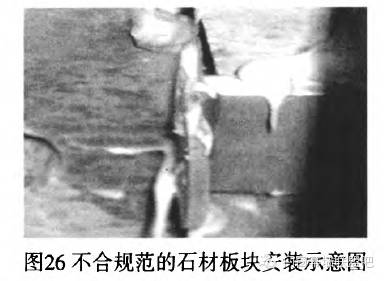

首先应对金属构件、连接件进行检查、测量、调整;对于石材板块的安装挂件要认真核对其质量是否符合设计要求,其生产质量是否符合国家相关规范要求,对于不满足或不合格的材料坚决重新生产或订货;对于短槽石材安装方式,首先必须在石材安装短槽内满涂石材干挂专用胶,在充分满涂后再进行石材安装定位,在定位、调节好以后再次涂抹石材干挂专用胶;严禁将石材板块采用其它措施调节、固定定位后再进行石材干挂专用胶的填充,这样会带来石材挂接槽内空腔,由此带来石材安装后存在脱落隐患;如图26就是非常不合理的安装方式。

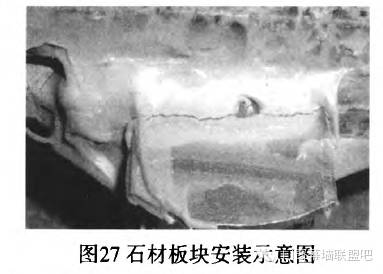

由于石材在定位后从外表面以及侧面填充石材干挂专用密封胶,由于实际在施工过程中,石材外表面与主体结构之间的空间距离受到局限,所以从表面简单检查时填充的比较美观,但是在极短的时间由于受到各种荷载共同作用,出现了石材干挂专用结构较开裂的严重现象,如图27。

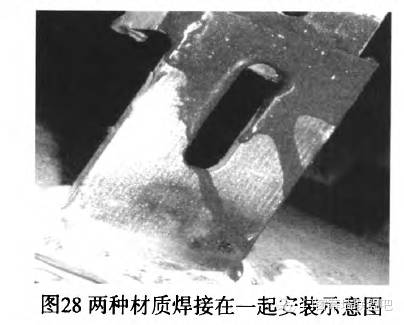

当石材幕墙的板块挂接安装件采用不锈钢材料时,严禁将不锈钢材质的挂接件直接与碳素结构钢材质的横向或竖向龙骨焊接固定,必须采用机械螺栓固定安装,由于这是两种不同的材质,焊接后一段时间将会出现焊缝开裂脱落,直接给石材幕墙带来严重的安全隐患;如图28就是非常不合理的安装方式。

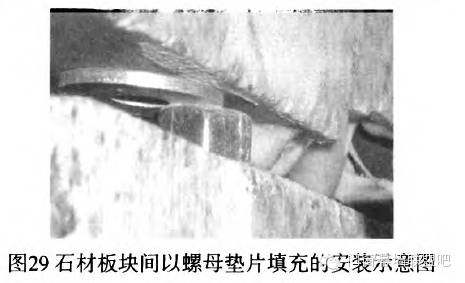

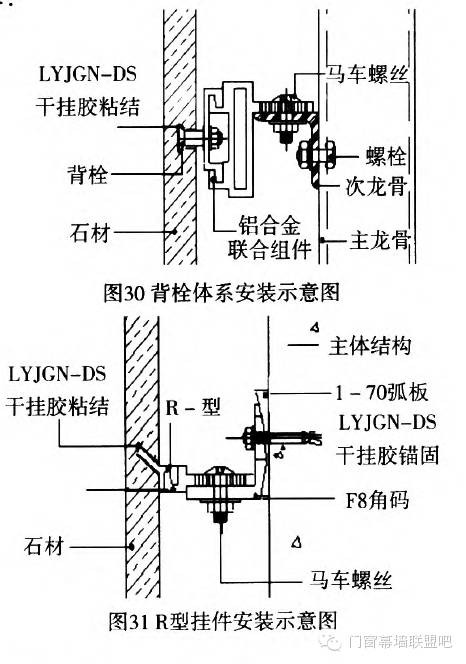

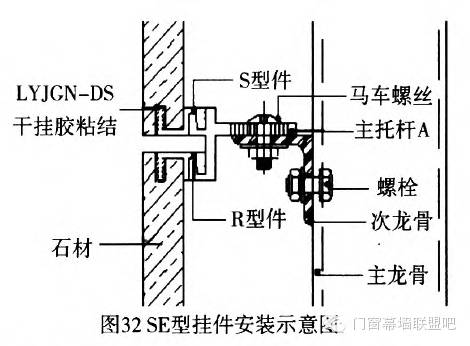

在石材板块安装时,石材板块的固定点下口应直接与连接固定的专用挂件体系接触,严禁石材的固定点下口与连接固定的专用挂件体之间预留一定的空隙,板块之间采用螺母、垫片或其它硬质材料来调节石材板块之间的设计装饰缝隙,这样将会自上而下石材板块的重力有一部分或者全部通过硬质垫材传递到底部石材,几乎没有将板块的重力通过幕墙龙骨传递给主体建筑结构,长时间将会给石材板块带来受力挤压破碎的安全隐患,如图29就是非常不合理的安装方式。按图30、图31、图32等标准安装方式安装。

石材板块安装时,左右、上下班缝隙大小和高低偏差不应大于1.5mm;当石材幕墙是开缝系统施工时,应及时安装防水层材料,严格按照设计方案的要求有组织排水。

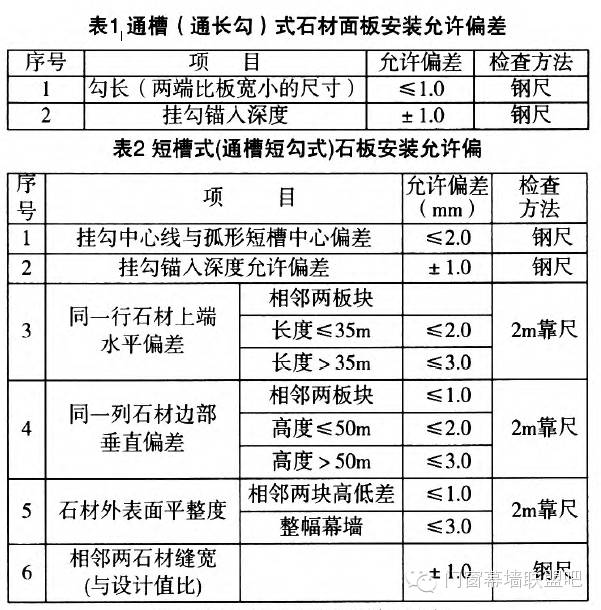

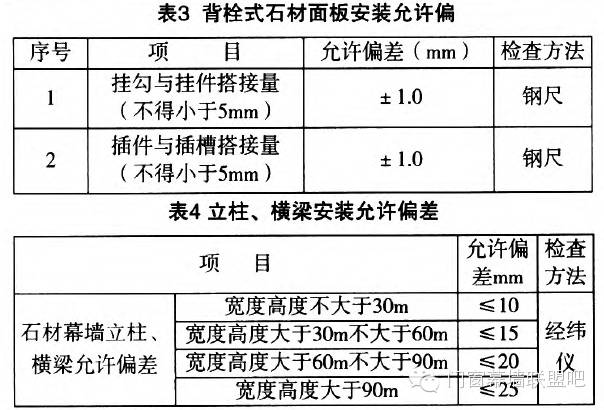

石材幕墙安装偏差应该符合表l、表2、表3、表4的要求:

石材干挂胶的使用应注意下列要求:

对金属干挂件要进行除油、除尘,必要时对不光滑的表面进行打磨等处理;对于生锈的干挂件必须要进行打磨处理;彻底吹净石材槽口内的粉尘、灰层,保持槽口干燥;按照石材干挂胶的使用说明,现场按照比例配备,搅拌均匀满足使用即可;对于粘覆在石材外表面的干挂胶,在石材调整、固定后,要及时清理干净,最好是在20min以内清理掉以确保板面干净;干挂胶的搅拌操作温度不应低于0℃,当低于该温度时要采取必要的保温措施;操作人员要佩戴好劳动保护用品,避免给操作人员带来对皮肤、眼睛的刺激;石材板块在挂接安装后短时间内不宜扰动,夏季

12h以内,冬季24h以内不要移动。

石材密封胶的施工要求:

密封材料是指能承受接缝位移以达到气密、水密目的而嵌入建筑接缝中的定形和非定形的材料。

建筑幕墙用密封胶成功的密封完全依赖于严格正确地按照密封胶的施工程序进行施工。施工不仅需要正确熟练的操作技巧,而且必须认真负责,有耐心,从而避免发生缺陷。大量事实表明,接缝施工缺陷和密封施工不慎是造成渗透的重要原因,况且查找漏源、恢复密封十分困难,既费时、费工,又增加不必要的费用。

无论是对结构密封胶还是对耐候密封胶制定严格的施工程序是非常必要的。通用的施工程序如下:

施工前的准备

(1)技术准备

根据施工进度总进度计划的要求和规定的施工期限以及与其它工序相互协调配合的关系,确定本工序的施工方法和所需施工人员的数量,编制本工序施工进度计划。

检查粘结基层的表面情况、干燥程度以及接缝的尺寸是否与图纸相符,是否符合施工要求,对于不符合要求的基层要进行处理。

(2)辅助材料准备及施工

不定型密封材料施工中所用的辅助材料有背衬材料、隔离条、防污条等。

确认施工条件、接缝的尺寸、是否有缺陷等。

确认被粘基材表面是否干燥,为防止粘结失败对表面的油渍、污垢等必须用溶剂蘸布擦拭法进行清洁。通常使用的溶剂为甲苯、二甲苯、丁酮,如须溶解涂面时则使用正己烷。

施打密封胶:首先一定要将石材之间的缝隙采用聚氨酯填充材料填充密实、平整,深度适当控制在4mm左右,填充缝隙填满密封胶,在修整接缝前借助外力将密封胶向接缝内压实,将需要修整的接头切割出适当的新粘结口,确保密封胶与被粘结面的充分接触。

施打密封胶完成后应立即修整接缝,修整时须使修整压力均匀沿一个方向一次完成;然后迅速除去防污条,防止防污条被粘于密封胶或基材之上。

对于耐候密封胶应避开施工现场灰尘较大的交叉施工时期;对于结构密封胶的养护,尤其对单组分结构密封胶应有一定保证环境温度、湿度场所,在冬季较为寒冷地区尤为重要。

(3)石材幕墙其它主要附材的安装应符合下列规定

防火、保温材料应铺设平整且可靠固定,拼接处不应留缝隙;冷凝聚水排出管及其附件应水平构件预留孔连接严密,与内衬板出水孔连接处应密封;其它通气槽孔及雨水排出口等应按设计要求施工,不得遗漏;封口应按设计要求进行封闭处理;建筑幕墙安装用的临时螺栓等,应在构件紧固后及时拆除;采用现场焊接或高强螺栓紧固的构件,应在紧固后及时进行防锈处理。

石材幕墙,施工防火构造,构造要求
