模板拆除施工要点

1、模板拆除的一般要求

(1)拆模时混凝土的强度应符合设计要求;当设计无要求时,应符合下列规定:

1)不承重的侧模板,包括梁、柱、墙的侧模板,只要混凝土能保证其表面及棱角不因拆除模板而受损坏,即可拆除。

2)承重模板,包括梁、板等水平结构构件的底模,应根据与结构同条件养护的试块强度达到下表的规定,方可拆除。

3)在拆模过程中,如发现实际混凝土强度并未达到要求,有影响结构安全的质量问题时,应暂停拆模,经妥当处理,实际强度达到要求后,方可继续拆除。

4)已拆除模板及其支架的混凝土结构,应在混凝土强度达到设计的混凝土强度标准值后,才充许承受全部设计的使用荷载。当承受施工荷载的效应比使用荷载更为不利时,必须经过核算,加设临时支撑。

5)拆除芯模或预留孔的内模,应在混凝土强度能保证不发生塌陷和裂缝时,方可拆除。

(2)拆模之前必须有拆模申请,并根据同条件养护试块强度记录达到规定时,技术负责人方可批准拆模,如果私自拆除将按每根钢管2000元进行处罚。

(3) 后浇带的模板及支撑架体,未经技术负责人批准不能拆除(保留后浇带区域当跨不得拆除),如果私自拆除将按每跨20000元进行处罚。

(4)吊料洞口、悬挑端的模板及支撑架体未经允许当跨严禁拆除,如果私自拆除将按每跨2000元进行处罚。

(5)对于大体积混凝土,除应满足混凝土强度要求外,还应考虑保温措施,拆模之后要保证混凝土内外温差不超过200C,以免发生温差裂缝。

(6)模板拆除时,混凝土的强度必须达到一定的要求,如混凝土没达到规定的强度要提前拆模时,必须经过计算(多留混凝土试块,拆模前混凝土试块经试压)确认其强度能够拆模,才能拆除。

(7)拆模的顺序和方法,应按照模板支撑设计书的规定进行,或采取先支的后拆,后支的先拆,先拆非承重模板,后拆承重模板的方法,严格遵守从上而下的原则进行拆除。

(8)拆除的模板必须随拆随清理,拆除的方木和木胶板必须随拆随成捆成堆堆放,以防钢管砸坏。

(9)拆模时下方不能有人,拆模区应设警戒线,以防有人误入被砸伤。

(10)拆除的模板向下运送传递,要上下呼应,不能采取猛撬,以致大片塌落的方法拆除。用起重机吊运拆除的模板时,模板应堆码整齐并捆牢,才可吊运,否则在空中造成天女散花。

2、现浇楼盖及框架结构拆模

(1)现浇楼板或框架结构的模板拆除顺序:拆柱模斜撑与柱箍拆柱侧模拆楼板底模拆梁侧模梁底支撑系统梁底模。

(2)拆除模板时,要站在安全的地方。

(3)拆除模板时,严禁用撬棍或铁锤乱砸,对拆下的大块胶合板要有人接应拿稳,应妥善传递放至地面,严禁抛掷。

(4)拆下的支架,模板应及时拨钉,按规格堆放整齐,工程完成(模板工程)应用吊兰降落(严禁模料从高处抛掷),到指定地点堆放,并安排车运到公司仓库存放。

(5)拆除跨度较大的梁下支柱时,应先从跨中开始,分别向两端拆除。

(6)对活动部件必须一次拆除,拆完后方可停歇,如中途停止,必须将动部分固定牢靠,以免发生事故。

(7)水平拉撑,应道先拆除上拉撑,最后拆除后一道水平拉撑。

(8)模板立柱有多道水平拉杆,应先拆除上面的,按由上而下的顺序拆除,拆除最后一道连杆应与拆除立柱同时进行,以免立柱倾倒伤人。

3、现浇柱子模板拆除

(1)拆除要从上到下,模板及支撑不得向地面抛掷。

(2)应轻轻撬动模板,严禁锤击,并应随拆随按指定地点堆放。

(3)柱模板拆除顺序如下:拆除斜撑或拉杆(或钢拉条)自上而下拆除柱箍或横楞拆除竖楞并由上向下拆除模板连接件、模板面。

4、拆除完的模板严禁堆放在外脚手架上。

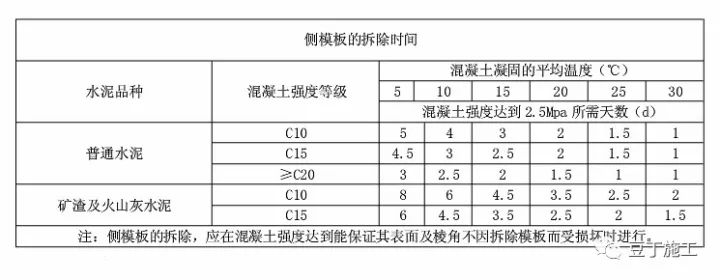

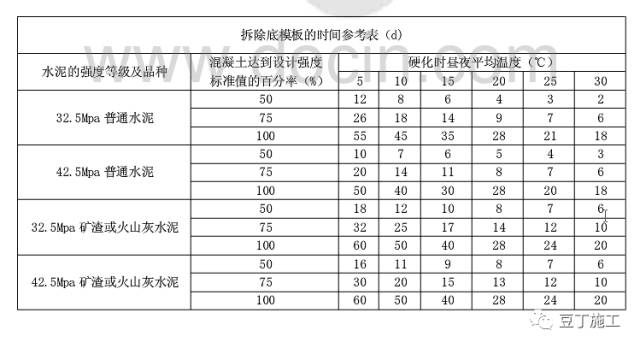

附拆除侧模、底模参考时间表。

模板拆除施工,施工要点
