全套工程技术构造标准

第一部分 设计部分

1 钢筋混凝土结构降板要求

1.1阳台降板100mm。

1.2有保温要求的露台降板250mm,无保温要求的露台降板100mm。

1.3雨棚降板100mm,空调板降板100mm。

1.4非沉箱式卫生间降板80mm。

1.5沉箱式卫生间降板约300~350mm(可根据周边的梁高确定)。

1.6厨房降板50mm。

2 钢筋接头形式

直径大于等于16小于22钢筋采用焊接或机械连接;直径大于等于22的受力钢筋采用机械连接;直径小于16的钢筋可采用绑扎搭接接头。当采用机械连接时,转换大梁采用I级接头,其余部位除特殊标注外均为II级接头。

3 屋面结构找坡

3.1公共建筑屋面:板底、板面均按2%结构找坡。

3.2住宅屋面:板底平,板面按2%结构找坡。

3.3地下室顶板:应结构找坡。

3.4地下室底板:可考虑结构找坡。

第二部分 与渗漏相关的部分构造节点

1 砖墙底部混凝土坎做法

1.1砌块墙外墙墙底部和厨房、卫生间墙体底部统一要求做素混凝土坎,具体混凝土做法如下图所示。

1.2素混凝土坎混凝土强度等级为C20,外墙,厨卫间底部反坎可二次浇筑,但浇筑前根部需做凿毛处理,高度为200mm。

2 室内烟道底部混凝土坎做法

2.1室内烟道预留洞口要比安装的成品烟道尺寸小,长和宽方向易比烟道内径小20~30mm,方便烟道安装。

2.2烟道坎底部统一要求做素混凝土坎,强度等级为C20,高度为100mm(有降板、下沉要求的加上降板及下沉高度),宽度为50mm。

3 落地窗底部混凝土坎做法

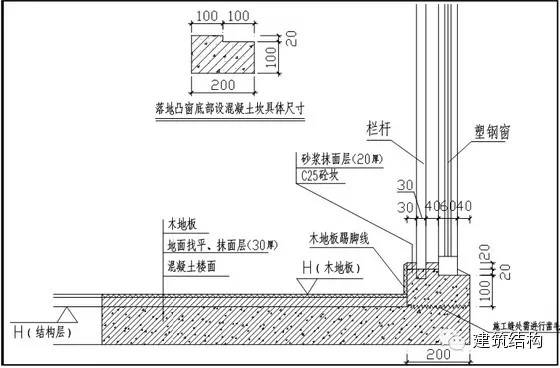

3.1落地窗底部统一要求浇筑素混凝土坎,强度等级为C20,混凝土坎形式采用内高外低的台阶型形式,高差为20mm,具体混凝土浇筑浇筑做法如下图所示。

3.2混凝土坎宽度为200mm,易采取与楼板混凝土一起整体浇筑,若采取二次浇筑形式,需做凿毛处理。

4 出屋面的构筑物混凝土做法

4.1出屋面的烟道坎做法

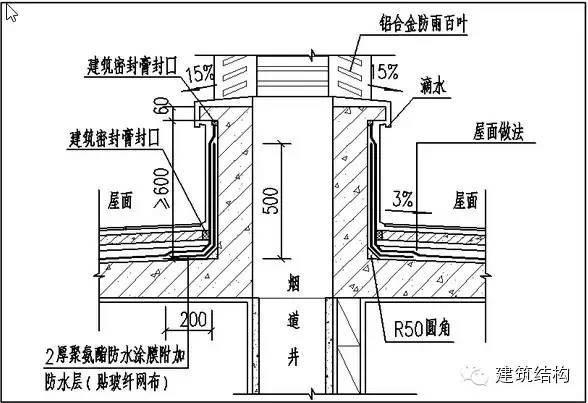

出屋面的烟道底部要求统一做素混凝土坎,混凝土坎高度为600mm,强度等级与屋面混凝土结构强度相同,且要求与屋面结构板统一浇筑,禁止二次浇筑,具体做法如下图所示。

4.2屋面墙体底部混凝土做法

屋面的墙体底部要求统一采用素混凝土坎,混凝土高度为600mm,强度等级与屋面混凝土结构强度相同,且要求与屋面结构板统一浇筑,禁止二次浇筑。

第三部分 施工部分

1 钢筋混凝土结构

1.1 现场配置吸尘器

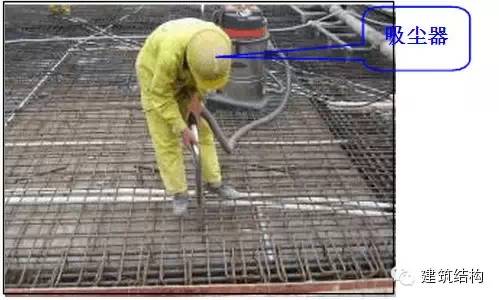

施工土建总包现场须配置足够数量的吸尘器,梁、板混凝土浇筑前须用吸尘器将楼板、梁模板面上的木屑、垃圾等清理干净。如下图所示。

1.2 混凝土浇筑施工平台、走道搭设

楼板、屋面板混凝土浇筑前,必须搭设可靠的施工平台、走道。如下图所示。

1.3 混凝土养护

1.3.1.地下室底板、顶板及平屋面混凝土采用蓄水养护,蓄水深度为100mm,养护时间不少于14天。

1.3.2.坡屋面混凝土采用覆盖麻袋浇水养护,养护时间不少于14天。

1.3.3.其它没有防水要求的楼地面混凝土采用浇水养护,养护时间不少于7天。

1.3.4.地下室外剪力墙混凝土带模时淋水养护,拆模后内外顶挂PVC(带孔)管不停淋水养护,养护时间不少于14天。

1.3.5.其它剪力墙、柱混凝土带模时淋水养护,拆模后浇水养护,养护时间不少于7天。

1.3.6.有特殊要求的混凝土养护按设计要求进行。

2 砌体结构

2.1 砌块墙体门窗洞口实心混凝土预制块埋设

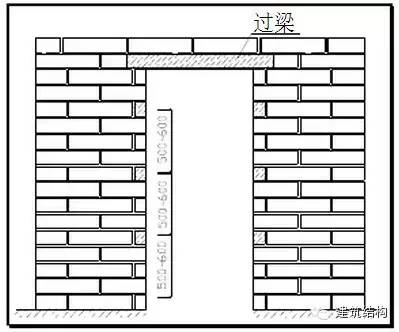

2.1.1门窗洞口过梁,门窗洞口过梁搭接长度250mm;

2.1.2门洞口:

(1)室内门洞口两边墙体,采取实心水泥砖,以每隔500~600mm间距替换空心砖或加气砖。

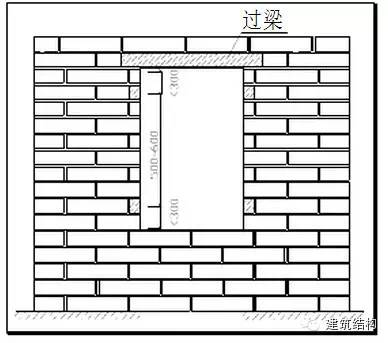

(2)门洞两侧自离地500起,应替换3~4层,如下图所示。

2.1.3 窗洞口:

(1)室内窗洞口两边墙体,采取实心水泥砖,以每个500~600mm间距替换空心砖或加气砖。

(2)在窗角300mm位置,替换空心砖或加气砖,中间部位的替换间距600mm设置一层,如下图所示。

2.2 砖墙面勾缝

外砖墙内外双面均要求压缝,以起到灰缝密实的效果,压缝形式统一为凹缝,如下图所示。

2.3 砖墙构造柱留置、支模及混凝土浇筑

2.3.1.构造柱马牙槎:先退后进,每600设置拉结筋,槎口深度150。外墙马牙槎上口建议切45斜角。

2.3.2.留置做法示意:

2.3.3构造柱支模、混凝土浇筑示意:

2.4 砌块砖墙斜顶砖、垫底砖设置

2.4.1.斜砖顶砌部分,必须是在下部砌体完成不少于7天后进行,要求斜砖座浆及塞缝必须饱满,按照下图进行施工。

2.5 砌筑墙体内的预制空调管孔洞大样

砌筑墙体内的空调管洞口,采用预制空调管形式,详见下图所示:

2.6 其他

凡有预留管线集中处,禁止对空心砖打凿,后期开槽必须采用手提切割机切槽,必须预留管线槽及拉结筋,采用细石砼浇注补偿;水平留设电线、水管槽时,采用砼补偿浇注。补偿砼的浇注与数量作为一项隐蔽工程验收。

3 抹灰部分

3.1 内墙面抹灰阳角护角

3.1.1 内墙面抹灰阳角均须做护角,护角做法要求如下:

(1)护角高2.0mm、两边宽各50mm,砂浆强度等级为1:2水泥砂浆。

(2)阳角护角先做后进行墙面的抹灰。

3.2 砌筑墙体与结构混凝土交接处

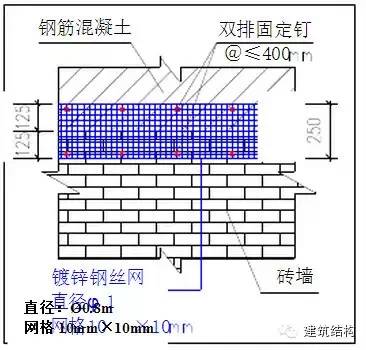

3.2.1 钢筋砼梁柱与砖墙交接处挂300mm宽镀锌铁丝网,铁丝网直径0.8,网格12.712.7。

3.2.2 钢丝网必须采用双排固定钉固定,间距小于400mm。

3.2.3 砼面与砖墙面高低不平(>5mm)时要先用水泥砂浆抹平后才能钉挂钢丝网。

3.3 墙体上的管线开槽做法

3.3.1.在砌体上开槽,必须用切割机,要求横平竖直。在混凝土墙面,需采用预埋线槽形式,尽量避免混凝土结构施工后切割开槽形式,避免破坏混凝土结构钢筋。

3.3.2.对开槽的尺寸要求:宽度比管的外径大1㎝左右。

3.3.3.管放入槽后,须用管卡固定,管必须固定牢固,不得松脱,固定距离必须符合要求;管固定好后用水泥砂浆补缝。

3.3.4.对管比较密集(如电箱出入口),必须先用细石混凝土补缝,再挂钢丝网,钢丝网搭接宽度不得小于150mm。

3.4 外墙面抹灰分格缝做法

外墙面设置的水平分隔缝,根据外立面设置,分隔缝设在每层楼面下50mm处(分隔条对应部位应是钢筋砼梁,以防渗漏),分格缝在抹灰前预埋设,也可抹灰后切割。

3.5 外立面滴水线做法

3.5.1.常用的外里面滴水线做法有2种,详见下图所示:

(1)采用成品的PVC材料制做的滴水线,滴水线采用专用粘贴剂固定。

(2)面砖饰面时,可参考采用水泥砂浆抹制的滴水线。

第四部分 门窗部分

1 铝合金、塑钢门窗洞口

1.1如洞口出现偏差,当门窗框与洞口墙体间缝隙小于10mm(每边)或大于35mm(每边)时,土建施工单位负责洞口处理,大于35mm的洞口(每边)应采用细石混凝土回补。

1.2门窗洞移交验收时,门窗洞口尺寸允许偏差在5mm。

2 室内门门洞口

2.1门洞移交验收时,门洞尺寸允许偏差在5mm。

2.2门左右墙面平整度、垂直度满足抹灰工程质量要求(3mm,2m范围)。

2.3门洞设计宜考虑门垛,且厚度40mm。

3 铝合金门窗固定安装

3.1砌体洞口,严禁直接用射钉固定。

3.2空心砖或加砌砖墙体,其门窗的固定点处应埋设实心混凝土块作为固定点,具体埋设要求,详见本章的施工章节的砌体部分。

3.3铝合金门窗的塞缝,采用1:2干硬性微膨胀防水砂浆(内掺水泥用量8%的膨胀剂和3.8%的防水粉)塞缝,外门窗外侧塞缝面应处理平整,并刷1.0厚JS防水涂料(防水压框10mm宽,压外墙面50mm宽)。

3.4安装框时使用的木楔、垫块待砂浆达到一定强度后取出,补塞砂浆。

4 排水口/孔

窗框下槛应设置的排水孔,排水孔的大小和数量应符合设计要求。需注意排水孔应在工厂里使用专用模具冲压成孔,现场后装排水孔罩。

5 成品保护

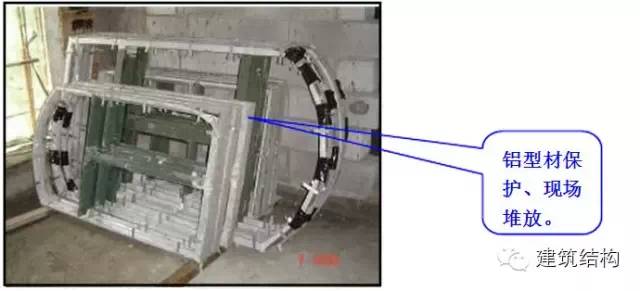

5.1待安装门窗框、扇铝型材和玻璃需用保护膜包裹或贴好,现场用木方垫起,集中堆放在现场干燥的地方。

5.2安装好的门窗框下槛采用П状马蹄盖板保护(采用废旧模板做成)。

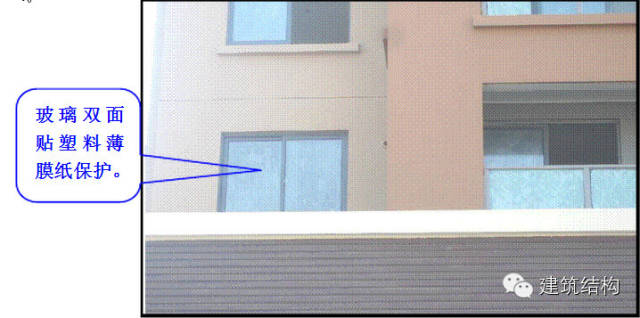

5.3玻璃必须采用不污染玻璃的塑料薄膜纸双面保护(塑料薄膜在入伙前几天才拆除),薄膜离玻璃边缘距离为10~20mm,便于玻璃安装。五金采用的塑料薄膜纸验收之前不能拆掉。

6 塑钢门窗做法

6.1砌体洞口,严禁直接用射钉固定。

6.2空心砖或加砌砖墙体,其门窗的固定点处应埋设实心混凝土块作为固定点,具体埋设要求,详见本章的施工章节的砌体部分。

6.3把塑钢框与基面上粘接不牢的水泥浮灰清理干净,方可打发泡沫塑料剂施工。

6.4打出的发泡剂要求中间密实两边饱满,无空洞且与框边相平齐。

6.5灌注发泡剂时,必须从窗的内外侧注入窗框周边,当发泡剂发泡凸窗窗框边2~3mm时,随后将凸窗部分压实至窗框边平齐,禁止切割外侧发泡剂,保证发泡剂的整体效果,并与窗框内外周边形成软软连接,即塑钢型材与发泡胶体。

6.6安装框时使用的木楔、垫块,待发泡剂凝结达到一定强度后取出,并在外表面涂刷1.0厚水泥基聚合物,50mm宽。

第五部分 水电安装部分

1 电气专业

1.1脚手架高度超过20米,应做防雷接地,接地钢筋不能用螺纹钢,必须用镀锌圆钢与井架基础接地,其接地电阻4欧。

1.2防雷接地的所有焊接均采用电弧搭焊接,要求焊缝饱满平滑,不得间断,单边焊接长度大于12d,双边焊接长度大于6d。

1.3室内的电气线盒预埋不能过深,应控制与抹灰完成面齐平,若盒口离墙面超过10mm,必须加增高圈。

1.4室内的开关插座预留严格按装修图纸定位尺寸预留,偏差小于3mm,并排开关建议采用联体开关。

2 给排水专业

2.1入户冷热给水管埋楼板铺设时,给水管离墙的垂直距离宜为200mm,不允许小于100mm毛坯房交楼时,必须采用蓝色、红色线条分别标明冷热水暗埋管线在地面、墙面的走向,并沿线注明热水管、冷水管等字样标记,便业主装修时注意。

2.2埋设于楼板预留管槽的给水管道管顶必须有不少于15mm厚的水泥砂浆保护层。

2.3厨卫间、阳台等部位的给水管线管口:

(1)在贴砖墙面时,宜高出抹灰面层5~10mm,给水口的丝口比瓷砖完成面低0~5mm,不宜过深。

(2)涂料墙面时,宜与抹灰面层齐平;

2.4地漏施工要求:

(1)上人和非上人屋面、种植屋面侧排地漏施工要求:其底面低结构面10mm。

(2)卫生间、厨房、阳台和过道楼面直埋地漏施工要求:其面紧贴结构楼板层。

2.5屋顶管道支架固定:在单独的砼墩(尺寸:300mm200mm150mm)上预埋支后采用镀锌管卡固定,禁止用膨胀螺栓直接固定在屋面结构层或防水层上。

工程技术构造,构造标准
