饰面工程施工方法讲解

一、饰面板施工

(一)干挂法

1.普通干挂法

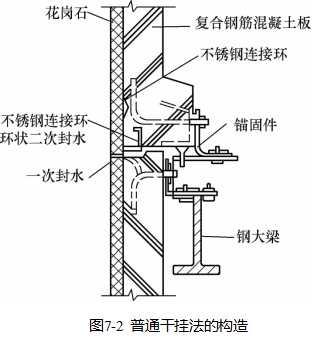

普通干挂法的构造如图7-2所示。

2.复合墙板干挂法

干挂法(GPC法)的构造如图7-3所示。

(二)湿作业法

1.材料准备

饰面板材安装前,应分选、检验并试拼,使板材的色调、花纹基本一致,以便施工时对号安装。对已选好的饰面板材进行钻孔、剔槽,以系固铜丝或不锈钢丝。每块板材的上、下边钻孔数各不得少于2个,孔位宜在板宽两端1/3~1/4处,孔径5 mm左右,孔深15~20 mm,直孔应钻在板厚度的中心位置。为使金属丝绕过板材穿孔时不搁占板材水平接缝,应在金属丝绕过部位轻剔一槽,深约5 mm。

2.基层处理,挂钢筋网

把墙面清扫干净,剔除预埋件或预埋筋,也可在墙面钻孔固定金属膨胀螺栓。对于加气混凝土或陶粒混凝土等轻型砌块砌体,应在预埋件固定部位加砌粘土砖或局部用细石混凝土填实,然后用中6钢筋纵横绑扎成网片与预埋件焊牢。纵向钢筋间距一般为500~1000 mm。横向钢筋间距视板面尺寸而定,第一道钢筋一般高于第一层板的下口100 mm处,以后各道均应在每层板材的上口以下10~20 mm处设置。

3.线定位

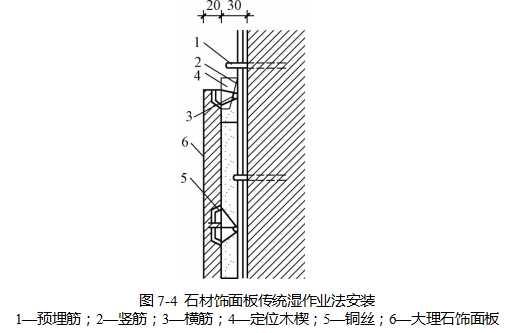

弹线分为板面外轮廓线和分块线(即就位线)。外轮廓线弹在地面,距墙面50 mm(即板内面距墙30 mm),如图7-4所示。分格线弹在墙面上,由水平线和垂直线构成,是每块板材的定位线。

直接粘贴法适用于厚度在 10~12 mm以下的石材薄板和碎大理石板的铺设。贴接剂可采用不低于32.5号的普通硅酸盐水泥砂浆或白水泥白石屑浆,也可采用专用的石材粘结剂(如AH-03型大理石专用粘结胶)。对于薄型石材的水泥砂浆粘贴施工,主要应注意在粘贴第一皮时应沿水平基准线放一长板作为托底板,防止石板粘贴后下滑。粘贴顺序为由下至上逐层粘贴。

粘贴初步定位后,应用橡皮锤轻敲表面,以取得板面的平整和与水泥砂浆接合的牢固。每层用水平尺靠平,每贴三层应在垂直方向用靠尺靠平。使用粘结剂粘贴饰面板时,特别要注意检查板材的厚度是否一致,如厚度不一致,应在施工前分类,粘贴时分不同墙面分贴不同厚度的板材。

二、饰面砖施工

(一)施工准备

饰面砖在镶贴前,应根据设计对釉面砖和外墙面砖进行选择,要求挑选规格一致,形状平整方正,不缺棱掉角,不开裂和脱釉,无凹凸扭曲,颜色均匀的面砖及各种配件。按标准尺寸检查饰面砖,分出符合标准尺寸和大于或小于标准尺寸三种规格的饰面砖。同一类尺寸应用于同一层间或同一面墙上,做到接缝均匀一致。陶瓷锦砖应根据设计要求选择好色彩和图案,统一编号,便于镶贴时依号施工。釉面砖和外墙面砖镶贴前应先清扫干净,然后置于清水中浸泡。釉面砖浸泡到不冒气泡为止,一般约2~3 h。外墙面砖则带隔夜浸泡、取出晾干。以饰面砖表面有潮湿感,手按无水迹为准。

饰面砖镶贴前应进行预排,预排时应注意同一墙面的横竖排列,均不得有一行以上的非整砖。非整砖应排在最不醒目的部位或阴角处,用接缝宽度调整。

外墙面砖预排时应根据设计图纸尺寸,进行排砖分格并绘制大样图。一般要求水平缝应与旋脸、窗台齐平,竖向要求阴角及窗口处均为整砖,分格按整块分匀,并根据已确定的缝子大小做分格条和划出皮数杆。对墙、墙垛等处要求先测好中心线、水平分格线和阴阳角垂直线。

(二)釉面砖镶贴

1.墙面镶贴

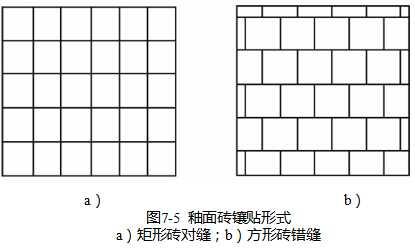

釉面砖的排列方法有对缝排列和错缝排列两种(图7-5)。

墙面镶贴的主要步骤如下:

(1)在清理干净的找平层上,依照室内标准水平线,校核地面标高和分格线。

(2)以弹地平线为依据,设置支撑釉面砖的地面木托板。

(3)调制糊状的水泥浆,其配合比为水泥∶砂=1∶2(体积比),另掺水泥重量3%~4%的108胶;掺时先将108胶用两倍的水稀释,然后加在搅拌均匀的水泥砂浆中,继续搅拌至混合为止。也可按水泥∶108胶水∶水=100∶5∶26的比例配制纯水泥浆中进行镶贴。

(4)釉面砖镶贴完毕后,用清水或棉纱,将釉面砖表面擦洗干净。室外接缝应用水泥浆或水泥砂浆勾缝,室内接缝宜用与釉面砖相同颜色的石灰膏或白水泥色浆擦嵌密实,并将釉面砖表面擦净。全部完工后,根据污染的不同程度,用棉纱或稀盐酸刷洗并及时用清水冲净。

注意:镶贴墙面时,应该先贴大面,后贴阴阳角、凹槽等难度较大、耗工较多的部位。

2.顶棚镶贴

镶贴前,应把墙上的水平线翻到墙顶交接处(四边均弹水平线),校核顶棚方正情况,阴阳角应找直,并按水平线将顶棚找平。如果墙与顶棚均贴釉面砖时,则房间要求规方,阴阳角都须方正,墙与顶棚成90直角。排砖时,非整砖应留在同一方向,使墙顶砖缝交圈。镶贴时应先贴标志块,间距一般为1.2 m,其他操作与墙面镶贴相同。

3.外墙釉面砖镶贴

外墙釉面砖镶贴的具体施工要点有以下几方面:

(1)外墙面贴釉面砖应从上而下分段,每段内应自下而上镶贴。

(2)在整个墙面两头各弹一条垂直线,如墙面较长,在墙面中间部位再增弹几条垂直线,垂直线之间距离应为釉面砖宽的整倍数(包括接缝宽),墙面两头垂直线应距墙阳角(或阴角)为一块釉面砖的宽度。垂直线作为竖行标准。

(3)在各分段分界处各弹一条水平线,作为贴釉面砖横行标准。各水平线的距离应为釉面砖高度(包括接缝)的整倍数。

(4)清理底层灰面,并浇水湿润,刷一道素水泥浆,紧接着抹上水泥石灰砂浆,随即将釉面砖对准位置镶贴上去。用橡胶锤轻敲,使其贴实平整。

(5)每个分段中宜先沿水平线贴横向一行砖,再沿垂直线贴竖向几行砖,从下往上第二横行开始,应在垂直线处已贴的釉面砖上口间拉上准线。横向各行釉面砖依准线镶贴。

(6)阳角处正面的釉面砖应盖住侧面的釉面砖的端边,即将接缝留在侧面,或在阳角处留成方日 ,以后用水泥砂浆勾缝。阴角处应使釉面砖的接缝正对阴角线。

(7)镶贴完一段后,即把釉面砖的表面擦洗干净,用水泥细砂浆勾缝,待其干硬后,再擦洗一遍釉面砖面。

(8)墙面上如有突出的预埋件时,此处釉面砖的镶贴,应根据具体尺寸用整砖裁割后贴上去,不得用碎块砖拼贴。

(9)同一墙面应用同一品种、同一色彩、同一批号的釉面砖,并注意花纹倒顺。

4.外墙锦砖(马赛克)镶贴

外墙镶贴锦砖施工要点有以下几方面:

(1)外墙镶贴锦砖应自上而下进行分段,每段内从下而上镶贴。

(2)清理各砖联的黏贴面(锦砖背面),按编号顺序预排就位。

(3)在底层灰面上洒水湿润,刷上水泥浆一道(中层灰),接着涂抹纸筋石灰膏水泥混合灰结合层,紧跟着将砖联对准位置镶贴上去并用木垫板压住,再用橡胶锤全面轻轻敲打一遍,使砖联贴实平整。砖联可预先放在木垫板上,连同木垫板一齐贴上去,敲打木垫板即可。砖联平整后即取下木垫板。

(4)待结合层的混台灰能粘住砖联后,即洒水湿润砖联的背纸,轻轻将其揭掉。注意要将背纸撕揭干净,不留残纸。

(5)在混合灰初凝前,修整各锦砖间的接缝,如接缝不正、宽窄不一,应予拨正。如有锦砖掉粒,应予补贴。

(6)在混合灰终凝后,用同色水泥擦缝(略洒些水)。白色为主的锦砖应用白水泥擦缝,深色为主的锦砖应用普通水泥擦缝。

(7)擦缝水泥干硬后,用清水擦洗锦砖面。

(8)非整砖联处,应根据所镶贴的尺寸,预先将砖联裁割,去掉不需要的部分(连同背纸),再镶贴上去,不可将锦砖块从背纸上剥下来,一块一块地贴上去。

(9)如结合层所用的混合灰中未掺入108胶,应在砖联的粘贴面随贴随刷一道混凝土界面处理剂,以增强砖联与结合层的粘结力。

(10)每个分段内的锦砖宜连续贴完。墙及柱的阳角处,不宜将一面锦砖边凸出去盖住另一面锦砖接缝,而应各自贴到阳角线处,缺口处用水泥细砂浆勾缝。

饰面工程施工,施工方法
