一、钢筋混凝土结构

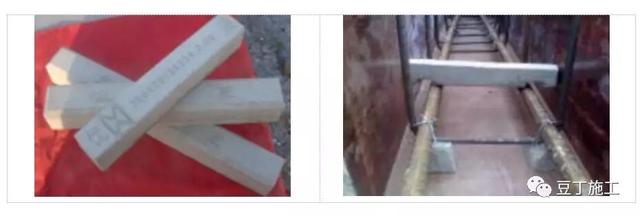

1、钢筋保护层垫块、马凳
1)为有效保障钢筋保护层厚度、控制露筋现象,要求使用塑料垫块、通长钢筋马凳;
2)梁、柱:按图1.1 a ,卡子固定在梁、柱主筋上(梁底筋采用砂浆垫块);
3)板:底筋使用图1.1 b所示通长钢筋马凳,面筋使用图1.1 c所示预制混凝土通长钢筋马凳;

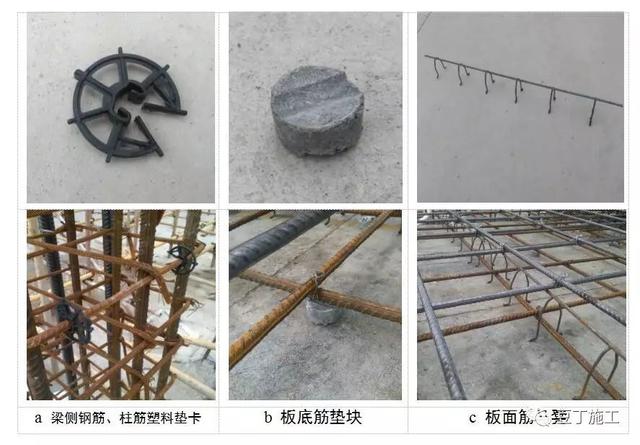

图1.1 钢筋保护层垫块、马凳

4)后浇带处面筋必须采用支架筋进行垫设,保证后浇带处板面筋的保护层厚度;以防板面开裂,具体支架和马凳示意见图1.2;
图1.2 钢筋支架及马凳做法

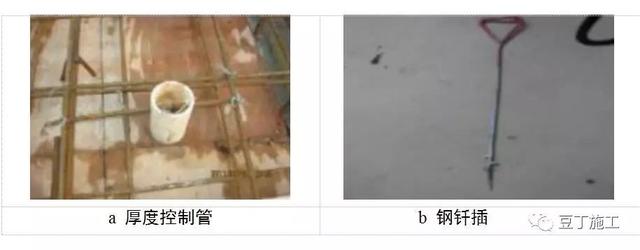

5)控制楼板厚度的改进方法:
图1.3 控制楼板厚度的改进方法

6)混凝土剪力墙内撑宜采用工业化预制混凝土内撑:有效保证剪力墙的截面尺寸,图示如下:
图1.4 剪力墙截面内撑
2、坡屋面支模
1)坡角<200可采用单面支模,即板底单面支模;
2)坡角200采用双面封模,即板底、板面均须封模。(为便于混凝土浇筑,建议板面采用分段封模、分段浇筑)。

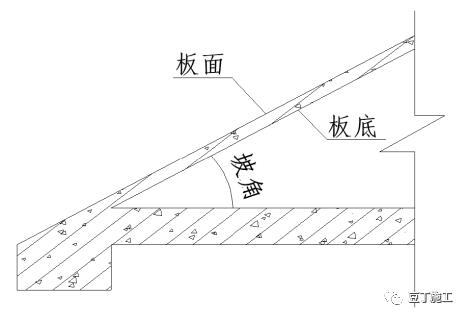

图2 斜屋面示意图
3、梁柱节点箍筋

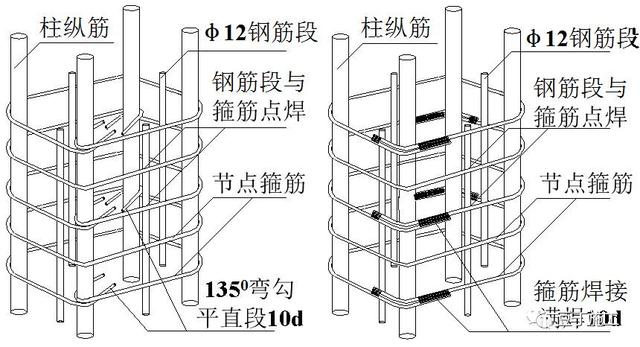

梁柱节点箍筋采用按下图预先点焊制成的箍筋笼,随绑扎后的梁筋一齐下沉至设计位置,保障柱头箍筋的位置、间距。
a 示意图
预先点焊制成的箍筋笼b效果图
柱头箍安装绑扎效果b效果图

图3 梁柱节点箍筋做法
4、现场配置吸尘器
现场须配置足够数量的吸尘器,梁、板混凝土浇筑前须用吸尘器将楼板、梁模板面上的木屑、垃圾等清理干净。如下相片所示:
图4 吸尘器清理施工
5、混凝土浇筑施工平台、走道搭设
楼板、屋面板混凝土浇筑应使用布料机,当条件不具备时,必须搭设可靠的施工平台、走道。如下相片所示:
图5 操作平台
6、混凝土养护方法和时间控制
1)养护在混凝土终凝前(浇筑完毕6~8小时)开始。
2)地下室底板、顶板、屋面(含后浇带)宜覆膜浇水养护,卫生间沉箱宜优先采用蓄水养护,蓄水深度为100mm。时间不少于14天;
3)周边剪力墙混凝土带模时淋水养护,拆模后内外顶挂PVC(带孔)管不停淋水养护,养护时间不少于14天;
4)室内剪力墙、柱、梁板(含底部)混凝土拆模后浇水养护,保持表面湿润,养护时间不少于7天;
5)有特殊要求的混凝土养护按设计要求进行。现浇板养护期间,当混凝土强度小于1.2MPa时,不应进行后续施工。当混凝土强度小于10MPa时,不应在现浇板上吊运、堆放物品。施工过程中应严格控制施工堆载;
6)日平均气温低于5℃时,不得淋水。宜覆膜养护或涂刷保护层(薄膜养生液等)养护,减少混凝土内部水分蒸发;
7、施工缝、后浇带位置处理要求
后浇带、施工缝浇筑混凝土前,应将其表面浮浆和杂物清除,并凿到密实混凝土,先浇水湿润,并刷素水泥浆,再及时浇筑混凝土,并振捣密实。
8、混凝土收面的技术要求
现浇板浇筑时,在混凝土终凝前应采用混凝土磨光机进行表面二次抹压,以消除板面早期干缩造成的细微龟裂。
铝合金反坎模板
图8 混凝土收面
9、其它事项
1)现场混凝土采用商品混凝土;
2)楼地面(厨卫间、阳台、楼梯间除外)混凝土实行随打随抹,取消找平层。
二、砌体结构
1、砖墙面勾缝

外砖墙内外双面均要求灰缝密实的效果,如下图所示:

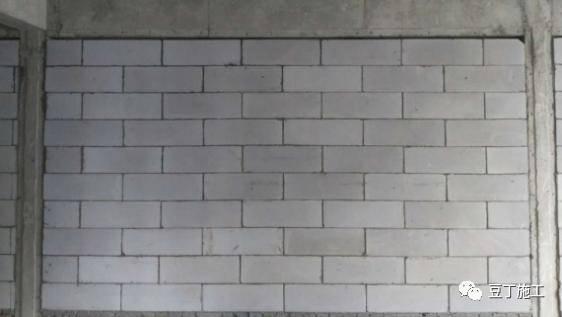

图1 高精砌块做法示意图
2、砖墙构造柱留置、支模及混凝土浇筑
1)构造柱马牙槎:先退后进,每600设置拉结筋,槎口深度150。外墙马牙槎上口建议切45斜角,纵向钢筋410,马牙槎的高度300mm,留置做法示意:
图2a 构造柱样板墙

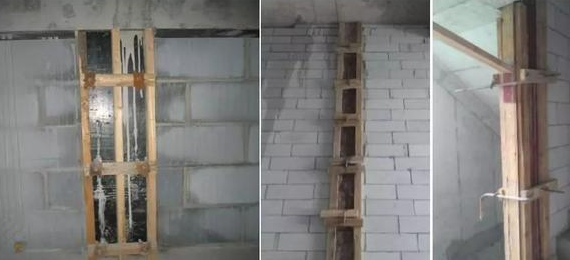

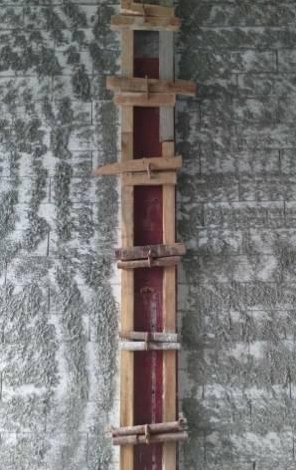

2)构造柱支模、混凝土浇筑示意:
图2 b 构造柱支模、混凝土浇筑图
