水管穿越楼面、屋面、墙等施工工艺标准

地漏安装施工工艺标准

工艺流程

1、地漏、管道安装

2、洞口浇筑封堵。

3、地漏口防水处理

质量控制点

1、洞口浇筑分2次浇筑。

2、地漏口防水处理工艺。

3、避水试验时间。

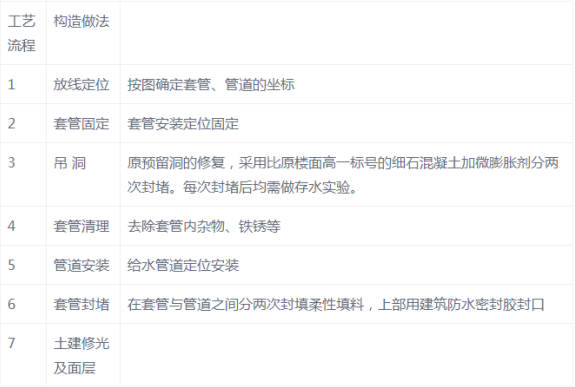

给水管穿越楼面施工工艺标准

质量控制点

1、套管及管道的放线定位;

2、两次吊洞及存水实验;

3、套管清理;

4、柔性填料密实度及封口的饱满度;

5、管道试压后才可进行封堵;

6、防水层及防水附加层;

7、防水层收口处密封胶封口质量。

做法说明

1、括号内尺寸为保温管道尺寸;

2、柔性填料可采用沥青油麻丝、发泡聚乙烯或聚氨酯等材料;

3、采用PVC-U套管时,套管表面打毛处理;

4、套管内不得有管道接口,管道不得有任何缺陷;

5、管道与套管间的间隙大小应一致。

6、套管内非金属管道打毛处理、金属管道增加挡圈。

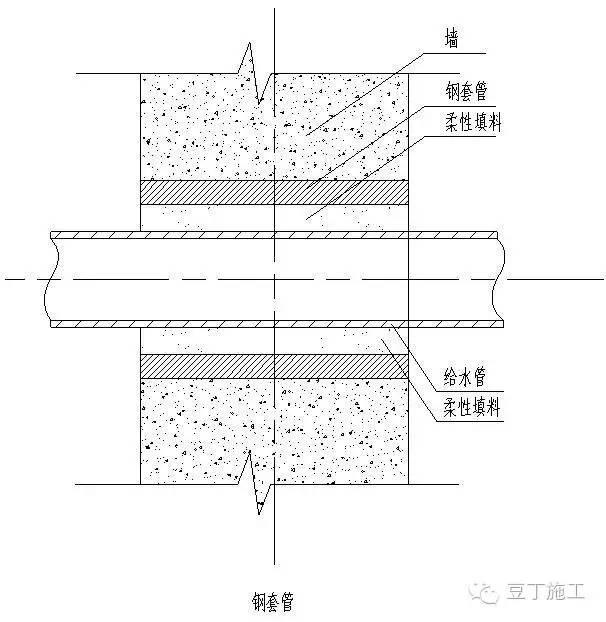

给水管穿墙做法施工工艺标准

构造做法

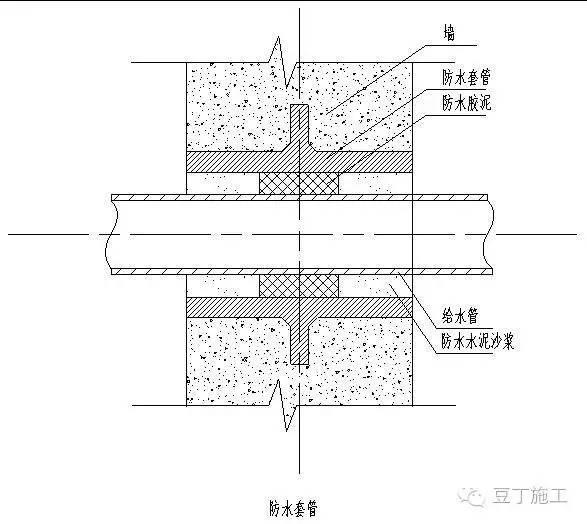

穿墙给水管预留套管,给水管施工完成后,对套管与给水管之间的缝隙进行有效封堵

质量控制点

在套管与给水管之间的缝隙进行有效封堵,防水套管间隙内使用防水胶泥和防水水泥填充,管口使用素水泥抹平,确保间隙无渗漏。普通过墙套管间隙内采用柔性调料油膏等填充物填充密实。

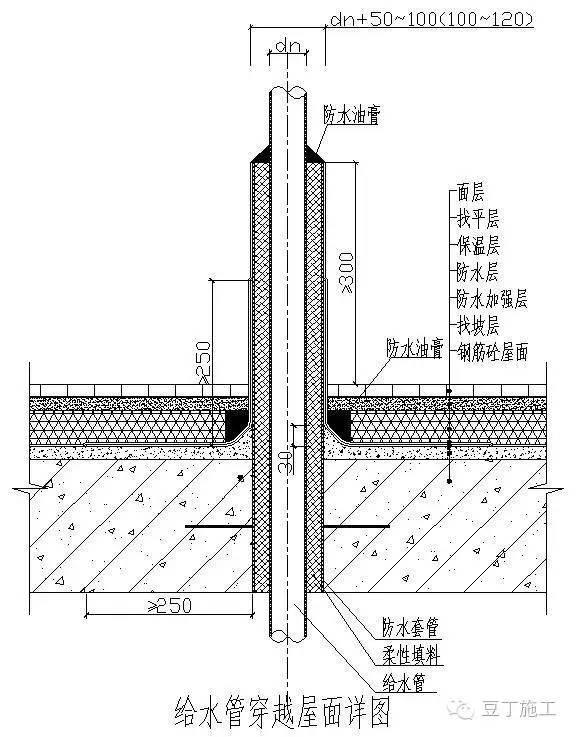

给水管穿越屋面施工工艺标准

质量控制点

1、套管预埋;

2、套管内部清理;

3、柔性填料密实度及封口的饱满度;

4、管道试压后才可进行封堵;

5、防水层及防水附加层;

6、防水层收口处密封胶封口质量。

做法说明

括号内尺寸为保温管道尺寸;

柔性填料可采用沥青油麻丝、发泡聚乙烯或聚氨酯等材料;

采用PVC-U套管时,套管表面打毛处理;

套管内不得有管道接口,管道不得有任何缺陷;

管道与套管间的间隙大小应一致;

套管内非金属管道打毛处理、金属管道增加挡圈。

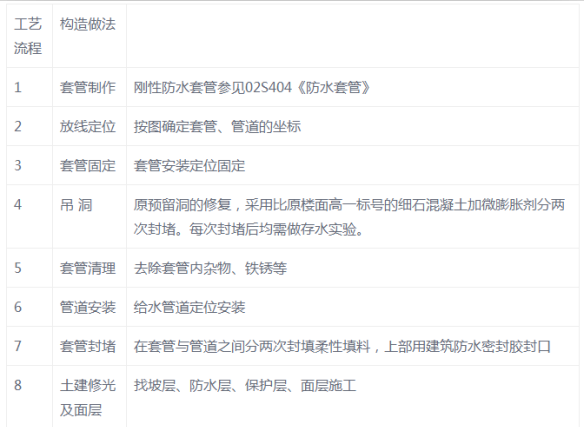

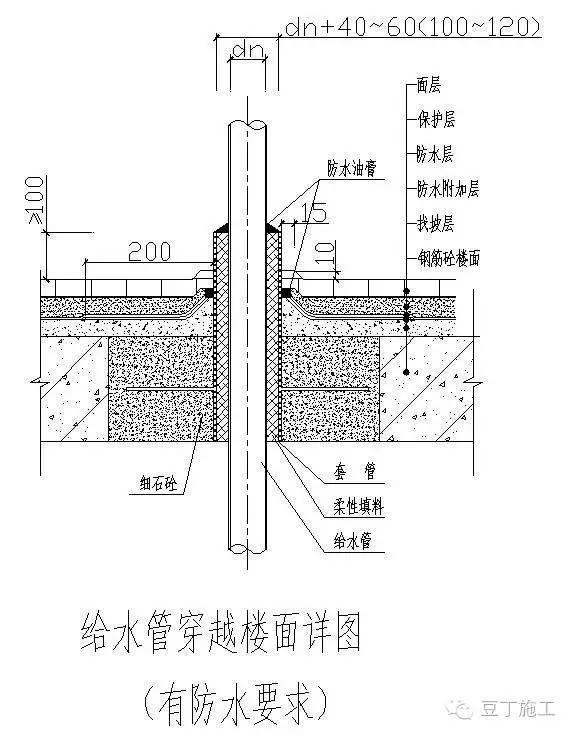

给水管穿越楼面施工工艺标准

质量控制点

1、套管及管道的放线定位;

2、两次吊洞及存水实验;

3、套管清理;

4、柔性填料密实度及封口的饱满度;

5、管道试压后才可进行封堵。

做法说明

1、套管可采用PVC-U给水管或钢管;

2、括号内尺寸为保温管道尺寸;

3、柔性填料可采用沥青油麻丝、发泡聚乙烯或聚氨酯等材料;

4、采用PVC-U套管时,套管表面打毛处理;

5、套管内不得有管道接口,管道不得有任何缺陷。

水管穿越,施工工艺
