脚手架拆除施工要点

一、案例工程脚手架搭设情况

案例工程采用落地脚手架及型钢悬挑脚手架作为结构施工外架,裙楼为落地式脚手架,主楼单体5F以下采用落地脚手架,6F及以上每5F为一个挑段采用型钢悬挑脚手架。

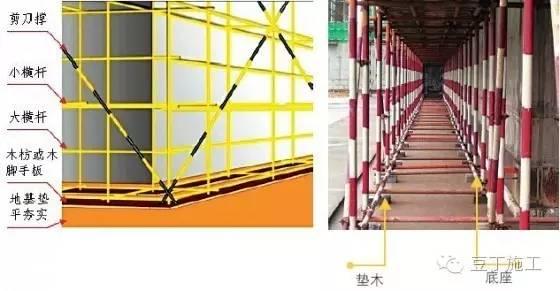

图为落地式扣件脚手架

外架采用的钢管类型为483.0,落地式脚手架为双排脚手架,立杆采用单立管,立杆纵距为1.50米,横距为1.0米,步距为1.80米;连墙件采用2步2跨,竖向间距3.60米,水平间距3米。

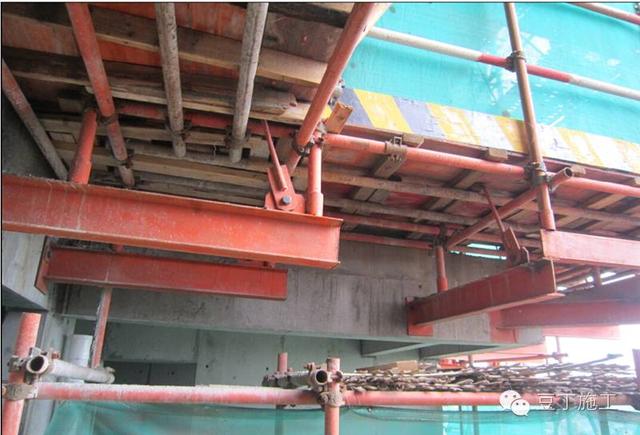

图为型钢悬挑架

型钢悬挑架水平钢梁采用18a工字钢,外悬挑段长度为1.20米,建筑物内锚固段长度为2.7米,5层一个挑段的搭设高度为19.25米,立杆采用单立管,立杆的纵距为1.3-1.50米,横距为0.80米,步距为1.80米,连墙件采用2步2跨,竖向间距3.60米,水平间距3米。

二、脚手架拆除准备工作

1、根据检查架体结构及现场情况,编制拆除方案并经有关部门批准。

2、脚手架拆除前,先划定安全范围,设置警戒线,项目负责人召集有关人员及作业人员对脚手架实地进行全面检查,重点检查扣件连接固定、支撑体系等是否符合安全要求,作业人员熟悉现场脚手架的搭设情况。

3、确认建筑物及楼层材料已转运,确认不需要脚手架时,方可进行拆除。

4、拆除前,应认真检查及时清除各层架体上留存的落地灰、砼块等存留材料或杂物,不能留下任何存在安全隐患的材料及杂物。

5、架体卸荷钢丝绳、脚手架刚性连墙杆、悬挑杆件拆除时,未经项目部施工员、质安员同意,现场任何操作人员不得随便拆除,以免影响脚手架的质量和安全。

6、脚手架拆除时,现场作业人员必须做好防护措施,系好安全带,经过项目部施工员检查同意后才允许拆除,且由安全员现场跟踪监督。

7、脚手架拆除时,根据拆除现场的情况,现场外设置的警戒带,必须有专人看守,禁止与本次拆除无关人员进入。

8、组织拆除人员做好安全技术交底,并有交底接受人签字,对作业人员交接清楚工作中要注意的相关安全技术要求。并准备好安全带、绳、吊具、工具,配备运输人员。

9、拆除人员必须是专职架子工,持有特殊工种操作证方可参加作业。

10、具体的安全交底由项目部安全部进行专门的安全交底。

三、外架拆除施工步骤与施工要点

按自上而下,先搭后拆,后搭的先拆、逐步拆除的原则拆除脚手架,严禁上下同时作业,不得采用踏步式或采取分段、分立面拆除。所有连墙杆应随脚手架逐层拆除,严禁先将连墙杆整层或数层拆除后再拆除架体;拆除连墙杆的同时应设临时连墙杆加固。

1、脚手架拆除的施工工艺

脚手架拆除一般顺序为:

安全密目网挡脚板竹笆板剪刀撑(只可在拆除层上拆除)斜撑(只可在拆除层上拆除) 抛撑(只可在拆除层上拆除)小横杆大横杆立杆连墙杆。

其中每段悬挑脚手架的悬挑槽钢及卸荷钢丝绳待其上脚手架全部拆完,才开始拆除。

2、杆件拆除时注意事项

工人作业前必须对个人防护用品进行检查合格后,方可投入使用。检查使用的工具是否牢固,防止掉落伤人。高空或悬空作业必须戴好安全帽和系好安全带。

① 立杆先抱住立杆再松开对接扣件,立刻稳定的将立杆拔出,平放下一步架管上,随即取出扣件,不能留在下一根立杆上。绝不允许扣件松开后立杆处于独立自由状态,没有及时拆除;拆除人员不可单独作业,应两人或多人合作拆除,保证拆除安全。

② 大横杆、剪刀撑、斜撑先拆中间对接扣件,托住中间再解开端头扣;剪刀撑、斜撑只能在拆除层上拆除,不得一次全部拆除,拆除剪刀撑时必须系好安全带,且两人以上合作拆除。

③ 抛撑先用临时支撑加固后,才允许拆除抛撑。

④ 所有连墙杆、卸荷钢丝绳随脚手架逐层拆除,严禁先将连墙杆整层或数层拆除后再拆脚手架。分段拆除高低差不大于2步,如高差大于2步时增设临时连墙杆加固。

⑤ 当脚手架拆至下部最后一根长钢管约6.0m高度、时,应先在适当位置搭临时抛撑或拉结加固,后拆连墙杆。

⑥ 拆除的钢管应自上而下传递,放置在下层未拆除的脚手板上、但堆置数量、高度、形式等按安全标准,用塔吊或施工梯运至地面,不得高空抛掷,以确保安全,并注意保护内外墙装饰面及幕墙,做好成品保护。

⑦ 松开后的扣件应及时拆除,放置在室内,不得高空抛掷,打包使用塔吊或者随施工梯运至地面。

⑧ 拆除至安全平挡板时,应在适当的位置临时加固,方可拆除斜撑。

⑨在拆架过程中,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。作业人员在离场前必须对自己或相邻人员拆除的脚手架进行检查,对松动的架子必须进行善后处理方可离开。

⑩周围必须设围栏或竖立警戒标志,拆除脚手架过程中要有专人统一指挥,上下呼应,动作协调,当解开与另一个有关的结扣时,应先通知对方,以防坠落。

材料工具塔吊运送,拆下的材料严禁抛掷。必须对所吊运的材料或构件进行捆绑牢固好后方可进行吊运。吊运时不得伤及他人或破坏建筑物、公共财物。运至地面的材料应按指定地点,随拆随运,分类堆放,当天拆当天清,拆下的扣件等要集中回收处理。

3、外架拆除安全措施

①外架拆除上岗人员必须持有特种待业上岗证。拆除脚手架必须认真向操作人员进行安全技术交底。班组长必须将脚手架拆除的相关安全技术要求对作业人员交接清楚。

②操作人员操作时必须正确佩戴安全帽,绑好安全带,穿防滑鞋,并配带工具袋,工具使用后装入袋中,不能放在架子上,以免落下伤人。

③严禁酒后拆除作业,脚手架拆除人员必须身体健康,不能让有高血压,恐高症等病史的人员上架。

④拆除外架应在白天进行,并做好区域维护工作,在通道明显的地方挂好警示牌并由专人监督。在整个拆除作业过程中,项目安全员应切实作好现场巡查工作,在主要通道处设置警戒区,安排警戒员一名巡视,确保拆除作业顺利进行。

⑤拆除外架首先拆除所有竹笆板及安全网,然后自上而下拆除,拆除时,先拆横杆,然后再拆除立杆,不能上下同时作业。连墙件必须与脚手架同步拆除。一般不允许分段、分立面拆除,如因施工需要必须分立面拆除时,应在暂不拆除的两端加设边墙点和横向水平支撑。拆下的扣件和配件应及时运至地面,严禁高空抛掷。

⑥凡已松动的钢管、扣件应及时拆除运走。

⑦拆除下的钢管严禁向楼下抛投,应逐层向下传递。

⑧拆除时应四周同时进行,禁止单面拆除后再拆另一面。

⑨工人在架上作业时,应注意自我安全保护和他人的安全,避免发生碰撞、闪失和落物;严禁在架上嬉闹和坐在栏杆上等不安全处休息。

⑩在作业中,禁止随意拆除脚手架的基本构架杆件、整体性杆件、连接紧固件和连墙件;确因需要拆除时,必须经技术总工同意,采取相应补救措施。

拆除下的所有周转材料应分类堆放整齐。在进库存放以前逐件检查,有变形和损伤的部件应剔出修理,漆皮脱落者应重新由漆。

如遇大风、大雨等恶劣天气,应立即停止作业,并注意保护脚手架,必要时加强与墙体的连接,确保牢靠。

外架拆除过程中,项目部各区工长和专职安全员在现场全过程巡查和监控,确保外架拆除限定区域内无其他人员作业。

四、架子工安全技术操作规程(拆除部分)

1、拆除脚手架必须根据专项施工方案施工,操作人员必须经专业训练,考核合格后发给操作证,持证上岗操作。

2、拆除脚手架必须正确使用安全带。拆除脚手架时,必须有专人看管,周围应设围栏或警戒标志,非工作人员不得人内。拆除连墙点前应先进行检查,采取加固措施后,按顺序由上而下,一步一清,不准上下同时交叉作业。

3、拆除脚手架大横杆、剪刀撑,应先拆中间扣,再拆两头扣,由中间操作人往下顺杆子。

4、拆下的脚手杆、脚手板、钢管、扣件、钢丝绳等材料,严禁往下抛掷。

5、拆除的外脚手架组件必须分类、码堆、堆放整齐,不得杂乱无章。 若不能及时运走,还要预留出足够的空地予以堆放。

脚手架拆除,施工要点
