一、塔吊拆卸流程
拆卸顺序:塔机下降(降至屋面高度)平衡块(留下从平衡臂尾部往前数第三位置上1块配重)平衡块平衡臂塔顶驾驶室回转机构套架及标准节
二、塔吊具体拆卸过程
1、塔机降节前须检查塔机各限位装置及安全装置是否灵敏可靠;
2、塔机降节前的准备工作;
1)降节前必须检查液压系统工作是否正常
①检查油箱油量,油质;
②检查各控制阀门及液压管路系统是否正常;
③检查油泵内空气是否排空;
④检查油缸密封系统是否受损或老化;
⑤检查压力是否达到顶升压力要求;
2)存在不安全因素;
①油箱油量不足或油质不好会导致油缸不能正常工作;
②阀门及液压管路系统受损会导致液压油渗漏;
③油泵内存有空气会导致液压不稳,容易造成顶升过程中突然下降;
④油缸密封系统受损或老化会导致泄漏油,容易造成顶升过程中突然下滑;
⑤压力未到顶升压力要求则不能正常进行降节作业;
3)降节前必须检查附墙件的安全质量
①检查套架联接螺丝是否紧固;
②检查联接销轴的开口销是否脱出;
③检查各部位焊缝是否有裂缝
④检查与拉杆连接的墙面是否有裂纹;
3、拆至初装基本高度,用汽车吊辅助拆除;必须按拆卸顺序进行拆除。
拆卸步骤;
1)按照塔机操作程序进行降塔至初装高度,拆变幅和起升机构的钢丝绳。
2)利用汽车吊对塔机进行解体,先拆除配重,只保留从臂尾指向塔身一块位置上的配重。

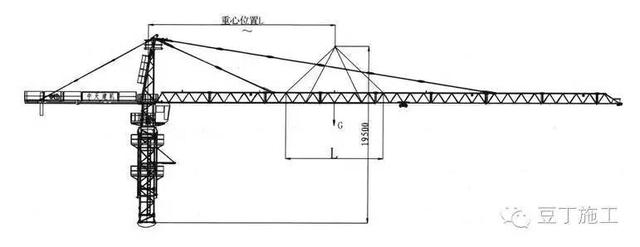

3)大臂的拆除:汽车吊稍微吊起起重臂,有起升机构的钢丝绳绕过塔顶和吊臂拉杆上的滑轮组,进行对起重臂拉杆的拆除,再拆卸大臂根部的销轴,然后汽车吊起重臂吊至地面上。

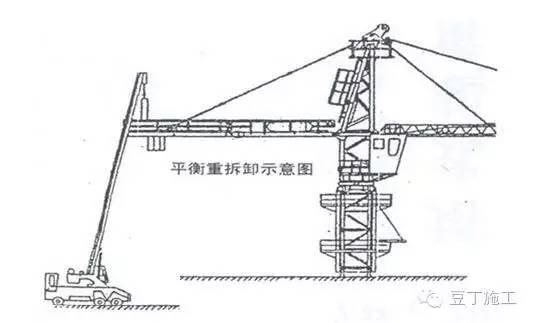

4)拆除留下的配重后,汽车吊稍微吊起平衡臂进行拆除拉杆,然至平衡臂水平位置时进行根部的销轴拆除,将平衡臂吊至地面。

5)塔帽拆除。

6)拆除驾驶室和回转机构总成。在拆除回转台与套架销轴和螺栓前,先进行对套架的固定。

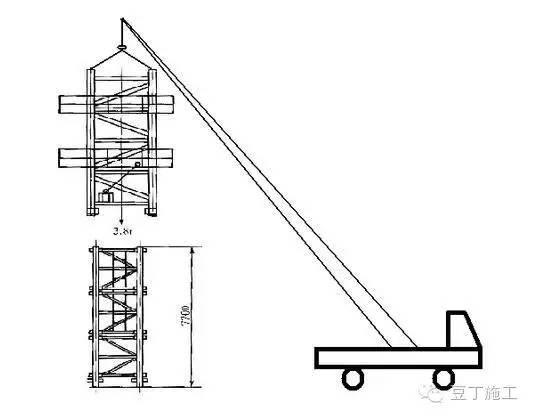

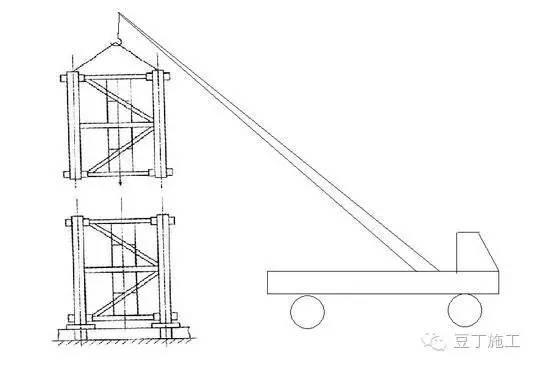

7)拆除套架和标准节。
注意:拆卸过程中,必须设专人现场安全监护,严禁操作场内人流通行。同时设立警戒线和明显标志牌。
