施工中有一种自动提升的智能爬架,今天说说爬架如何安装

一、爬架针对性防护措施

1、脚手架底部封闭

走道板、防护翻板采用防滑花纹钢板,具有高强度、绝燃、耐冲击经久耐用,底部均焊有方管加固,尤其适用于超高楼层大型建筑的外墙施工防护。内挑加宽走道板组合简单、强度高,有利于内侧间隙的减小,便于安全施工。

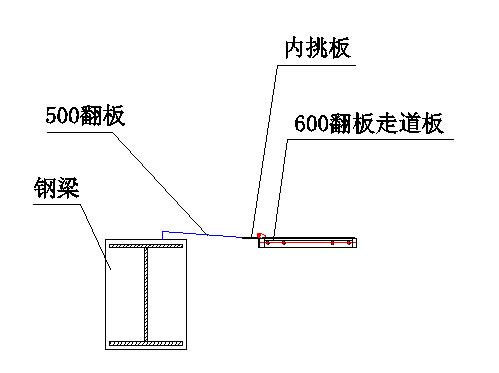

走道板与钢梁之间采用500翻板密封

走道板与钢柱之间采用350翻板密封

斜撑与钢梁相交处处理措施

钢梁上每隔数层有斜撑,斜撑外围竖直面与钢柱平齐,斜撑与钢梁相交,因此密封翻板需进行分段处理,斜撑与钢梁相交处翻板盖到斜撑处即可。由于斜撑与钢梁相交处不是每层都有,因此爬架设置3步翻板,至少保证有一步翻板与钢梁完全密封。

2、立面封闭

防护安全网采用冲孔网经龙骨焊接框架组合,具有耐腐蚀、绝燃、抗冲击特点。

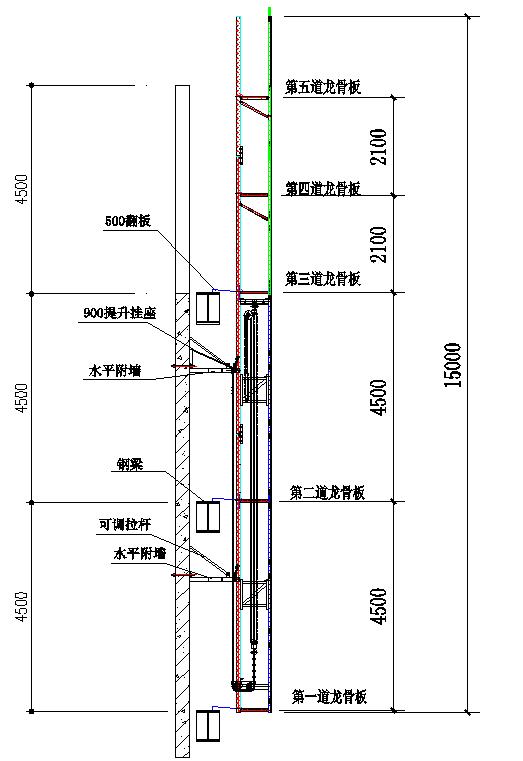

爬架侧立面图

二、爬升流程

爬架在作业工况时设置两道两道附墙,爬架提升前,需等浇注结构拆模后,装上第三道附墙方可爬升。爬升完成后把底部附墙拆掉。

三、爬架系统平台安装技术措施

1、安装平台之前的安全措施

首次安装爬架需要对底部双排架进行拉结,水平间距4.5m,竖直间距3m,搭设爬架之前需要在地面拉设警戒线,警戒线距离建筑外边线15-20m,并派专人进行值守,其它无关人员不得入内。

拉结方式:在进行拉结时,应预先在结构板面预埋钢管,并用48钢管把底部双排架与结构板面预埋钢管进行刚性拉结。

拉结点设置:水平拉结间距4.5m,可根据现场实际情况进行调整。

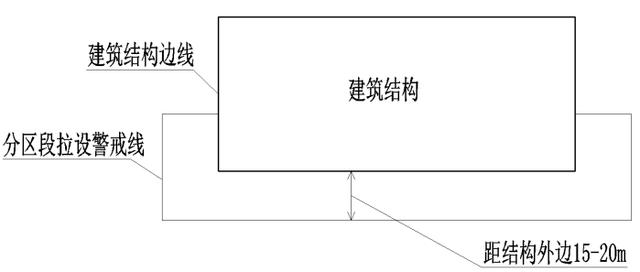

地面警戒线拉设示意图

2、爬架底部双排架的搭设

1)双排架的搭设要求

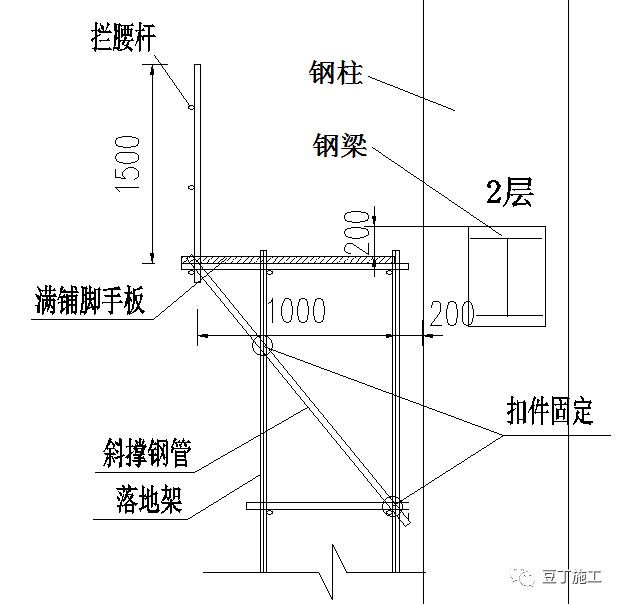

本项目爬架搭设平台(双排架)采用落地外满架,平台满架底部地面夯实并加设木跳板,每层与结构采用钢管拉结,拉结距离不超过6米,爬架组装并搭设3步后进行附着卸荷(见安装平台示意图)平台的强度要求为3KN/㎡,平台要增设防滑扣件,采用扣件、钢管48*3.0搭设,立杆纵距1.8m,横距1.5 m,步高1.8m,连墙为三步两跨。

2)平台由原防护

平台由原防护架改造而成,离钢柱距离不大于200mm,平台宽度1.2m,外侧搭设单排防护,单排防护高度1.5m。如原防护架宽度不足,外侧搭设挑架。在小横杆下面每个小横杆下面有两根立杆,每根立杆一个防滑扣。爬架组装两层后及时附墙卸荷,有计算书所得,双排架所受载荷为3000N/m2。爬架提升后,方可拆除底部双排架。

3)双排架搭设参数

本项目需要在安装楼层(2F)的下一层开始搭设安装平台,平台操作面在2层结构梁面下返200mm,需保证爬架底部翻板盖到结构梁上能完全密封;平台宽度1.2m(详见:附表)。

项 目尺寸要求脚手板面水平度控制10-30mm双排架内缘离钢柱距离200mm双排架外侧搭设单排防护高度1500mm双排架宽度1200mm

爬架搭设平台示意

3、连墙构造设置的注意事项

1)确保杆件间的连接可靠。扣件必须拧紧,垫木必须夹持稳固、避免脱出。

2)装设连墙件时,应保持立杆的垂直度要求,避免拉固时产生变形。

3)当连墙件轴向荷载的计算值大于6KN时,应增设扣件以加强其抗滑动能力。特别是在遇有强风袭来之前,应检查和加固连墙措施,以保架子安全。

4)连墙构造中的连墙杆或拉筋应垂直于墙面设置,并呈水平位置或稍向脚手架的一端倾斜,但不容许向上翘起。

爬架搭设属于高空作业,操作人员必须带好安全帽、正确佩戴安全带。并按照安装技术要求严格执行。

安装步骤为:搭设平台架并做水平调整铺设龙骨板安装下节导轨、竖龙骨、辅助竖龙骨加辅助支撑杆及斜拉杆水平钢性拉结安装第二道龙骨板安装第一道安全立网安装第一道附墙件并卸荷安装中节导轨、竖龙骨、辅助竖龙骨连续组拼架体直到安装完2层各组架为止连续组拼架体直到安装完3层各组架为止连续组拼架体直到安装完4层各组架为止铺设电源线安装提升设备(进入运行阶段)。

操作步骤如下:

龙骨板的组装

说明:

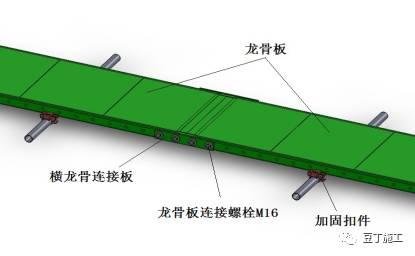

1、按平面布置图的布置尺寸摆放龙骨板;

2、用专用的节点板连接龙骨板并用扣件固定好。

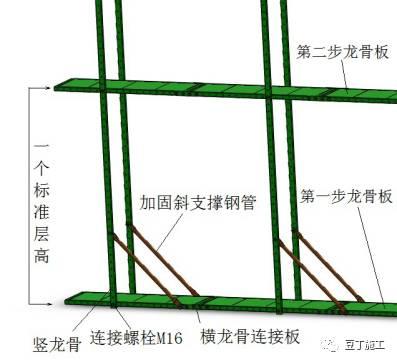

竖龙骨的组装

说明:

1、按平面布置图的布置尺寸组装竖龙骨;

2、用专用的斜杆固定好竖龙骨。

第二步龙骨板的组装

说明:按方案的设计组装第二步龙骨板

安全网的组装

说明:按方案的设计组装安全网

竖龙骨连接节点图

龙骨板直角处连接节点图

冲孔网效果图

提升系统示意图

内挑板、翻板连接大样图

上承重梁连接节点大样图

附着节点大样图

防坠装置节点效果图

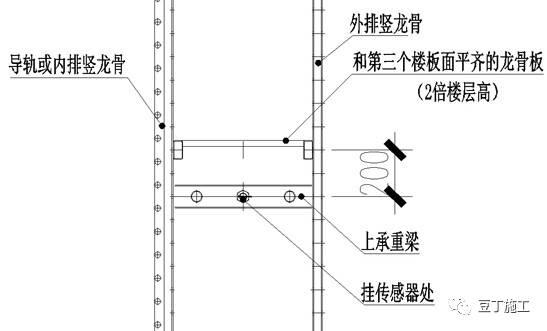

提升节点大样图

细部连接节点示意图如下:

电缆、电控柜、电葫芦的安装

电缆线、电缆的布置要求。配电系统采用三相五线制的接零保护系统,从控制室开始沿两边架体铺设至分片处,电缆线应穿入PVC管铺设在第三步走道板(龙骨板)下,用扎带与架体固定,以免受到冲击造成意外。电缆长度要考虑增加提升一层的长度。

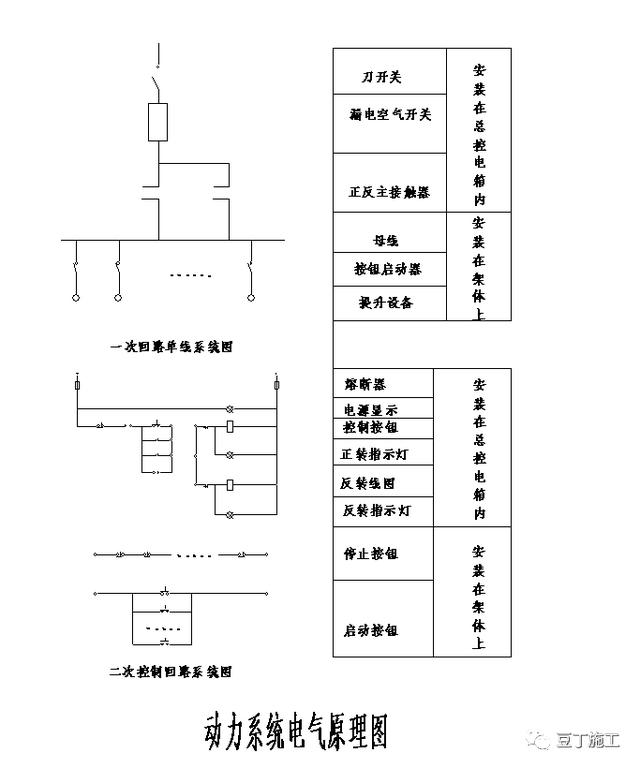

电控柜要求:电控柜采用可靠的接零或接地保护措施,须设漏电保护装置、交流主电源总线、五芯线进入控制台前必须加设保险丝及电源总闸。(见动力系统电气原理图 )

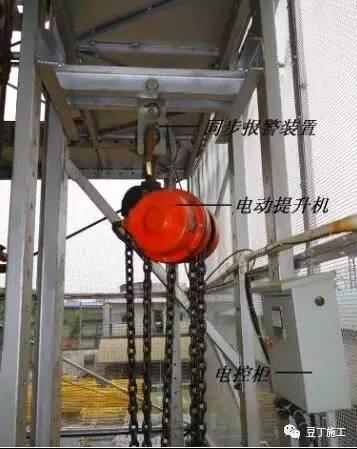

电动葫芦的安装要求:所有电动葫芦在安装前必须检查,安装时,必须检查链条是否翻转、扭曲,防止卡链。接通电源后必须保持正反转一致,在使用过程中换接电源线,亦必须保持正反转的绝对一致,以通电试机为准。同步提升误差不得大于30mm/层。

电控柜、电动葫芦外壳按要求接零保护。

自动提升,智能爬架,爬架安装施工
