一、卸料平台概况
悬挑式卸料平台,以槽钢作主次梁,焊接成平面受力框架,一端搁置在楼板上,一端用钢丝绳吊挂。悬挑式卸料平台分别在两个大区域阶段使用,裙房施工阶段和主楼施工阶段,裙楼与主楼施工阶段均从三层开始每层均设置悬挑式卸料平台。
二、卸料平台设计思路
为方便主体结构施工时周转材料的转运,主楼2层以上(含2层)需在结构周边拟定部位布置工具式卸料平台,卸料平台尺寸为2.5米宽,5米长,采用18#、14#、12#槽钢焊接而成。
本工程卸料平台应采用型钢焊接成主框架,主挑梁型号采用18号槽钢,两侧应分别设置前后两道斜拉钢丝绳。锚固端预埋ф22U型环,每层预埋的钢筋锚环既是主挑梁锚固环,也作为斜拉钢丝绳吊。卸料平台底部应用花纹钢板焊接固定,与外架之间的间隙封闭连接。卸料平台两侧面设置固定的防护栏杆,其立杆与主挑梁焊接固定。防护栏杆内侧采用钢板网封闭,并挂设限载标志牌。外架平台处的横杆应采用搭接方式,以便拆改后,卸料平台能顺利安装和使用。卸料平台在使用过程中,将两侧及前方用模板竖向封闭,防止杂物坠落。
三、悬挑式卸料平台标准化构造
平台宽3m,长5.2m,锚入建筑物1m,最大容许荷载1t。采用[18a槽钢作主梁,[14、[12槽钢作次梁,间距1000mm,619+1钢丝绳(21.5mm),外侧钢丝绳距主梁端头500mm,两道钢丝绳间距1m。[14、[12槽钢次梁两端头焊接25短钢筋,上面插483.5钢管作防护栏杆。防护栏杆高1.2m,栏杆内侧挂密目安全网一道,下口设180mm高挡脚板。楼板内预埋22钢筋锚环,固定[18a槽钢主梁。
四、悬挑式卸料平台标准做法图

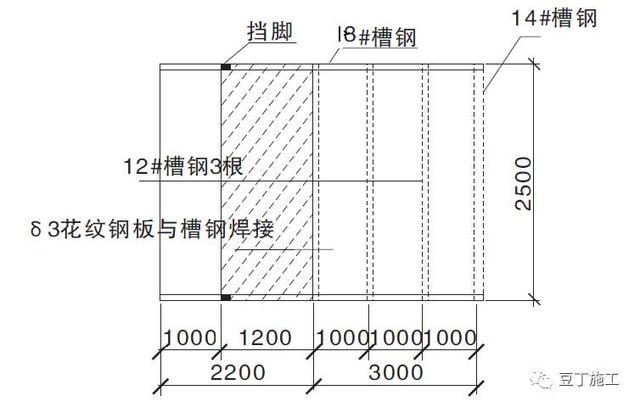

悬挑式卸料平台平面示意图
悬挑式卸料平台侧立面示意图

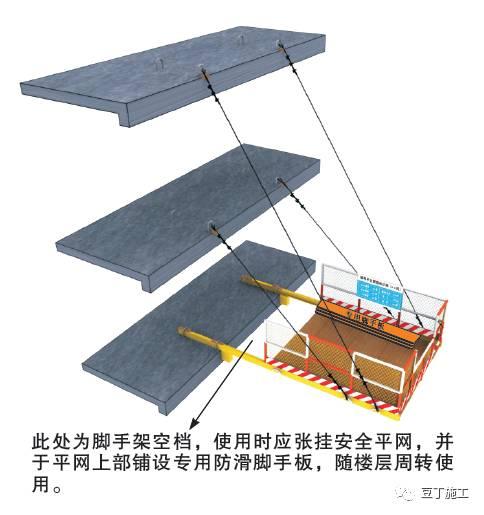

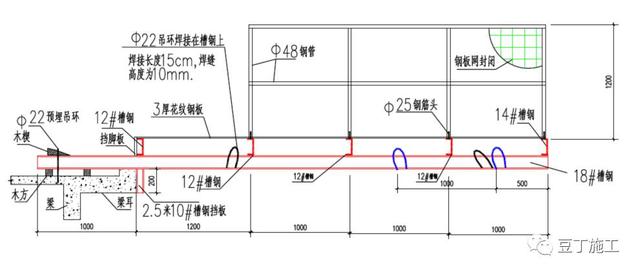

U型环预埋示意图
效果图
五、悬挑式卸料平台安装、移位、拆除
本工程所采用悬挑式卸料平台为工具式的,安装移位拆除方便,周转率高。卸料平台的安装、移位、拆除均采用塔吊并辅以人工配合。为方便吊装并保证高空作业的安全,事先在工具式悬挑卸料平台两侧20#槽钢主梁边焊接平台吊装环。安装前必须准确预埋U型压环钢筋,安装时确保主梁准确插入预埋压环钢筋,并及时采用木楔楔紧卸料平台,以确保卸料平台定位,紧接着安装好斜拉绳,斜拉绳安装必须保证其处于绷紧状态,待斜拉绳安装完毕后,方可接解除塔吊吊装钢丝绳。卸料平台移位操作时,首先要清除干净卸料平台上所有可能坠落的杂物,然后在平台吊装环上系紧塔吊吊装绳,在确保塔吊吊装绳处于绷紧状态后,拆除斜拉绳并松开木楔,塔吊吊装过程中采用施工绳控制卸料平台,防止其旋转与外架碰撞。卸料平台安装、移位、拆除施工时最好选择白天工人下班期间操作,确保安全。
六、悬挑式卸料平台限载
本工程卸料平台设计承重为1T,为给施工工人直观的了解,在卸料平台上悬挂卸料平台限载标示牌,如下图:
七、悬挑式卸料平台安全管理措施
1、制作
对于现场制作或者从别处转运进场的卸料平台,必须进行进场检查验收,凡是成型后的卸料平台质量达不到要求的,一律不予使用。卸料平台检查要点如下:
1)主次梁材料规格、型号,主梁为20#槽钢,次梁为12#、14#槽钢。
2)主次梁间的焊接质量、挡板与主梁间焊接质量及吊装环斜拉环与主梁焊接质量检查,要求满焊,无焊接缺陷,焊缝高度为10mm.
3)卸料钢丝绳规格,花篮螺丝规格检查。
4)卸料平台尺寸及各部分构造尺寸检查。
2、安装
悬挑式卸料平台在就位安装完成后,在投入使用前,项目质检部门必须对悬挑式卸料平台安装情况进行检查,凡是未按技术要求进行安装的,一律重新安装,直至满足技术要求为止。对卸料平台的安装检查主要从以下几方面进行:
1)卸料平台后锚检查,锚固每侧主梁的压环钢筋必须为2根,且必须用木楔楔入压环钢筋与主梁间隙,保证主梁锚固牢靠。
2)卸料平台斜拉检查,斜拉钢丝绳每侧主梁各2根,钢丝绳必须处于绷紧受力状态,花篮螺栓必须预留5cm左右的活动丝量,防止花篮螺栓滑丝。
3)卸料平台挡板检查,挡板必须紧贴结构梁板
4)卸料平台安全防护检查,卸料平台安全防护必须严格按照《局安全标准化手册》实施。
5)卸料平台脚手板铺设检查,脚手板铺设安全牢靠。
6)卸料平台限载标示检查,标示必须悬挂在显眼的位置且悬挂要牢靠。
