1、在底板混凝土上弹出墙身及门窗洞口位置线,校正预埋插筋,墙模板采用跳间支模。
2、先绑2~4根竖筋,并画好横筋分档标志,然后在下部及齐胸处绑两根定位梯。

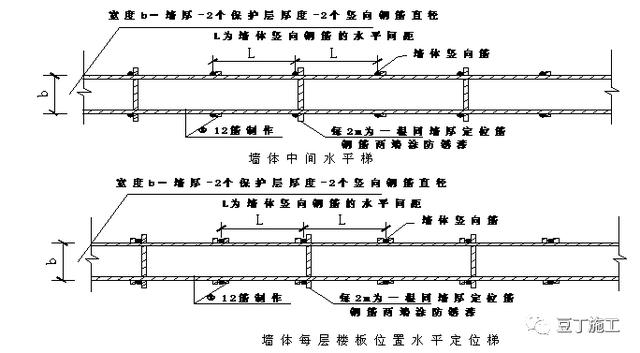

3、为保证剪力墙筋的间距和保护层的厚度,沿墙高每两米(分布筋间距倍数)设置一道墙体水平定位梯。
4、混凝土墙上非连续的、不大于800mm的洞口在每侧补强钢筋不小于被切断钢筋截面面积的一半。当墙上设备预留孔洞不大于200mm时,钢筋不得切断;钢筋沿洞边绕过;大于300mm时,洞口加筋为洞口切断钢筋面积均分为洞口两侧,所有的洞口应和各专业配合先预留不得后凿。
5、墙筋为双向受力钢筋,所有钢筋交叉点应逐点绑扎,双排钢筋之间绑扎拉筋。
6、在墙筋内外侧应扣上专用塑料垫块,以保证保护层的厚度。

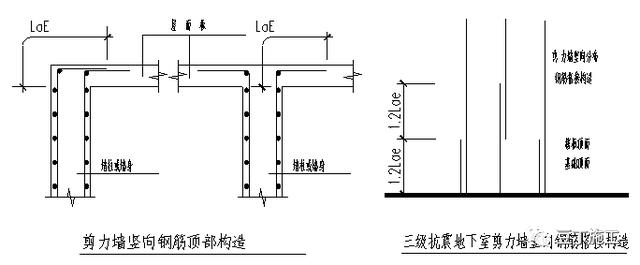

7、各连接点的抗震构造钢筋及搭接锚固长度:
8、配合其他工种安装预埋管件、预留洞口等,其位置,标高均要符合要求。
9、核心筒剪力墙绑扎工艺流程
清理基层将成型的钢筋运至工作面暗柱钢筋进行螺纹连接接头验收暗柱钢筋绑扎定位梯绑扎暗梁、过梁绑扎墙体钢筋绑扎进行三检交下道工序。
9.1、暗柱要用线坠吊垂直,吊好后用钢筋临时定位。
9.2、暗柱与箍筋采用缠扣,梁与箍筋采用套扣墙体筋绑扣采用 顺扣逐点绑扎牢固,并隔行换向。两根钢筋搭接处两头及中间用绑丝绑扎牢固。搭接长度必须满足要求,并能保持在搭接范围内绑扎三道水平钢筋。绑丝下料要量好尺寸,绑丝头外露长度不大于20mm,绑丝端头朝向墙、柱中。
9.3、墙、柱变截面时钢筋按1:6调整,满足保护层的要求,墙体钢筋、暗柱钢筋要垂直。
9.4、过梁筋绑扎时,用水准尺进行调平,箍筋要求间距均匀,垂直于梁主筋,起步筋第一道在柱内距外侧主筋50mm,第二道在柱外,距主筋50mm;封顶梁时,箍筋满绑。
9.5、各种定位卡具是保证钢筋排距,间距,位置准确的工具,所以必须尺寸准确,使用得当,保证完好。
9.6、为保持两排钢筋的相对距离,采用绑扎定位梯,间距1000~1200mm 。梯子筋的焊接尺寸必须准确,应在专用的模具中焊接。
