地势低、排水难、水位不稳定,建筑基坑遇到这情况怎么降水排水

一、案例工程概况

建设用地面积为78606.86㎡,总建筑面积329983.65 ㎡,地下室面积97489.56㎡。

地下室为整体式地下车库,基础为旋挖成孔灌注桩基础,拟建场地位于丘陵山坡斜坡及坡脚下缘沟谷区域,为坡洪地貌,场地地下水类型为上层滞水和基岩裂隙水。由于场地大部分地段原地势较为低洼,加之排水不畅,上层滞水无统一稳定水位。其水量及水位变化主要受大气降水及地表滞水影响,下伏基岩中分布裂隙水,出露无规律。

二、基坑降水方案编制原则

根据地勘资料和现场实际情况编制有效的基坑降水施工方案,为桩基施工提供良好的施工环境,清除桩基施工安全隐患。

三、基坑降水措施

3.1、土方开挖及桩基施工现状

根据地勘报告资料显示,土木工程的地下水位高于地下室桩基设计顶标高,且地下水较为丰富,对桩基施工及土方开挖造成严重影响,基坑底已形成大量的积水,造成坑底道路不畅,土方车辆行车路线严重受阻,对基坑施工安全及质量造成极为不利的影响。虽然我方施工桩基时,在主楼范围附近设置了临时集水坑,一定程度上改善的地下室桩基的施工环境。但由于地下水问题的始终存在,影响我单位的下一步桩基施工,为了工程整体目标的实现和工程的顺利开展,特编制建筑基坑降水施工方案,并落实劳动力、设备和材料,积极组织展开施工。

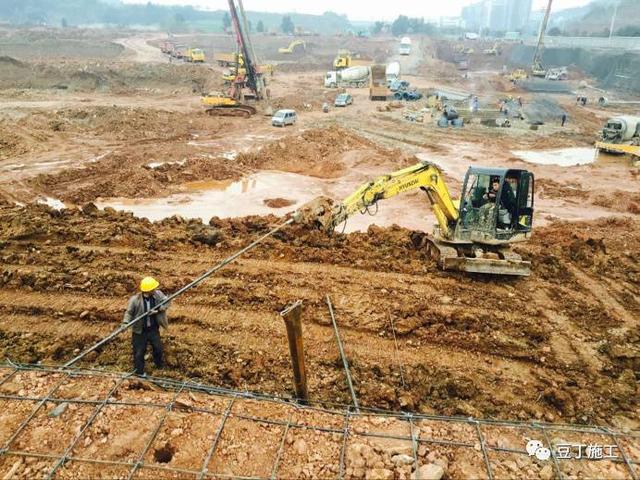

现场基坑现状

3.2、基坑降水方案

根据本工程地质条件和区域水文地质条件,确定降水方案,工程拟采用以下降水措施:

3.2.1、在建筑基坑坡顶设置300mm300~800mm(起点高度300)截水沟。每隔20~30m设置一个150015001200的集水井,集水井采用MU10标砖砌筑240墙,200mm厚C20底板,集水井中的水排入到雨水收集池。基坑坡脚设置800mm500~1000mm的排水沟。

3.2.2、沿建筑基坑坡脚四周每隔40m(根据现场实际情况调整)设置直径1.2m,最小深度为5m的降水井,降水井采用旋挖机成孔,本工程共设置32个降水井,具体位置详井点平面布置图,根据现场实际情况可调整。

建筑基坑内地表水通过开挖沟槽导流入降水井和抽排水方式导入排水沟(场内积水到排水沟位置30m时,采用沟槽排水, 30m时采用出口直径100mm的泥浆泵抽排至排水沟)。基坑边坡水通过截水沟流入降水井,每口降水井设置一台出口直径100mm、扬程50m的泥浆泵,降水井中的水通过泥浆泵抽至沉淀池,沉淀后排入市政污水井。降水措施持续至地下室外墙回填土施工完毕。

3.3、井点布置平面图

3.4施工准备

(1)建筑基础施工图纸齐全,以便根据基层标高确定降水深度。

(2)已编制土方开挖及基坑边坡支护,确定基坑放坡系数、井点布置、数量、观测井点位置、泥浆泵位置等,并已测量放线定位。

(3)建筑施工现场三通一平工作已完,并设置了排水沟。

(4)井点管及设备已购置,材料已备齐,并已加工和配套完成。

(5)井点在布置过程中应在满足降水要求的前提下尽量直线布置,保证现场文明施工的外观要求

(6)根据设计的井位及现场实际情况,准确定出各井位置,并做好标记。采用旋挖成孔,孔口设置护筒,以防孔口塌方,并在一侧设排泥沟、泥浆坑。成孔后立即清孔,并安装井管。井管下入后,井管的滤管部分应放置在含水层的适当范围内,并在井管与孔壁间填充砾石滤料。

(7)安装泥浆泵前,用压缩空气洗井法清洗滤井,冲除尘渣,直到井管内排出的水由浑变清,达到正常出水量为止。泥浆泵安装后,对泥浆泵本身和控制系统作一次全面细致的检查,合格后进行试抽水,满足要求后转入正常工作。

(8)观测井中地下水位变化,作好详细记录。

四、安全文明施工

1、如建筑施工过程中发现水量过大,须及时增加降水、排水措施;

2、建筑基坑边不得有常流水,防止渗水进入基坑及冲刷边坡,降低边坡稳定;

3、降水井周边因搭设安全防护栏杆,高度1200mm;

4、建筑施工现场电器设备要有漏电保护器,电缆应设可靠绝缘。

5、建筑施工现场要设健全的安全领导小组,全体人员应认真执行各工种的安全操作规程及有关规定。开工前要做好各级安全交底工作。根据本工程施工机械多,配合工作多,土质条件差、地下水丰富及运土路线单一等特点,要求定期开展安全活动。

建筑基坑,降水排水
