砌砖基础知识要点

一、砌砖的基本功

1、砌砖的基本动作

砌砖的基本功包括铲灰、铺灰、摆砖3个主要动作,这也是每个砌筑工人必须掌握的基本动作。

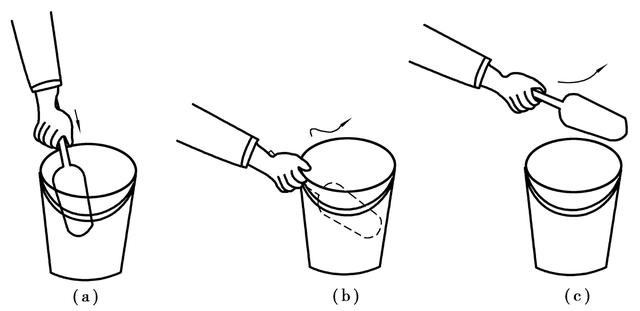

1)铲(取)灰

2)取砖

3)铺灰

(1)砌条砖时的铺灰手法

①甩灰(适宜砌筑离身低而远部位的墙体):铲取砂浆呈均匀条状(长160 mm、宽40 mm、厚3 mm)并提升到砌筑位置铲面转动90(手心向上)用手腕向上扭动并配合手臂的上挑力顺砖面中心将灰甩出砂浆呈条状均匀落下(长260 mm、宽80 mm、厚20 mm)。

②扣灰(适宜砌筑近身高部位的墙体):铲取砂浆呈均匀条状并提升到砌筑位置铲面转动90(手心向下)利用手臂前推力顺砖面中心将灰扣出砂浆呈条状均匀落下。

③泼灰(适宜砌筑近身及身后部位的墙体):铲取砂浆呈扁平状并提升到砌筑位置铲面转成斜状(手柄在前)利用手腕转动成半泼半甩,平行向前推进泼出砂浆砂浆落下呈扁平状(长260 mm、宽90 mm、厚15 mm)。

④溜灰(适宜砌角砖):铲取砂浆呈扁平状并提升到砌筑位置铲尖紧贴砖面,铲柄略抬高向身后抽铲落灰砂浆呈扁平状并与墙边平齐。

(2)砌丁砖时的铺灰手法

①甩灰(正手甩灰适宜砌筑离身体低而远的部位的墙体,反手甩灰适宜砌筑近身高部位的墙体):铲取砂浆呈扁平状并提升到砌筑位置铲面成斜状(正手朝手心方向,反手朝手背方向)利用手臂的推力(正手为左推力,反手为右推力)将灰甩出砂浆呈扁平状(长220 mm、宽90 mm、厚20 mm)。

②扣灰(适宜砌37墙里丁砖):铲取砂浆(前部较薄)并提升到砌筑位置铲面成斜状(朝丁砖长方向)利用手臂推力将灰甩出扣在砖面上的灰条外部略厚(长20 mm、宽90 mm)。

③溜灰(适宜砌37墙里丁砖):铲取砂浆(前部略厚)并提升到砌筑位置将手臂伸过准线使大铲边与墙边齐平抽铲落灰砂浆成扁平状(长220 mm、宽90 mm、厚15 mm)。

④泼灰(正泼灰适宜砌近身处的37墙外丁砖,平拉反泼适宜砌离身较远处的37墙外丁砖):铲取砂浆呈扁平状并提升到砌筑位置铲面成斜状(正泼为掌心朝左,平拉反泼为掌心朝右)利用腕力(正泼为平行向左推进,反泼为平拉反泼)泼出砂浆砂浆呈扁平状(长220 mm、宽90 mm、厚15 mm)。

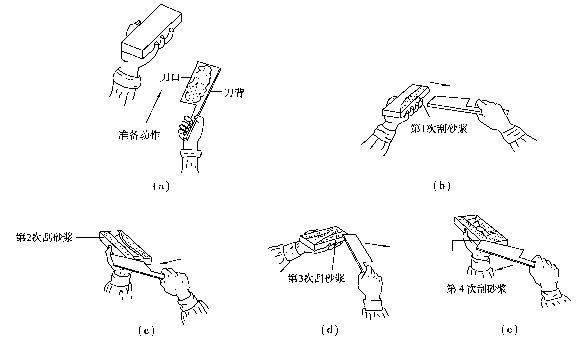

(3)一带二铺灰手法铲取砂浆呈扁平状并提升到砌筑位置铲面转成90(手心向下)将砖顶头伸入落灰处,接打碰头灰用铲摊平砂浆(长220 mm、宽90 mm、厚15 mm)。

4)摆砖揉挤

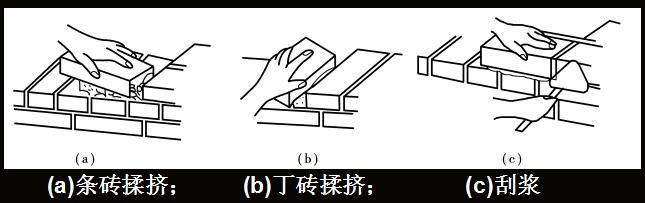

(1)操作铺好砂浆左手拿砖并离已砌好的砖30~40 mm,将砖平放并蹭着灰面把砂浆刮起一点到砖顶头的竖缝里揉挤砖,并按要求把砖摆好右手用铲或砖刀将挤出墙面的灰刮起,并随手甩到竖缝里。如图所示。

(2)要求揉砖时要上平线,下跟棱,浆薄轻揉,浆厚重揉,达到横平竖直,错缝搭接,灰浆饱满,厚度均匀。

5)砍砖

由于砖的尺寸不符合建筑模数,所以砌筑过程中常常需要砍砖。

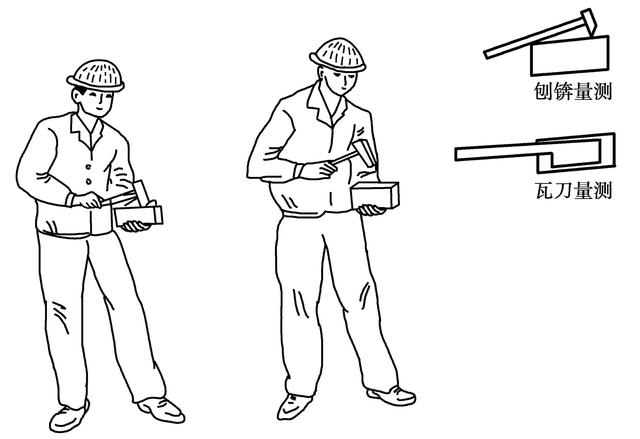

(1)砍七分头砖七分头砖即长度为3/4砖长的砖,其尺寸为180 mm115 mm53 mm。其砍凿方法为:选砖(外观平整、内在质地均匀)右手持砖(条面向上)以砖刀或刨锛所刻标记量测砖块在砖条面划线痕用砖刀或刨锛砍下二分头,如图所示。

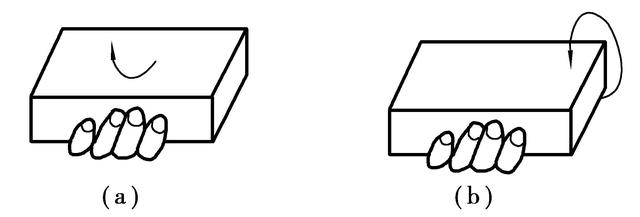

(2)砍二寸条砖二寸条砖即宽度为1/2砖宽的砖,其尺寸为240 mm57.5 mm53 mm。其砍凿方法为:选砖(外观平整、内在质地均匀)2个面划线痕用砖刀或刨锛在砖的2个丁面上各砍一下用砖刀口轻轻叩打砖的2个大面并逐渐加力最后在砖的2个丁面用力砍成二寸条。

二、砌砖的方法

1、砖刀披灰法

砖刀披灰法,又指满刀灰法,是指在每一块砖上用砖刀满披砂浆后轻轻按在墙上的砌砖方法。

1)操作步骤

右手拿砖刀取灰左手取砖砖刀挂灰摆砖揉压,如图所示。

2)特点

砂浆刮得均匀,灰缝饱满,但工效太低。

3)适用范围及要求

适用于砌空斗墙、拱碹、窗台、炉灶等。要求所用砂浆稠度大、粘性好,砖大面的砂浆要刮布均匀,中间不留空隙,丁、条面酌情满披砂浆,砖砌到墙上后,刮取挤出的灰浆甩入竖缝内。

2、三一砌砖法

三一砌砖法指一铲灰、一块砖、一揉挤的砌砖方法。

1)操作步骤:铲灰取砖大铲铺灰摆砖揉挤。

2)砌砖动作

铲灰取砖转身铺灰摆砖揉挤将余灰甩入竖缝,如图所示。

(a)铲灰取砖;(b)转身;(c)铺灰;(d)挤压;(e)余灰甩入竖缝

3)砌筑布料

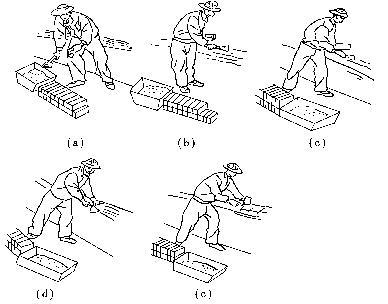

灰斗和砖的排放如图所示。

4)特点

砂浆饱满、粘结好,能保证砌筑质量,但劳动强度大,砌筑效率低。

5)适用范围及要求

适用于砌筑各种实心砖墙,要求所用砂浆稠度7~9 cm为宜。

3、铺浆砌砖法

铺浆砌砖法指在墙上铺一定长度(不大于500 mm)砂浆后再进行摆砖的砌砖方法。

1)操作步骤

大铲铺灰取砖摆砖揉挤。

2)砌砖动作

铲灰(或倒灰)铺灰取砖摆砖揉挤刮余灰并甩入竖缝内。

3)特点

砂浆饱满,砌筑效率高,但砂浆易失水,粘结力差,砌筑质量有所降低。

4)适用范围及要求

适用于砌筑各种混水实心砖墙,要求所用砂浆稠度大,粘性好。

4、二三八一砌砖法

二三八一砌砖法指把砌筑工砌砖的动作过程归纳为2种步法、3种弯腰姿势、8种铺灰手法、1种挤浆动作的砌砖操作方法。

1)操作步骤

铲灰取砖大铲铺灰摆砖揉挤。

2)砌砖动作

铲灰和拿砖转身铺灰挤浆和接刮余灰甩出余灰。

3)2种步法(丁字步和并列步)

①操作者背向砌筑前进方向退步砌筑。开始砌筑时,斜站成步距约0.8 m的丁字步。

②左脚在前(离大角约1 m),右脚在后(靠近灰斗),右手自然下垂可方便取灰,左脚稍转动可方便取砖。

③砌完1 m长墙体后,左脚后撤半步,右脚稍移动成并列步,面对墙身再砌0.5 m长墙体。在并列步时,两脚稍转动可完成取灰和取砖动作。

④砌完1.5 m长墙体后,左脚后撤半步,右脚后撤一步,站成丁字步,再继续重复前面的动作。

4)3种弯腰姿势

(1)侧身弯腰用于丁字步姿势铲灰和取砖,如图所示。

(2)丁字步正弯腰用于丁字步姿势砌离身较远的矮墙,如图所示。

(3)并列步正弯腰用于并列步姿势砌近身墙体,如图所示。

(a)侧身弯腰;(b)丁字步正弯腰;(c)并列步正弯腰

5)8种铺灰手法

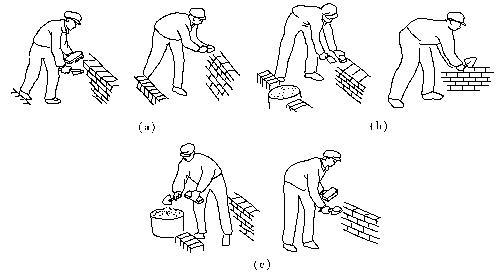

①砌条砖时采用甩灰、扣灰和泼灰3种铺灰手法,如图所示。

(a)甩灰的动作分解;(b)扣灰的动作分解;(c)泼灰的动作分解

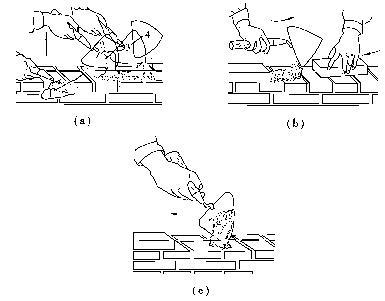

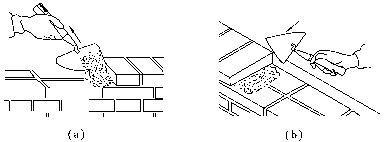

②砌丁砖时采用扣灰、一带二铺灰、里丁砖溜灰、外丁砖泼灰4种铺灰手法。如图所示。

(a)砌里丁砖的溜法;(b)砌里丁砖的扣法

③砌角砖时采用溜灰的铺灰手法。

6)1种挤浆动作

同三一砌砖法。
