基坑逆作法施
一、背景
随着中国城市建设的跨越式发展,大规模的高层建筑地基基础与地下室、大型地下商场、地下停车场、地下车站、地下交通枢纽、地下变电站等的建设中都面临的深基坑工程的问题。由于工程地质和水文地质的复杂多变、环境保护要求越来越高、基坑工程规模向超大面积和大深度方向发展、工期进度及资源节约等开发条件要求日益复杂。与传统的深基坑施工方法相比,逆作法具有保护环境、节约社会资源、缩短建设周期等诸多优点,它克服了常规临时支护存在的诸多不足之处,是进行可持续发展的城市地下空间开发和建设节约型社会的有效技术手段。
二、概念
逆作法施工是等围护结构及工程桩完成以后,并不是进行大开挖,而是直接施工地下结构的顶板或者开挖一定深度再进行地下结构的顶板、中间柱的施工,然后再依次逐层向下进行地面以下各层的挖土,并交错进行各层楼板的施工,每次均完成本层楼板施工后才进行下层土方的开挖。上部结构的施工可以在地下结构完工后进行,也可以在下部结构施工的同时从地面向上进行,上部结构施工的时间和规模可以通过整体结构的施工工况计算(特别是计算地下结构以及基础受力)来确定。三、逆作法的分类
逆作法按不同分类方法有不同类型,一般按照上部建筑与地下室是否同步施工,分成以下几类:

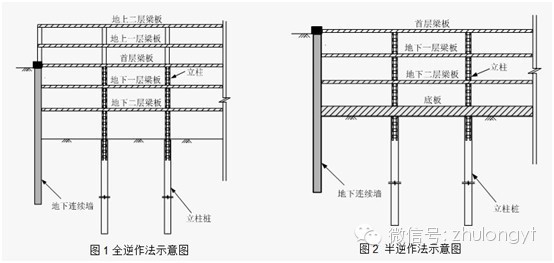

(1)全逆作法按照地下结构从上至下的工序先浇筑楼板,再开挖该层楼板下的土体,然后浇筑下一层的楼板,开挖下一层楼板下的土体,这样一直施工至底板浇筑完成。在地下结构施工同步进行上部结构施工。上部结构施工层数,则根据桩基的布置和承载力、地下结构状况、上部建筑荷载等确定。
(2)半逆作法地下结构与全逆作法相同,按上至下的工序逐层施工,待地下结构完成后再施工上部主体结构。在软土地区因桩的承载力较小,往往采用这种施工方法。
四、逆作法施工的特点及适用性
逆作法的基本特点体现在三个结合上:1、水平结构构件与基坑支撑相结合,俗称以板代撑;2、竖向结构与立柱桩相结合,俗称一柱一桩;3、地下室外墙与围护墙体相结合,俗称两墙合一。逆作法的基本施工方法是在完成桩墙工程后,进行地面层结构施工,再同步往上往下进行上部结构与地下结构施工。
受多种因素影响,逆作法施工常用于以下几种情况:1、周边环境复杂、周边保护要求极高、文明施工要求高;2、工期要求紧;3、地下室层数多,基坑较深;4、周边场地紧缺、支撑布置困难、距建筑红线距离极近;5、成本控制严格。
五、逆作法基坑施工与常规基坑施工相比,有着诸多显著优势:
1、缩短了结构施工总工期。传统基坑施工方法施工工序是水平交接,而且工序多(包括临时支撑的安装与拆除);而逆作法基坑施工上下部结构平行搭接,且工序少,没有了临时支撑、换撑、拆撑。基坑越深,缩短的总工期越显著。
2、降低工程能耗,节约了资源。逆作法与常规基坑施工相比,采用的是以桩代柱、以板代撑、以围护代墙,从而省去了大量临时结构,节约了大量的物资和人力资源。
3、保护了环境。较顺作法相比,逆作法楼板支撑刚度大,而且是一次变形(无拆撑变形),变形小,对周边环境变形的可控性强。廖创兴金融中心大厦开挖深度28.4米,基坑变形仅21毫米,这在一般顺作法基坑很难达到。此外,逆作法的技术特点满足了封闭施工的原则,减少了施工噪音和扬尘污染,同时也减少了施工造成的城市环境污染。
4、现场作业环境更为合理。逆作法可以利用顶板优先施工的有利条件,进行施工场地的有序布置,解决狭小场地施工安排问题,满足文明施工的要求,此外,下部基坑施工在相对比较封闭的环境中进行,施工受气候影响小。
5、增加了地下空间利用率。与常规基坑开挖相比,逆作法施工对周边环境影响极小,便于从设计上增加地下空间开发面积、层数,而不需要大幅增加围护成本,尤其适用于已开发成熟的市中心区域。

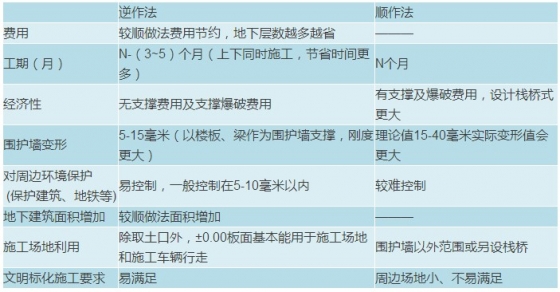

逆作法与顺作法对比情况表
