一种适用复杂施工场地的新型塔吊基础

1.地下室底部就要增加施工缝,就会增加地下室底板漏水隐患,为克服此隐患,必须采取相应措施,如在底板上沿承台周边预留施工缝,增加止水钢板后浇,这样,就多加一道工序,待塔吊拆除后,再施工此处地下底板结构,亦会增加相应的费用;

2.塔吊基础施工必须待基坑挖至基底后方可施工,塔吊安装周期较长,且塔吊安装后还要经安检部门验收后方可使用,而地下室基础下垫层、砖模等的施工需要大量材料,这些材料的垂直运输直接影响工程的进度,而运输设备(塔吊)不能及时投入使用。

故此方案并非最佳方案。

若想克服以上缺点,就需要将塔吊的基础移至自然地坪以上,这样,就能在基础挖土之前将塔吊安装到位,塔吊能够在基础施工中及时投入使用,塔吊基础下部如何处理,达到既能满足塔吊旋转时的扭矩要求又能满足抗倾覆的要求,由于基础埋深较深,为使力传到基底,塔吊基础采用桩基+钢格构+钢筋混凝土承台的形式。

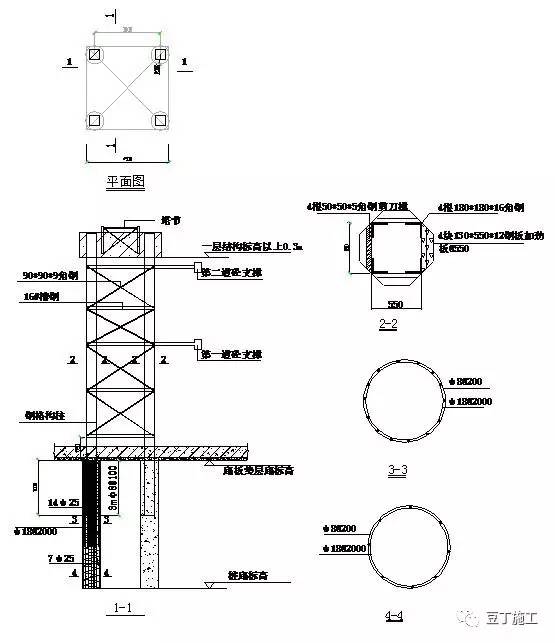

格构柱复合塔吊基础设计图

一、复合型塔吊基础特点

1.工程施工方便

塔吊采用四根钢格构落于基础底部,不影响底板施工,结构不需要二次施工,减少施工工序,钢格构与底板接茬处焊接止水钢板能较好的克服底板渗漏,且施工方便;

2.处于建筑物室内位置,覆盖面广

常规方式施工塔吊安置于建筑物周边,塔吊回转半径内仅有180度能够利用,由于建筑物面积较大,导致塔吊不能完全覆盖,若按照此方案施工,能够使塔吊的回转半径充分利用,能够将建筑全面覆盖。

3.塔吊安装条件较完善

基础挖土前能够将塔吊安装到位,为塔吊大臂拼装赢得场地,使现场安装施工道路较通畅,为基础施工赢得工期;若采用基础落至基底,大臂的拼装失去了场地,那样就需要用大吨位吊车安装塔吊,那样就会令安装费用增加

4.具有较好的经济效益

按照此塔吊基础方案,塔吊能够在基础施工时投入使用,解决基础砖、砂浆及混凝土等材料的垂直运输问题,加速基础施工,能够按照计划完成地下室钢筋绑扎前的工序;塔吊安装能够采用较小吨位吊车,与较大吨位的吊车相比,降低了台班使用费用;

二、适用范围

建筑物基础为深基础或存在地下室,塔吊回转半径不能达到覆盖建筑物要求,必须将塔吊布置于室内才能满足要求。

三、工艺流程与施工方法

1.工艺流程

桩基定位格构柱焊接桩基成孔钢筋笼绑扎桩基浇筑混凝土格构柱放置塔吊基础承台浇筑(包括塔节放置)塔吊安装格构柱加固

2.施工方法

2.1桩基定位:根据总平面图,选择一个既能充分发挥塔吊吊运能力又能保证塔吊安全使用的位置,测定出塔吊桩基的准确座标,测设准确的位置;

2.2桩基成孔:

2.2.1根据塔吊自重、吊运能力及地质情况计算桩基钻孔深度及桩基截面。

2.2.2钻孔机就位:钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。

2.2.3钻孔:调直机架挺杆,对好桩位(用对位圈),开动机器钻进、出土,达到控制深度后停钻、提钻。

2.2.4 检查成孔质量:

2.2.4.1 钻深测定。用测深绳(锤)或手提灯测量孔深及虚土厚度。

2.3浇筑混凝土:

2.3.1 吊放钢筋笼:吊放钢筋笼时,要对准孔位,吊直扶稳,缓慢下沉,避免碰撞孔壁。钢筋笼放到设计位置时,应立即固定。

2.3.2 放溜筒浇筑混凝土:混凝土的坍落度一般宜为8~10cm;为保证其和易性及坍落度,应注意调整砂率和掺入减水剂、粉煤灰等。

2.3.3 每根桩的试块,不得少于一组。

2.4格构柱安放:

2.4.1钢格构柱焊接:根据设计图购进材料,安排焊接准备工作,提前合理安排焊机,检查焊接平台,布置好焊工作业环境,以保证焊工能安全、连续、无障碍作业。

2.4.2 焊接前,检查节点坡口间隙、钝边及坡口面质量等,消除影响焊接质量的局部缺陷,清除坡口内浮锈及污物。

2.4.3焊到柱转角处应放慢速度,使柱角焊缝饱满。

2.4.4待混凝土浇至设计标高后,立即将格构柱放入桩基内,采用重物将其压至设计标高,调节竖直。

2.4.5格构柱焊接加固:基础挖土时随挖土方随时将四根格构柱连接起来,随时加固。

四、劳动组织

电焊工:5人主要负责钢格构柱焊接、桩钢筋焊接

测量工:2人主要负责桩位定位、测量桩孔深度

混凝土工:5人主要负责桩基浇筑混凝土、安放钢筋笼

专职质量员兼施工员1人,主要负责现场的质量控制及施工协调

五、效益分析

以下以塔吊基础常规做法与复合基础做法对比如下:

技术效益对比

1.工期效益

采用复合塔吊基础,按照工程工期要求,塔吊提前使用20天,为地下室施工提供了垂直运输工具,加快基础施工速度。

2.覆盖面积

采用此方案,塔吊回转半径充分利用,增加塔吊运输能力。

六、工程实例

1.工程概况

XX鼓楼医院南扩工程东西向长105m,南北向长262.6m,基底面积27500m2,设两层地下室,埋深10m,基础为有梁式筏形基础,底板下设计150mm厚C15混凝土垫层,砌砖模800m3,此塔吊回转半径范围内,包括钢结构工程的安装,钢梁及柱重量较大,塔吊设于室内,减少了吊装钢构的力臂,增加了塔吊的起重重量。

2.场地工程地质概况

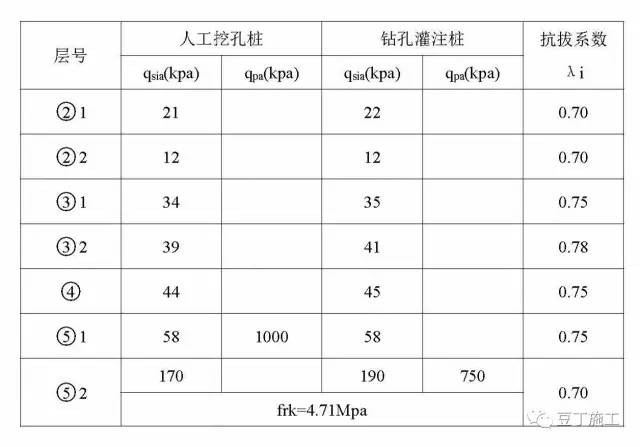

场地地貌属长江二级阶地,为Ⅱ类建筑场地,地下水和地下水位以上土层对混凝土结构无腐蚀性,地下水对钢筋混凝土结构中钢筋无腐蚀性,地下水及地下水位以上土层对钢结构有弱腐蚀性。塔吊基础为桩基础,桩基设计参数见下表:

注:1. qsia为桩周土侧阻力特征值;qpa为桩端土端阻力特征值;

2. frk为岩石饱和单轴抗压强度标准值。

本工程复合塔吊基础位置工程地质剖面图如下图所示:

复杂施工场地,塔吊基础,塔吊技术
