施工员必备技能:施工过程实测实量,将偏差降到最低!

一、墙柱钢筋

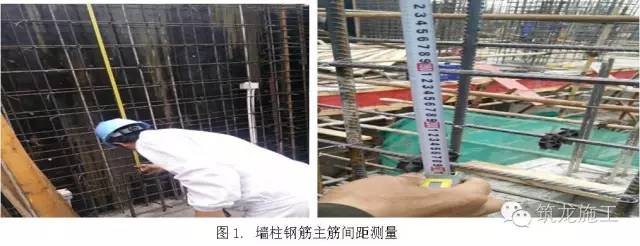

1 主筋间距

剪力墙主筋间距分水平分布筋间距和竖向分布筋间距,取墙分布筋间距最大处(共10跨,不足按总跨数)记录,两面都要记录下来,共四个数据。间距允许误差10mm。

2 暗柱箍筋间距

剪力墙暗柱箍筋间距(共10跨)允许误差20mm。

3 剪力墙钢筋保护层厚5

在墙模加固好之后,用卷尺量取墙筋到模板的最大距离即为剪力墙钢筋保护层厚度,允许误差3mm。

二、模板安装

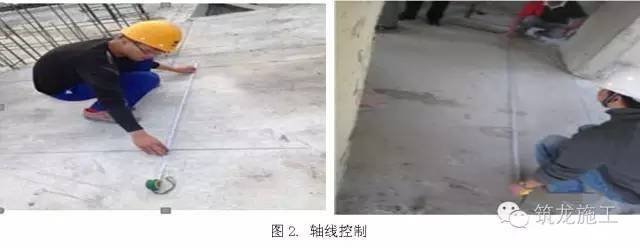

1 轴线位置

对班组放出的控制线,墙梁边线进行检查,按照主控制线依次检查,并记录下来,允许误差5mm。

2 底模上表面标高

在楼板模板加固好以后,根据从下面引上来的标高,通过水准仪将标高打在钢筋上,保证板四周钢筋上有标高,并用红胶带标记下来。选取两点拉通线就可以检查板的标高了,允许误差【-5mm,5mm】。

3 梁截面尺寸

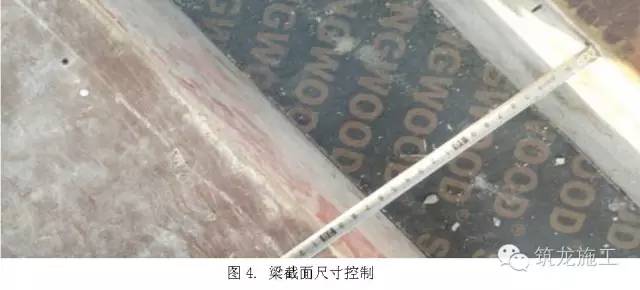

在梁模板加固好以后,用卷尺检查每个梁截面内部尺寸,并记录下来,允许误差【-5mm,4mm】。

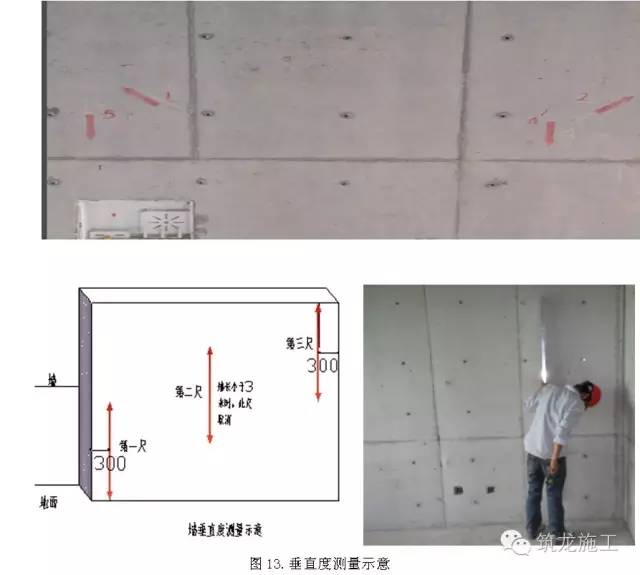

4 剪力墙垂直度

每道剪力墙取任意一面,在控制线上架设扫平仪,沿竖向离墙边30cm分别取三个点(在墙长的情况下需要在墙中间也取点),量取距离并记录下来比较,三个点差值即为垂直度,允许误差6mm。

三、梁板钢筋

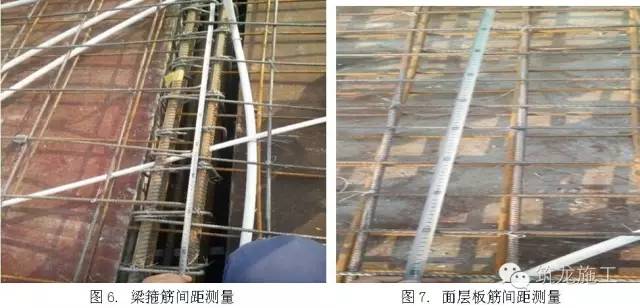

1 梁箍筋间距

在梁筋绑扎好以后,量取梁箍筋间距(尽可能多的跨数),其允许误差20mm。

2 板筋间距

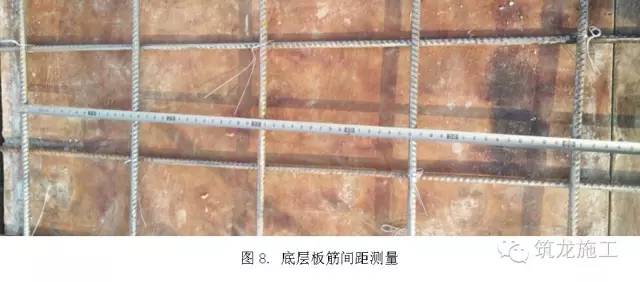

板底筋绑扎好以后,按板量取横向和纵向板底筋间距,并记录下来,等板面筋绑扎好以后,同样量取间距并记录,其允许误差10mm。

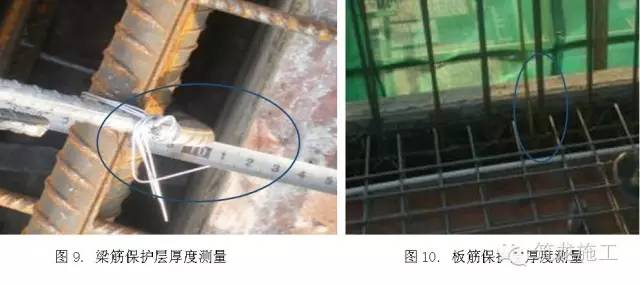

3 梁筋和板筋保护层厚度(允许偏差根据图纸说明确定)

四、混凝土结构

1 截面尺寸偏差(混凝土结构)

从地面向上300mm和1500mm各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数,记录下来。合格标准[-5,8]mm。

2 表面平整度(混凝土结构)

当所选墙长度小于3m时,同一面墙4个角(顶部及根部)中取左上及右下2个角。按45角斜放靠尺累计测2次表面平整度(墙长度大于3m,中间水平放靠尺增加测量1次表面平整度)。跨测口部位必测。合格标准[0,8]mm。

3 垂直度(混凝土结构)

当墙长度小于3m时,同一面墙距两端头竖向阴阳角约30cm位置,分别按以下原则实测2次:一是靠尺顶端接触到上部混凝土顶板位置时测1次重直度,二是靠尺底端接触到下部地面位置时测1次垂直度(墙长度大于3m,中间位置增加测一次垂直度)。混凝土墙体洞口一侧为垂直度必须部位。合格标准[0,8]mm。

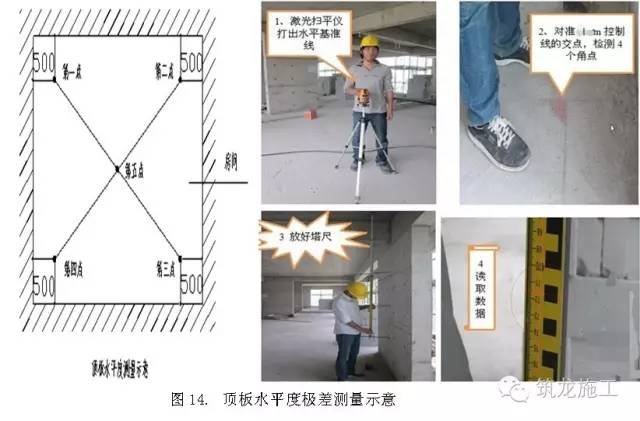

4 顶板水平度极差(混凝土结构)

使用激光扫平仪,在实测板跨内打出一条水平基准线。同一实测区距顶板天花线约50cm处位置选取4个角点,以及板跨几何中心位(若板单侧跨度较大可在中心部位墙加1个测点),分别测量混凝土顶板与水平基准线之间的5个垂直距离。以最低点为基准点,计算别外四点与最低点之间的偏差。偏差值15mm时实测点合格。

五、砌筑工程

1 表面平整度(砌体)

当墙面长度小于3m,取正手墙,各墙面顶部和根部4个角中,取左上及右下2个角。按45角斜放靠尺分别测量2次,(当墙面长度大于3m时,墙中间位置墙加1次水平测量)。墙面有门窗、过道洞口的,增加在各洞口45度斜交测一次。合格标准 [0,5]mm。

2 垂直度(砌体)

当墙长度小于3m时,选取正手墙,同一面墙距两侧阴阳角约30cm位置,分别按以下原则实测2次:一是靠尺顶端接触到上部砌体位置时测1次垂直度,二是靠尺底端距离下部地面位置约30cm时测1次垂直度(当墙面长度大于3m时,墙中间位置墙加1次水垂直测量)。墙体洞口一侧为垂直度必测部位。合格标准 [0,8]mm。

3 重要预制或现浇构件(目测检查)

(1)混凝土小型空心砌块、蒸压加气混凝土砌块等轻质墙体,当墙长大于3m时,应增设构造柱;每层墙高的中部应增设高度为120mm,与墙体同宽的混凝土腰梁,砌体无约束的端部必须增设构造柱,预留的门窗洞口应采取钢筋混凝土框加强;

(2) 现浇窗台梁板:宽同墙厚,首层、顶层高度120mm,中间层高度60mm,通长设置;

(3) 现浇构造柱: 底部、顶部各预留4根钢筋,混凝土一次浇注至梁板底;

(4) 洞口(大于300MM)的过梁:同墙宽,入墙不少于250mm。

4 砌筑工序(目测检查)

(1)无断砖、通缝、瞎缝;

(2)墙顶空隙的补砌挤紧或灌缝间隔不少于15d;

(3)不同基本(含 各类线槽)镀锌钢丝网(规格为10100.7mm)或耐碱玻纤网(需放置与两层抹灰之间,基本搭接不小于150mm;挂网前墙体高低差部分采用水泥砂浆填补)。

(4)砌体墙灰缝须双面勾缝。

六、墙面抹灰

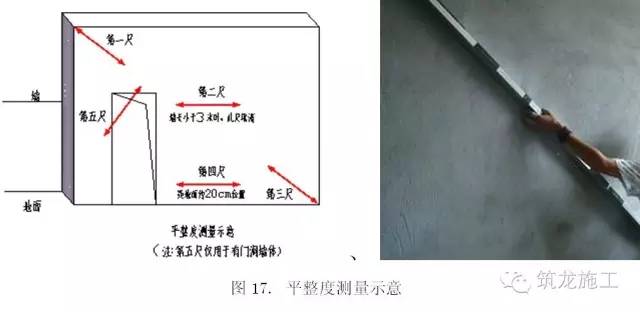

1 墙面平整度(抹灰工程)

当墙面长度小于3m,在同一墙面顶部和根部4个角中,选取左上、右下2个角按45角斜放靠尺分别测量1次,在距离地面20cm左右的位置水平测1次(墙长大于3m,在墙长度中间位置增加一次水平测量)。有门窗、过道洞口的,增加在各洞口45度斜测一次。合格标准 [0,4]mm。

2 墙面垂直度(抹灰工程)

当墙长度小于3m时,同一面墙距两端头竖向阴阳角约30cm位置,分别按以下原则实测2次:一是靠尺顶端接触到上部混凝土顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度(墙长度大于3m,在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度)。合格标准 [0,4]mm。

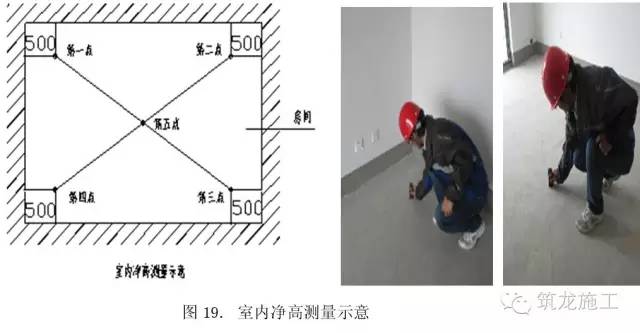

3 室内净高偏差(抹灰工程)

各房间地面的4个角部区域,距地脚边线50cm附近各选取1点(避开吊顶位),在地面几何中心位选取1点,测量出找平层地面与天花顶板间的5个垂直距离,即当前施工阶段5个室内净高实测值。比较实测值与设计值的偏差,合格标准为:初装修:[-15㎜,极差20㎜];精装修:[-10㎜,极差15㎜]。

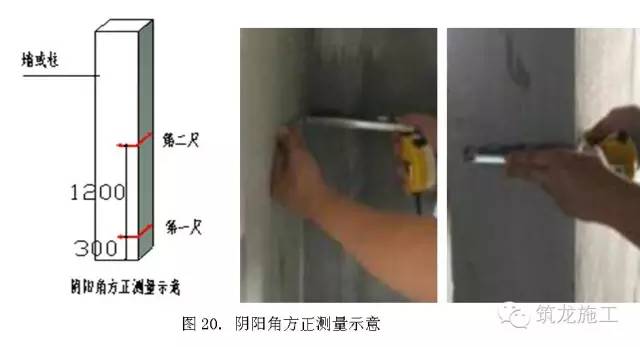

4 阴阳角方正(抹灰工程)

每面墙选取任意一个阴角或阳角,从地面向上300mm和1500mm位置分别测量1次。合格标准[0,4]mm。

5 方正度(抹灰工程)

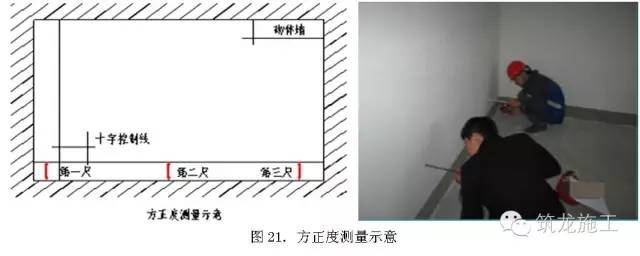

在同一测区内,实测前需用5m卷尺或激光扫平仪对弹出的两条方正度控制线,以短边墙为基准进行校核,无误后采用激光扫平仪打出十字线或吊线方式,沿长边墙方向分别测量3个位置(两端和中间)与控制线之间的距离(如果现场找不到控制线,可以一面带窗墙面为基准,用仪器引出两条辅助方正控制线)。选取3个实测值之间的极差,合格标准[0,12]mm。

6 地面表面平整度(抹灰工程)

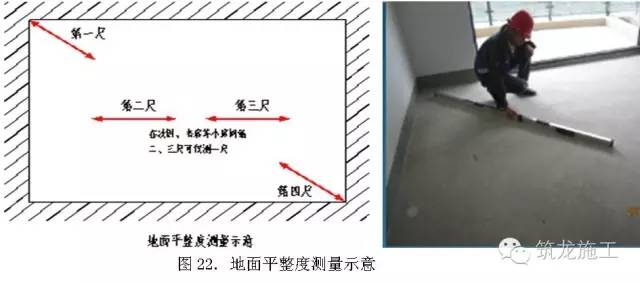

房间地面的2个对角区域,按与墙面夹角45平放靠尺测量2次,加上房间中部区域测量一次,共测量3次。客、餐厅或较大房间地面的中部区域需加测1次。合格标准[0,4]mm。

7 地面表面极差(抹灰工程)

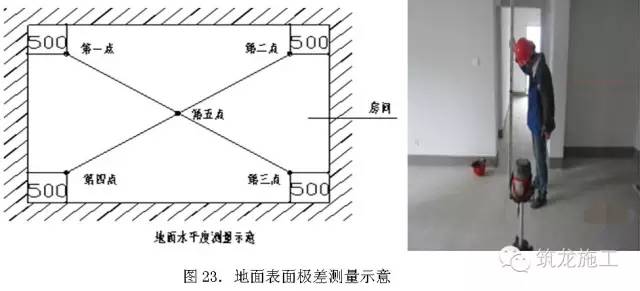

使用激光扫平仪,在实测板跨内打出一条水平基准线。同一实测区地面的4个角部区域,距地脚边线50cm以内各选取1点,在地面几何中心位选取1点,分别测量找平层地面与水平基准线之间的5个垂直距离。以最低点为基准点,计算另外四点与最低点之间的偏差。偏差值10mm时,该实测点合格;最大偏差值15mm时,不合格。

8 户内门洞尺寸偏差(抹灰工程)

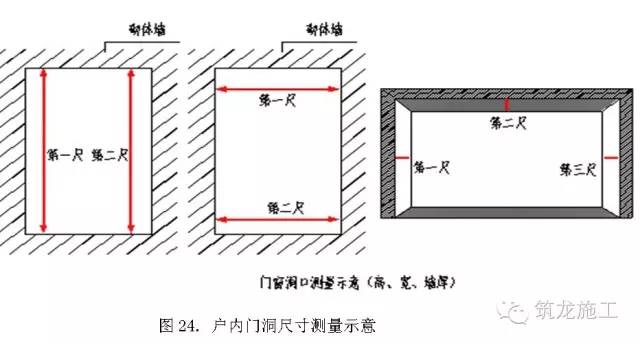

在施工完地面找平层后,同一个户内门洞口寸沿宽度、高度各测2次。若地面找平层未做,就只能检测户内门洞口宽度2次。高度2个测量值与设计值之间偏差的最大值,作为高度偏差的1个实测值;宽度的2个测量值与设计值之间偏差的最大值,作为宽度偏差的1个实测值;墙厚则左、右、顶边各测量一次,3个测量值与设计值之间偏差的最大值,作为墙厚偏差的1个实测值。高度偏差[10,10]mm;宽度偏差[10,10]mm;墙厚偏差[3,3]mm。

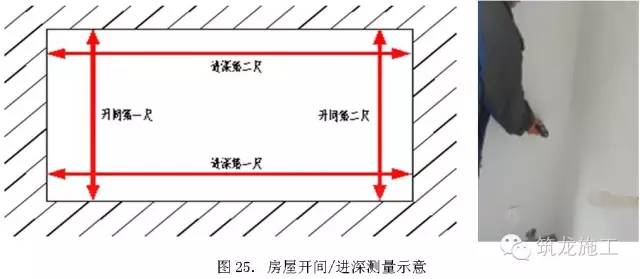

9 房屋开间/进深偏差(抹灰工程)

按开间(进深)方向用测距仪测量墙体两端的距离,各得到两个实测值,比较两个实测值与图纸设计尺寸以及比较两个实测值之间的极差,找出偏差的最大值,其小于等于15mm,并且极差小于等于20㎜时合格;最大偏差值大于15mm或者极差大于20㎜时不合格。

10 空鼓/裂缝

用空鼓锤对每面摸完灰墙逐一检查空鼓,裂缝目测,并把位置记录下来。

七、防水工程

1 卫生间涂膜厚度

涂膜施工阶段,同一实测区,在非附加层,选择1个疑似厚度最薄处,采用针测法或割取2020mm实样,目测涂膜成膜与分层,用卡尺测量厚度;保护层完工阶段,同一实测区,在非附加层,随机选择一点,剥离防水附加层,采用针测法或割取2020mm实样,目测防水涂膜成膜与分层,用卡尺测量厚度。当一个测区防水涂膜无成膜或分层现象,不合格;切片厚度小于设计厚度80%时,不合格。

2 卫生间附加防水层

涂膜阶段,分别在落水口、侧排口、管道周边、阴阳角、烟道反坎、管井反坎、门框底7个附加防水层部位,分别在附件层范围内选择一个疑似最薄处,采用针测法或割取2020mm实样,目测防水涂膜成膜与分层,用卡尺测量厚度,用卷测量附加层范围(长、宽、高)。保护层完工阶段,在7个附加防水层部位分别剥离附加涂料防水层,采用针测法或割取2020mm实样,目测防水涂膜成膜与分层,用卡尺测量厚度,用卷测量附加层范围(长、宽、高)。当一个测区防水涂膜无成膜或分层现象,或范围不符合标准,或切片厚度小于设计厚度150%时,不合格。

3 防水反坎

卫生间、厨房间、管井根部周边后砌墙根部等部位需设置混凝土反坎。厚度同墙厚,高度不低于200mm,混凝土反坎未与主体结构混凝土一起浇筑,则底部须凿毛。

施工员技巧,施工测量要点
