预制地下连续墙施工工艺讲解

预制墙的一般规定

1、预制地下连续墙单元槽段长度和幅宽应根据开挖深度、基坑平面尺寸、起重机能力和构件长细比合理确定。单元槽段幅宽宜为3m~4 m。

2、导墙的设置和施工与常规地下墙施工方法一样。

3、成槽施工应符合下列规定:

1)成槽前应进行槽壁稳定验算。

2)宜采用连续成槽法进行成槽施工。

3)成槽顺序应先转角幅后直线幅。

4)成槽深度应大于墙段埋置深度100 mm ~200 mm。

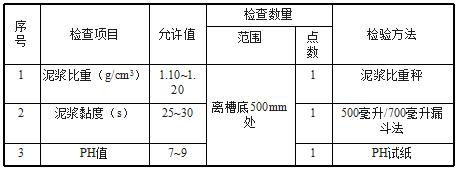

5)清基后槽内泥浆的性能指标应符合下表的规定。

预制墙段的施工要求

1、预制墙段宜在工厂制作,有条件时也可在现场预制。预制墙段可叠层制作,叠层数不应大于三层。叠层制作时,下层墙段混凝土达到设计强度的30%以后,方可进行上层墙段的制作。各层墙段间应做好隔离措施。

2、预制墙段厚度应小于成槽厚度20mm。预制墙段尺寸偏差应符合下表的规定。

预制墙段的堆放和运输

1、预制墙段应达到设计强度的100%后方可运输及吊放。

2、预制墙段的就位吊点位置应按设计要求。设计无规定时,吊点位置应计算确定。

3、预制墙段水平起吊应四点吊,起重钢丝绳与墙段水平的夹角不应小于45。

4、预制墙段的堆放场地应平整、坚实、排水畅通。垫块宜放置在吊点处。底层垫块面积应满足墙段自重对地基荷载的有效扩散。预制墙段叠放层数不宜超过三层,上、下层垫块应放置在同一直线上。

5、预制墙段运输叠放层数不宜超过二层。墙段装车后应采用紧绳器与车板固定,钢丝绳与墙段阳角接触处应有护角措施。异形截面墙段运输时应有可靠的支撑措施。

预制墙段的安放

1、预制墙段的安放顺序为先转角墙段后直线墙段。预制墙段安放闭合位置宜设在直线墙段上。闭合幅安放前,应实测闭合幅槽段上、下槽宽,并根据实测数据,对闭合幅墙段安放作相应调整。

2、预制墙段安放允许偏差应符合下表的规定。

预制墙段墙缝和墙槽缝隙处理

1、预制墙段墙缝宜采用现浇钢筋混凝土接头,预制墙段与槽壁间的前后缝隙宜采用压密注浆填充。

2、接头水下混凝土宜采用细石混凝土,坍落度宜为200mm20mm ,导管内径宜采用200mm。导管埋置深度宜2m~6m,导管应勤提勤拆。混凝土灌注及导管提升应缓慢。

3、预制墙段的搁置点应待墙底墙侧注浆达到设计强度的100%后才可拆除。

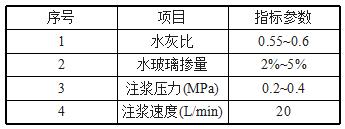

4、浆液指标及注浆参数应符合下表的要求。

地下连续墙,施工工艺
