给排水工程施工质量监理控制的10个要点

一、施工准备阶段

1、图纸阅读

监理人员应认真消化、熟悉施工图纸及有关设计说明资料。对工程关键部位或设计有特殊要求处做到心中有数。管道专业图阅读须注意以下几点:①图纸是否齐全,对目前施工有无影响;②系统设计是否符合有关的标准及满足使用功能要求;③各类管道材质管径选取是否合理;④配用水泵等设备是否满足设计要求;⑤平面图与系统图是否一致;⑥图纸中尺寸、位置、标高是否清楚;⑦与管道相连的配件或测试件的型号、规格是否明确。

2、管道施工机具检查

先审核施工组织设计中机具计划,一看型号、规格是否适用本工程,二看它的数量能否满足要求,三看所需机具有无遗漏,若存在问题则应及时提出监理意见,要求施工单位予以解决。

3、管道材料、半成品加工检查

监理人员在材料进场后,应先审核质保单、合格证,材料质保单应注明材料、名称、数量、力学性能、化学成分、厂名、出厂日期等,并有检验合格印章。管道施工中的半成品加工主要指管道预制,检查时应按照规范中相关条文及有关的国家标准进行。

二、施工阶段按照以下程序进行质量控制

1、预留孔、预埋件检查

监理人员在控制该项工作时,第一是要求安装单位与土建单位就预留、预埋事宜协商划分范围;第二是督促安装单位对土建单位所做的预留工作进行复核;第三是要求施工单位在砼浇捣过程中,有专人看护,以防移位或损坏;第四是将管道图与结施图、建施图相对照,把预留孔、预埋件摘录下来,作好事前控制;第五是在隐检时,对它们的位置、尺寸进行复核,确认无误后签署隐蔽记录,同意下道工序施工。

2、支架、吊架质量检查

管道支、吊架的制作、安装形式参照国家有关标准图集进行检查,还应注意:①支、吊架制作材料规格;②固定用螺栓规格、数量;③相邻支、吊架间距;④防腐油漆的检查。

3、管道安装质量检查

不同的管道材料有不同的质量要求,相同的材料不同的使用场合,也有不同的质量要求,监理人员应具体问题具体分析。监理人员应熟悉相关施工及验收规范及其它有关标准。

1)室内给排水管道施工质量重点检查内容的质量要求:

(1)镀锌钢管应采用螺纹连接,不得焊接。

(2)给水横管应有0.002~0.005的坡度,坡向泄水口。

(3)管子的螺纹应规整。如有断丝或缺线,不得大于螺纹全扣数的10%。

(4)硬聚氯乙烯管连接采用承插粘接,不同管材采用螺纹连接、铸铁管连接为法兰。

(5)小于70的管径为承插粘接,70~160的管径采用橡胶密封的管道粘接。

(6)排水立管每层设伸缩节,排水横管大于2m,需设伸缩节。

(7)冷热水管上下平行安装,热水管应在冷水管上面;垂直安装时,热水管应在冷水管面向的左侧。

(8)管道(或阀门)安装允许偏差应符合规范要求。

(9)排水管道的横管与横管、横管与立管的连接应采用45度三通或45度四通和90度斜三通或90度斜四通。立管与排出管端部的连接,应采用两个45度弯头。

(10)在生活污水立管上应每二层设置一个检查口,但在最低层和有卫生器具的最高层必须设置检查口。

(11)连接2个及2个以上大便器或3个及3个以上卫生器具的污水横管应设置清扫口。

(12)通气管不得与风管或烟道连接。高出屋面不得少于300mm。且必须大于最大积雪厚度。

2)热水管道重点检查内容的质量要求

(1)热水供应管道的坡度一般为0.003,不少于0.002。

(2)管道上弯或下凹时,要其最高点或最低点应分别安装排气和泄水装置。

(3)管径小于或等于32mm宜采用螺纹连接;大于32mm宜采用焊接或法兰连接。

4、管道试压、灌水、通水及清洗检查

室内冷、热给水管道、消防给水管道、空调供回水管道、蒸气管等承压管道安装完毕后进行试压,检查其强度和严密性,同时检查管架在管道系统运行是否承受一切受力。试验合格后再进行冲洗、消毒灭菌;隐蔽的排水和雨水管道必须做灌水试验,排水系统竣工后,应作通水试验,然后作通球试验,检查排水管道是否严密,有无堵塞,确保排水畅通。

5、防腐、保温检查

监理人员在做该项工作检查时,应注意:

1)管道、设备和容器的防腐,严禁在雨、雾、雪和大风中作业;管道、设备和容器的保温应在防腐水压试验合格后进行。

2)涂刷防腐底漆前,必须清除表面的灰尘、污垢、锈斑、焊渣等物,涂刷油漆应厚度均匀,不得有脱皮、起泡、流淌和漏涂现象。

3)管道保温瓦的接缝应交错盖缝绑扎,并用石棉水泥填缝。用玻璃布缠绕,搭接长度不得少于10~20mm。用玻璃棉材料保温时,拼缝接口一定要密实不留空隙。

6、卫生器具安装质量检查

卫生器具须在管道灌水试验合格后进行安装。施工时必须与土建密切配合,以控制洁具的位置、标高、做好各个接口点部位的防水工作。

卫生器具安装重点检查内容的质量要求如下:

1)位置偏差:单独器具10mm,成排器具5mm,垂直偏差不超过3mm;

高度偏差:单独器具10mm,成排器具5mm。

2)地漏应安装在地面最低处,其篦子顶面应低于设置处地面5mm。

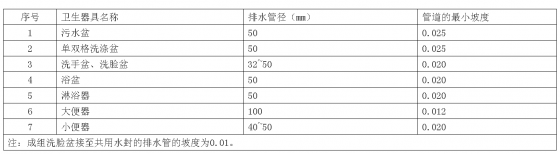

3)连接卫生器具的排水管管径和最小坡度,如设计无要求,应符合下表规定:

7、系统试验

前述各项试验完成后,为考核设计是否合理,检验实际使用效果,对管道系统尚应进行通水能力试验,监理人员应和施工人员一起按标准逐项进行检查。

1)室内给水系统,按设计要求同时开放的最大数量的配水点是否全部达到额定流量。消火栓能否满足组数的最大消防能力。

2)室内排水系统,接给水系统的1/3配水点同时开放,检查各排水点是否畅通,接口处有无渗漏。

3)在最远配水点,测定热水供应系统的水温,当设计计量数量的配水点同时开放时,配水点的水温不应同设计温度相差+5℃。

给排水工程,施工质量,监理控制
