筏板基础的钢筋在施工中的排放次序(纯干货)

我们知道,对于板的钢筋排布要求短向钢筋在最外侧,图1.1所示是某筏板的穿筋铺设排布示意图。

图1.1 某筏板穿筋铺设排布示意图

然而,一栋房屋中的开间和进深常有变化,板的长区格相互垂直的情况几乎在每栋房屋中都会出现,按照设计要求,就有同层面钢筋上下排交叉互变的要求,如图1.2。

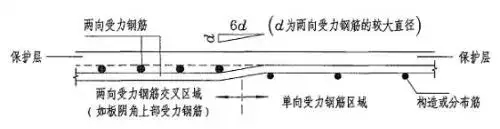

图1.2 同层面受力钢筋交叉构造

下料计算人员要对板区格进行编号,给出合理的穿筋铺设步骤来指导工人自然交叉变层。图1.3a是一个桩基承台梁筏板,1号板与3号板的长短区格相互垂直。

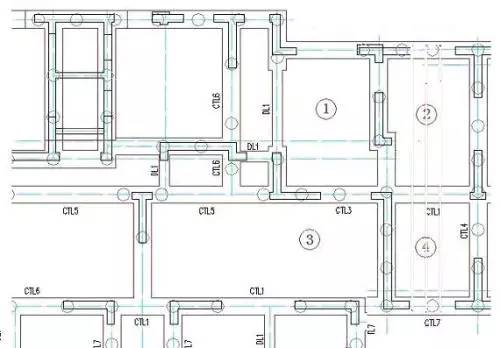

图1.3a筏板区格长短向相互垂直

我们首先对各区格一一编号,然后给出钢筋铺设工艺步骤,我们以顶部钢筋铺设为例,说明铺设步骤:第一步,铺设2、4号板的长向钢筋(a号筋),如图1.3b,这就保证了2、4号板的顶部长向钢筋(a号筋)在下排。a号钢筋从垂直与该筋的3根承台梁上排钢筋的下方穿越。

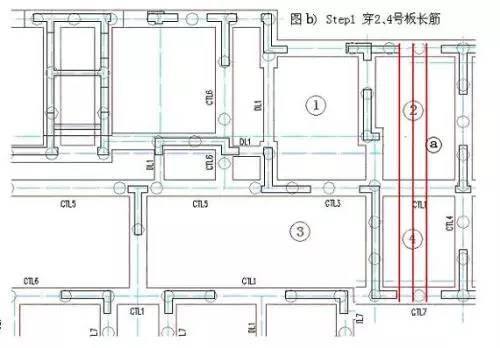

图1.3b 第一步:铺设2号、4号板的长向钢筋(a号筋)

第二步,铺设3号板的长向钢筋(与4号板的短向钢筋连续、直径与间距相同,b号筋),如图1.3c所示。3号板的长向钢筋与4号板的短向钢筋是连续的同一根b号钢筋,这就完成了4号板短筋在上排的设计要求。b号钢筋从垂直与该筋的3根承台梁上排钢筋的下方穿越。

图1.3c 第二步:铺设3号板长向钢筋和4号板短向钢筋

第三步,铺设3号板短向钢筋(与1号板的长向钢连续、直径与间距相同,c号筋),如图1.3d所示,于是实现了3号板短向钢筋在上排、1号板长向钢筋在下排的设计愿望。c号钢筋从垂直与该筋的3根承台梁上排钢筋的下方穿越。

图1.3d 第三步:铺设3号板短向钢筋和1号板长向钢筋

第四步,铺设1号板和2号板的短向钢筋(d号钢筋),如图5.2.7所示。d号钢筋从垂直与该筋的3根承台梁上排钢筋的下方穿越。

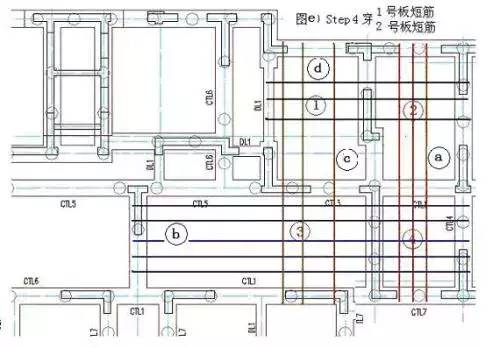

图1.3e第四步:铺设1号板和2号板短向钢筋

筏板基础,钢筋施工
