怎么解决框架柱、剪力墙纵向钢筋发生偏位的现象!

一、引起柱子和高层剪力墙纵向受力钢筋偏位的主要原因

1)柱(剪力墙)的轴线放线不准确、基础定位不牢固。

2)柱(剪力墙)模板搭设撑拉不牢,尤其是模板上口的刚度差,梁柱节点内钢筋较密,柱筋往往被梁筋挤歪而偏位。

3)柱(剪力墙)的钢筋保护块固定不到位。

4)柱(剪力墙)的钢筋插筋固定措施不到位,上部又缺少箍筋约束。

5)浇捣混凝土时柱(剪力墙)的钢筋受冲击及振捣不正确产生钢筋偏移。

二、钢筋位置偏移的控制措施

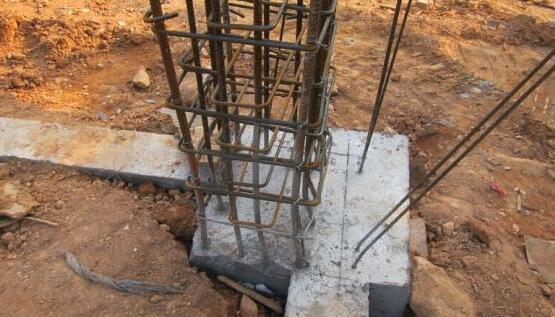

1)墙、柱竖向钢筋在基础内就要精确定位、固定牢靠,可与基础钢筋焊接在一起。

2)楼层模板安装好后应将轴线引测到模板面上,在梁柱交接处应按照轴线引测点用两个箍筋与柱纵向钢筋点焊固定,同时绑扎上部钢筋,在楼面以上500mm处用柱箍筋点焊固定;柱子和剪力墙等竖向构件的模板要按规范安装,且满足一定的强度、刚度和稳定性,增强钢筋骨架的整体性确保钢筋保护层厚度。

3)柱子和剪力墙等竖向构件钢筋应采用定距框方法控制主筋位置。定距框是用于限制剪力墙、暗柱和框架柱纵向主筋的工具,根据需控制部位的尺寸大小,可以预制成多种规格的拼装式模板,可以周转使用,根据柱截面大小竖向钢筋的数量设计间距使用12~14钢筋制作定距框。

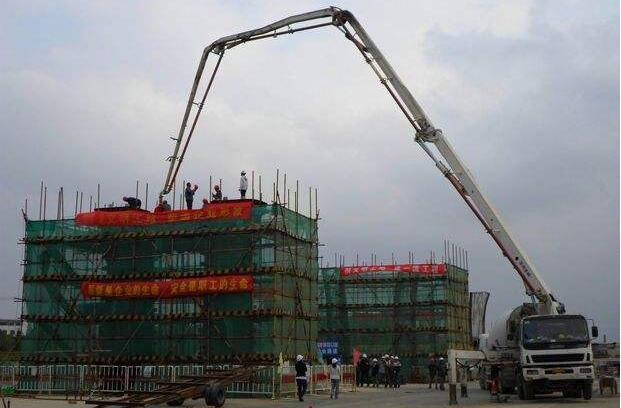

4)加强混凝土浇筑工人的施工技术交底工作,浇筑混凝土时泵口不得直接对着钢筋,振捣时不得长时间振捣钢筋。

三、对钢筋偏位可采取以下处理方法

1)墙、柱竖向钢筋偏位20mm以内的,将钢筋轻微弯斜调整到规定的位置。

2)墙、柱竖向钢筋偏位在20mm及以上的,凿除根部混凝土保护层,按不大于1:6坡度进行斜弯调整,折弯范围箍筋另加密50%。

3)墙、柱竖向钢筋偏位超出50mm的,待混凝土强度达到设计强度70%以上时,可按照同侧墙柱竖筋根数构造重新值筋,在不影响使用功能的情况下,在偏移侧把剪力墙柱尺寸加宽10~30mm(应经设计人员及建设单位同意)。

4)墙、柱竖向钢筋偏位较大时,应根据专项加固方案拆除原混凝土重新浇筑。
