框剪结构混凝土施工遇到难点问题,这样解决!

对于不少工程,设计的越来越不规则,而这就较为容易造成测量出现人为误差,为此,我们需要测量人员有资质证书,并且最好是还有多年经验。

对于测量仪器需要达到2的精度,这个也要有检定证书;轴线控制网放线及向上引测定位由两人同时完成,测量监理工程师从不同路线进行复核;在建筑不规则角点处及隔一框架柱增设控制桩或引测孔,减小量测误差;加强每道工序前的轴线及标高校核,在模板安装、钢筋绑扎、混凝土浇筑前均应进行轴线及标高校核,发现问题处理后再进行下道工序。

难点二

我们需要依照设计的要求,在梁柱节点的周边位置安装必要的金属网,分开浇筑高标号与低标号的混凝土;对于不同等级的混凝土,其在进行浇筑时需要依照先浇筑高标号再浇筑低标号的原则;

对送料混凝土车加强监督,C40墙柱混凝土加料用料斗,C35梁板混凝土用泵送加料,避免高、低标号混凝土误用;加强混凝土供应量及浇筑时间的控制,要求事先通过计算掌握混凝土需用量,需要在不同等级混凝土连接处浇筑时,注意待先浇筑的混凝土达到初凝,拆除金属网后再继续浇筑。

难点三

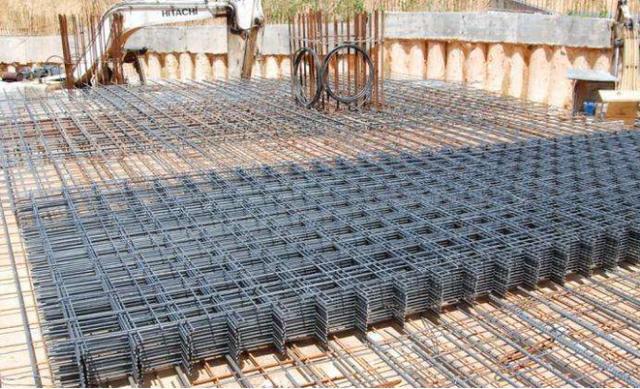

在柱的中部以及梁柱节点的位置,用之前事先焊好的和柱截面相同尺寸的井字架来控制柱筋及相应保护层的厚度,而对于剪力墙则是通过上、中、下排位置焊接与其厚度相同的12短筋的方式来做到钢筋骨架及保护层控制。

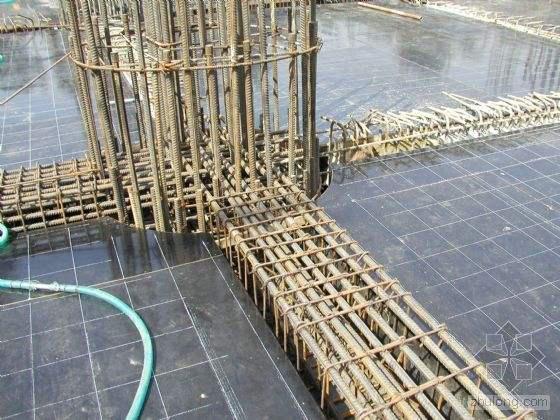

合理安排梁板柱钢筋交叉顺序,板筋通过梁时尽量错开箍筋,梁与梁穿叉时尽量避开梁柱节点处加密区箍筋。梁柱节点核心区有纵横向框架梁交叉、梁端钢筋在柱内的锚固、柱内的加密箍筋及腰筋等,造成钢筋位置、握裹力及浇筑等都成了问题,针对钢筋间距过小,不符合规范要求的,与设计人员联系,采取增加钢筋排数,使钢筋间距变大;针对钢筋间距符合规范要求,但有一定施工难度的,可使用高频振动棒插入梁中部进行振捣。

难点四

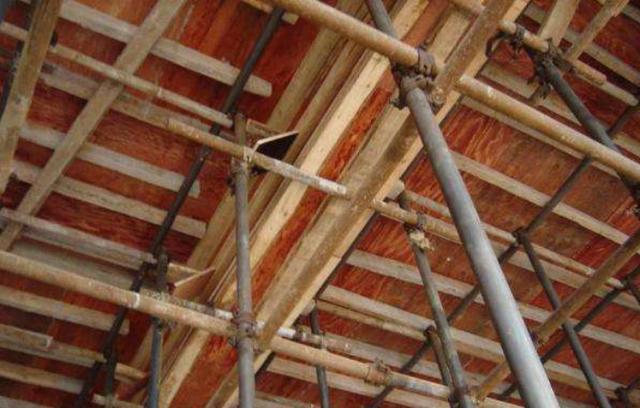

对于模板的专项施工,监理需要严格督促依照所设计的方案进行,对于不按方案的,则要在第一时间召集相关人员召开专题会议解决,如果解决无效则总监可以直接下令停止施工进行整顿;组合钢模板每周转一次要求进行整修一次,确保混凝土成型质量;

对墙柱根部加渣烂根的控制方法,就是在模板底部一侧应预留清扫口,清理结束浇筑混凝土前,再行封闭;对浇筑混凝土出现跑浆的控制方法,模板安装后,在模板与混凝土之间、模板与模板之间缝隙处,采用自粘性密封条进行封闭。

难点五

对于混凝土搅拌中可能出现的离析现象,其解决策略为:在混凝土开始浇筑之前,事先在墙柱的底部铺设大约厚度为10mm的一层同标号水泥砂浆,再使用振动棒直接插入到底部,采取快插慢提的方式;

采用串筒分层浇筑;混凝土一次浇筑不能过高,浇筑间隔时间也不能超过混凝土初凝时间;墙柱分成两次浇筑混凝土,在第二次浇筑前,必须拆除部分模板将钢筋污染物彻底清理干净,否则影响钢筋握裹力。

框剪结构,混凝土施工,施工难点,施工问题
