二次结构的施工流程及控制要点

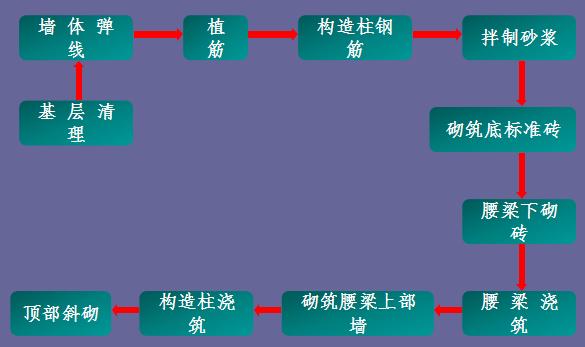

二次结构的施工流程及控制要点

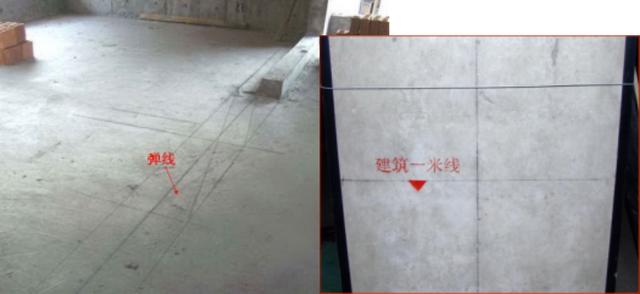

1、基层验收墙体放线

控制要点:砌筑基层的楼地面浮浆、残渣清理干净并弹线。填充墙的边线、门窗洞口位置线应准确,偏差控制在规范允许范围内。

2、植筋控制

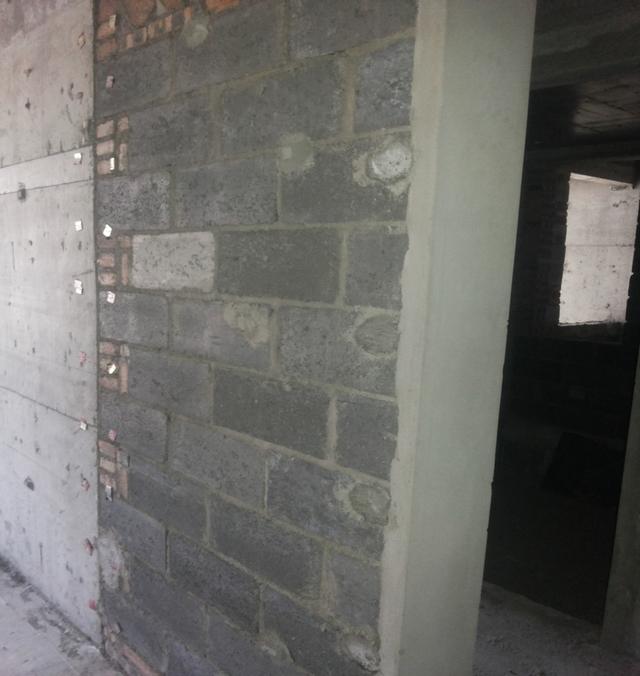

控制要点:砌体与柱或剪力墙间的拉结筋,过梁、圈梁、现浇板带钢筋与结构连接及构造柱立筋与上下层连接采用植筋方法,结构胶采用合格的结构胶,植入深度不小于12d(Ф6拉结筋按80mm施工),间距500mm。

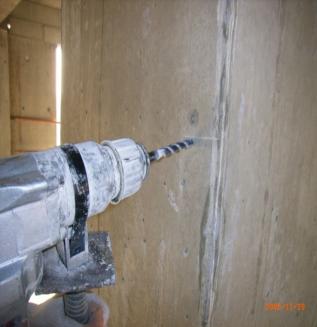

钻孔应用吹风机清理干净,保证钻孔深度,植筋必须经过拉拔试验,合格后方可进行后续施工,所需的植筋胶要提前选好厂家,保证性能合格、操作简单。

填充墙与承重墙、柱、梁的连接钢筋,当采用化学植筋的连接方式时,应进行实体检测

拉拔试验要求锚固钢筋拉拔试验的轴向受拉非破坏承载力检验值应为6.0Kn。抽检钢筋在检验值作用下应基材无裂缝、钢筋无滑移宏观裂损现象;持荷2min,期间荷载值降低不大于5%。

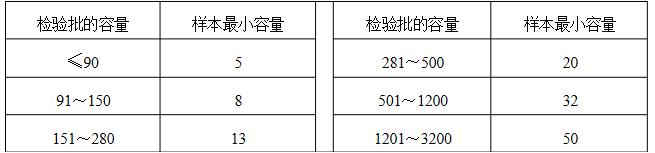

检验批抽检锚固钢筋样本最小容量

3、构造柱要求

需要设置构造柱的部位:

1) 不同材料交接处;

2) 内外墙交接处;

3) 墙长大于5m;

4) 砌体无约束端;

5) 洞口宽度大于2m。

6)其他图纸要求部位

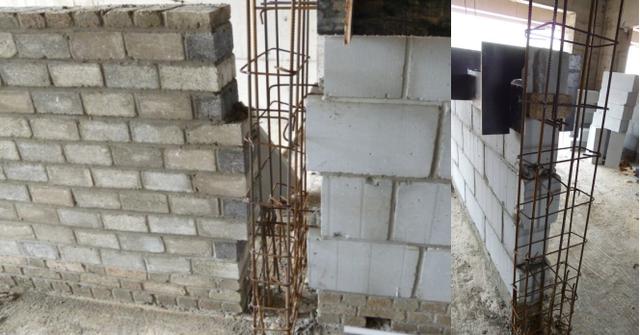

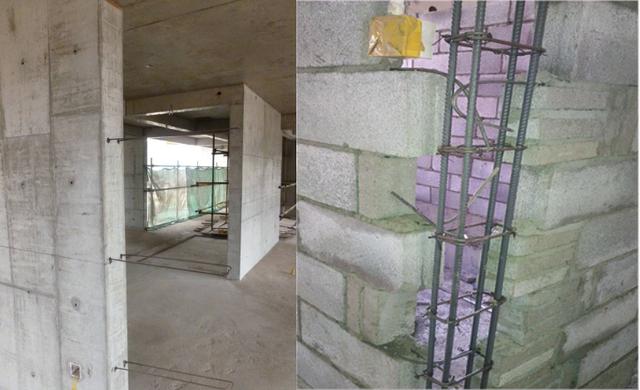

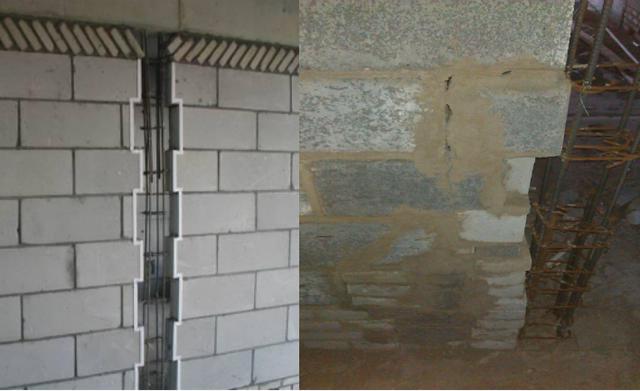

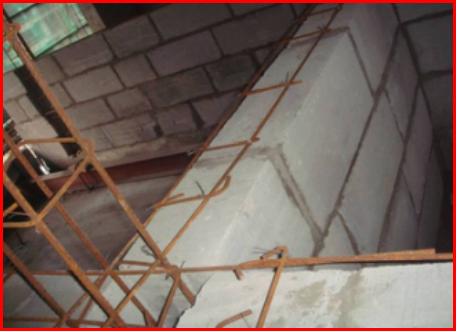

构造柱配筋严格按照图纸要求设置。构造柱两侧的墙体设马牙槎,采用先退后进方式,马牙槎边口应吊线砌筑构造柱边贴双面泡沫胶条,厚度不小于5mm,砌体模板要有可靠的加固及支撑措施。

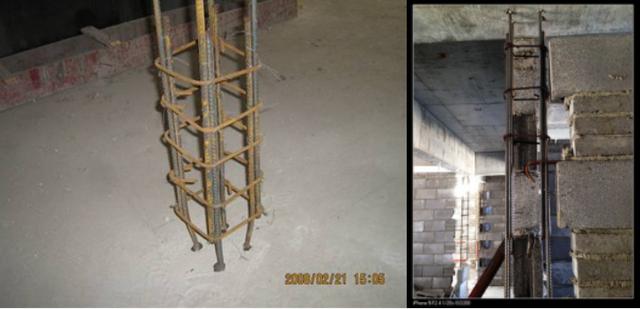

构造柱的截面尺寸不宜小于240mm240mm,其厚度不应小于墙厚,角柱、边柱的截面宽度可适当加大。柱内的竖向受力钢筋,对于角柱、边柱不宜少于4Ф14;对于中柱不宜少于4Ф12。

构造柱的箍筋在楼层上下500mm范围内宜采用Ф6,间距100mm,一般部位宜采用Ф6,间距200mm;

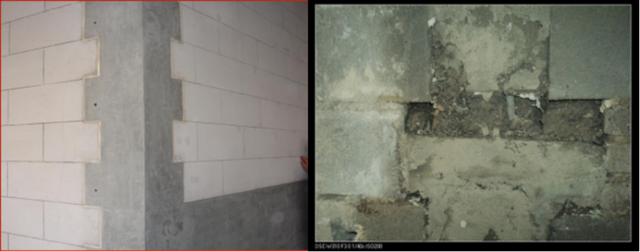

构造柱-细部

4、底部标准砖

控制要点:砌块填充墙砌筑时,墙底部应砌3皮标准砖(原规范),按现行规范严格说来算是混砌。

5、底部-混凝土翻边

混凝土翻边一般是遇到洞口或者是边缘部分为了防止雨水漏入或者上部设置盖子而做的一种处理。

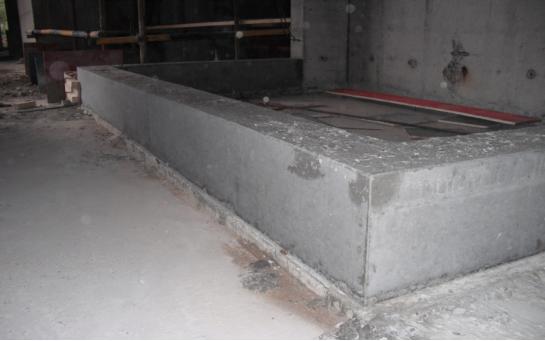

控制要点:厨卫等防水房间设300mm高素砼翻边。

圈梁(腰梁)

江苏省住宅楼质量通病防治手册中要求所有的墙体中间设置高度为120mm与墙体同宽的混凝土腰梁。其配筋主筋一般为4Ф12;具体按图纸要求。

6、墙体砌筑

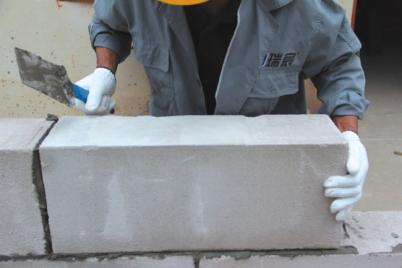

填充墙砌筑时应预选、预排砌块,并清除砌块表面污物,剔除外观质量不合格砌块。墙体砌筑时应挂线,砌体的平整度、垂直度要随时用靠尺校正;

填充墙砌筑应错缝搭砌,加气砼砌块搭砌长度一般为不得小于砌块长的1/3。竖向通缝不应大于2皮砌块;

填充墙砌体的水平灰缝应平直,按净面积计算的砂浆饱满度不应小于80%。竖向灰缝应采用加浆方法,使砌砂浆饱满,严禁用水冲浆灌缝,不得出现假缝、瞎缝、透明缝。竖缝的饱满度不应低于80%。在砌筑砂浆终凝前后时间内,应将灰缝刮平。

加气混凝土砌块的上下皮竖向缝应相互错开,错开宽度应不小于200mm;

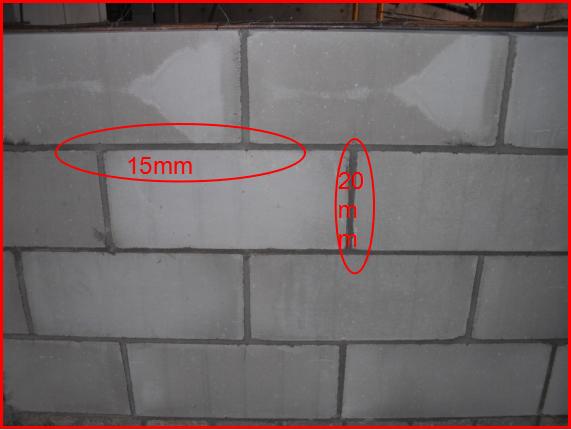

采用水泥砂浆时,水平灰缝厚度宜为15mm,竖向灰缝厚度宜为20mm,采用混合砂浆时,水平灰缝和竖向灰缝均可控制在10mm左右

薄灰砂浆砌筑

采用蒸压加气混凝土砌块粘结砂浆砌筑蒸压加气混凝土砌块墙体的施工方法,水平灰缝厚度和竖向灰缝宽度为2mm~4mm。简称薄灰砌筑法。

我国加气混凝土砌块砌筑灰缝厚度大多为10~15mm,灰缝对导热系数的影响很大,大大降低了墙体的热工性能,此外,还加大了砂浆材料的用量,增加墙体的自重等。现行欧洲国家砌块建筑普遍提倡使用薄灰缝砌筑技术,灰缝厚度不大于5mm,这不仅提高了砌体的热工性能,对力学性能也产生一定的影响。

加气混凝土材料作为能够满足节能65%要求的单一墙体材料,在应用中存在厚砂浆灰缝热桥作用的问题。有试验研究表明,采用薄层砌筑的专用砂浆对提高加气混凝土砌块砌体的抗压强度十分有利。专用砂浆在保证粘结面积,减少灰缝厚度的同时,提高了加气混凝土砌块与砂浆的协调工作能力,值得推广。

薄灰砌筑灰缝只有3到5mm,薄灰砌筑法施工的蒸压加气混凝土砌块砌体,拉结筋应放置在砌块上表面设置的沟槽内。

拉结筋

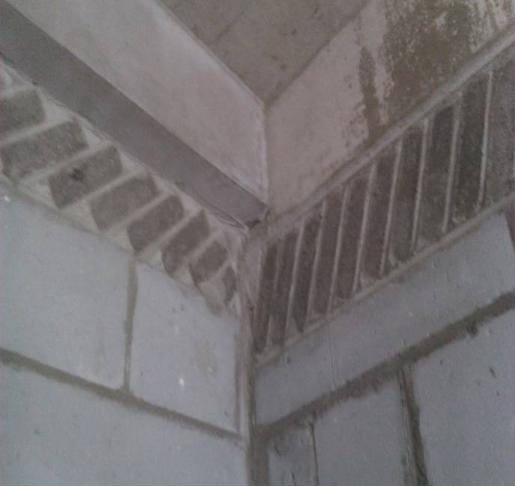

填充墙砌体与结构的连接,每500间距设置ф6后植的拉结筋,伸出结构墙柱边700。拉结筋根数设置根据墙厚,每120mm宽时设置一根,120~240时设置2根,120时设置一根,240时设置3根。

7、顶砖

控制要点:填充墙砌至接近梁底、板底时,以45~60 角顶紧;间隔时间不小于14d,补砌时,对双侧竖缝用高强度等级的水泥砂浆嵌填密实。

二次结构,施工流程,控制要点
