城市桥梁后张法预应力施工规定有哪些?
1.预应力管道安装应符合下列要求:
(1)管道应采用定位钢筋牢固地定位于设计位置。
(2)金属管道接头应采用套管连接,连接套管宜采用大一个直径型号的同类管道,且应与金属管道封裹严密。
(3)管道应留压浆孔与溢浆孔;曲线孔道的波峰部位应留排气孔;在最低部位宜留排水孔。
(4)管道安装就位后应立即通孔检查,发现堵塞应及时疏通。管道经检查合格后应及时将其端面封堵,防止杂物进入;
(5)管道安装后,需在其附近进行焊接作业时,必须对管道采取保护措施。
2.预应力筋安装应符合下列要求:
(1)先穿束后浇混凝土时,浇筑混凝土之前,必须检查管道并确认完好;浇筑混凝土时应定时抽动、转动预应力筋。
(2)先浇混凝土后穿束时,浇筑后应立即疏通管道,确保其畅通。
(3)混凝土采用蒸汽养护时,养护期内不得装入预应力筋。
(4)穿束后至孔道灌浆完成应控制在下列时间以内,否则应对预应力筋采取防锈措施:
空气湿度大于70%或盐分过大时,7d;
空气湿度40%~70%时,15d;
空气湿度小于40%时,20d。
(5)在预应力筋附近进行电焊时,应对预应力筋采取保护措施。
3.预应力筋张拉应符合下列要求:
(1)混凝土强度应符合设计要求,设计未要求时,不得低于强度设计值的75%。
(2)预应力筋张拉端的设置应符合设计要求。当设计未要求时,应符合下列规定:
曲线预应力筋或长度大于等于25m的直线预应力筋,宜在两端张拉;长度小于25m的直线预应力筋,可在一端张拉。
当同一截面中有多束~端张拉的预应力筋时,张拉端宜均匀交错的设置在结构的两端。
(3)张拉前应根据设计要求对孔道的摩阻损失进行实测,以便确定张拉控制应力值,并确定预应力筋的理论伸长值。
(4)预应力筋的张拉顺序应符合设计要求。当设计无要求时,可采取分批、分阶段对称张拉。宜先中间,后上、下或两侧。
(5)预应力筋张拉程序应符合表1K412014-3的规定。
注:1.表中con为张拉时的控制应力值,包括预应力损失值;
2.梁的竖向预应力筋可一次张拉到控制应力,持荷5min锚固。

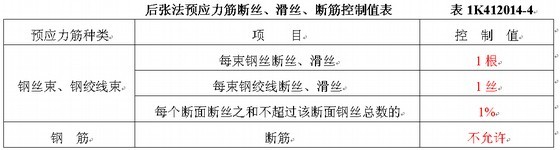

(6)张拉过程中预应力筋断丝、滑丝、断筋的数量不得超过表1K412014-4的规定。
注:1.钢绞线断丝系指单根钢绞线内钢丝的断丝;
2.超过表列控制数量时,原则上应更换。当不能更换时,在条件许可下,可采取补救措施,如提高其他钢丝束控制应力值,应满足设计上各阶段极限状态的要求。
4.张拉控制应力达到稳定后方可锚固。锚具应用封端混凝土保护,当需较长时间外露时,应采取防锈蚀措施。锚固完毕经检验合格后,方可切割端头多余的预应力筋。
