全现浇工程具体概念是什么?
这种类型的做法是内外墙均采用大模板现浇墙体混凝土。

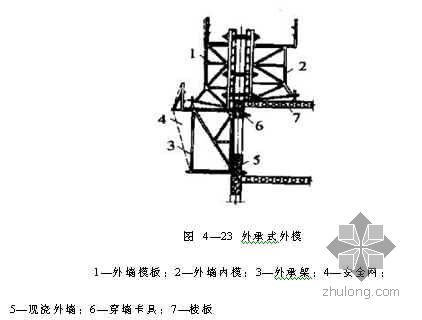

采用这种类型,建筑物施工缝少,整体性好;造价比外墙预制类型低,对起重运输设备及预制构件生产能力的要求也比较低。但模板型号较多,支模工序复杂,湿作业多,影响施工速度;同时外墙外模板要在高空作业条件下安装,存在安全问题。如采用外承式外模(图423),安全问题可以解决,但模板用钢量大,对下层墙体的强度要求高,模板周转较慢。
这种类型建造的高层数,已达30层以上。
外墙混凝土,一种是采用轻骨料混凝土,另一种是采用与内墙一样的普通混凝土。
采用内墙为普通混凝土,外墙为轻骨料混凝土时,由于两种混凝土的质量密度和收缩不同,接缝处容易出现裂缝,一般采用先浇内墙后浇外墙的方法。当内外墙同时浇筑时,应在内外墙交接处设置钢板网,防止内墙混凝土流入外墙,影响热工性能,同时也避免发生裂缝。
采用内外墙均为普通混凝土时,由于外墙热工性能差,故在三北(华北、东北、西北)地区,其墙面需作隔热、保温处理,一般采用泡沫聚苯石膏板或石膏珍珠岩空心板贴面。

全现浇结构可根据建筑物的层数和抗震设防烈度,在建筑区段四大角、内外墙交接处,采取适当连接构造,(图424)(图425)(图426)。
