混凝土杯形基础施工测量方法有哪些

混凝土杯形基础施工测量方法有哪些?

1.柱基础定位

根据厂房平面图,将柱基纵横轴线投测到地面上去,并根据基础图放出柱基挖土边线。

首先在矩形控制网边上测定基础中心线的端点(基础中心线与矩形边的交点),如图4-124中的A、A"、1和1"等点。端点应根据矩形边上相邻两个距离指标桩,以内分法测定(距离闭合差应进行配赋),然后用两台经纬仪分别置于矩形网上端点A和2,分别瞄准A"和2"进行中心线投点,其交点就是②号柱基的中心。

基础定位控制网

再根据基础图,进行柱基放线,用灰线把基坑开挖边线在实地标出。在离开挖边线约0.5~1.0m处方向线上打入四个定位木桩,钉上小钉标示中线方向,供修坑立模之用。同法可放出全部柱基。

2.基坑抄平

基坑开挖后,当基坑快要挖到设计标高时,应在基坑的四壁或者坑底边沿及中央打入小木桩,在木桩上引测同一高程的标高,以便根据标点拉线修整坑底和打垫层。

3.支立模板时的测量工作

垫层打好以后,根据柱基定位桩在垫层上放出基础中心线,并弹墨线标明,作为支模板的依据。支模上口还可由坑边定位桩直接拉线,用吊垂球的方法检查其位置是否正确。然后在模板的内表面用水准仪引测基础面的设计标高,并画线标明。在支杯底模板时,应注意使实际浇灌出来的杯底顶面比原设计的标高略低3~25cm,以便拆模后填高修平杯底。

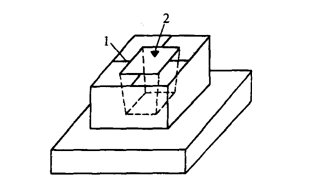

4.杯口中线投点与抄平

在柱基拆模以后,根据矩形控制网上柱中心线端点,用经纬仪把柱中线投到杯口顶面,并绘标志标明,以备吊装柱子时使用(图4-125)。中线投点有两种方法:一种是将仪器安置在柱中心线的一个端点,照准另一端点而将中线投到杯口上,另一种是将仪器置于中线上的适当位置,照准控制网上柱基中心线两端点,采用正倒镜法进行投点。

基础定位控制网

为了修平杯底,须在杯口内壁测设某一标高线、该标高线应比基础顶面略低3~5cm。与杯底设计标高的距离为整分米数,以便根据该标高线修平杯底。
