基础施工测量方法有哪些?
基础施工测量基础施工测量包括桩基施工测量、基槽开挖的抄平放线、基础放线、0.000标高以下的抄平放线。
施工前的准备:经纬仪、水准仪、墨斗、50米钢尺、5米卷尺。

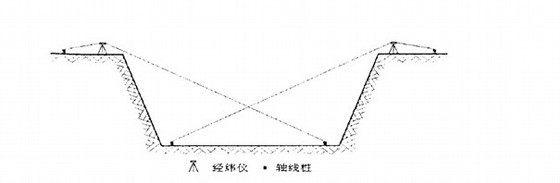

1.1基槽开挖:槽边线的确定
所用的工具:50m卷尺、5m塔尺、白灰、铁锹、经纬仪。
测量员:根据图纸上的尺寸把槽的上口线和下口线放出来。
下口线外扩的距离:模板厚度/挡土墙厚度+80cm工作面
上口线外扩的距离:坡度系数*深度
地下轴线投测
4.3.1基础垫层放线:人工清槽后,用经纬仪向基槽内投测轴线控制线,投测到基坑内的轴线必须做一次整体闭合,分段施工投测纵横各两道轴线做闭合,作为地下结构施工依据,根据投测下来的轴线控制线和基础平面图放出垫层边线,并钉桩挂线。
4.3.2基础砖模墙放线:垫层砼浇筑后,上人不留痕迹时,用经纬仪向垫层上投测轴线控制线,并用经纬仪在垫层上做闭合校测,精度合格后,根据基础图放出外墙砖模砌墙位置线,放线时考虑外墙防水找平层、防水层、防水保护层,共计3cm预留量,即外墙外边线向外量3cm为砌砖模的内边线。
基础模板放线:
4.3.3基础底板放线:防水保护层做完后,在上人不留痕迹时,用经纬仪向保护层上投测轴线控制线,并做闭合校测,精度合格后,根据控制线和基础图,用钢尺测出细部轴线,并用墨斗弹出墙边线、轴线、门窗洞口线、柱身节点线、楼梯生根线等基础施工所需各种线。用钢尺量距时,前后尺手动作配合要齐,拉力采用标准拉力50N,对点、读数、划点及时准确。弹线时墨量适中粗细适中,墨线宽度应小于1mm,弹线长度不超过4m弹线误差不超过2mm。对复杂的地方用红漆标识,如柱身节点、轴线标号等,便于施工人员一目了然,放完后,经自检互检合格后,提请监理单位验线,并办理交接检手续进行下道工序施工。
4.3.4基础墙体钢筋生根定位放线:当基础底板上网钢筋绑扎完毕后,用1kg的线坠将墙体位置准确的垂吊在钢筋表面上,用红漆标注,以保证墙体、暗柱钢筋生根正确。
4.3.5地下室楼层放线:基础底板浇筑完后,在上人不留痕迹时,用经纬仪向底板上投测轴线控制线,闭合校测精度合格后,用经纬仪、钢尺、盒尺根据基础平面图放出墙体边线、墙边50cm控制线、门窗洞口线等,放完后经自检互检合格后,由验线员验线,验线合格后方可开始下道工序。
4.3.6地下室楼层墙体筋控制:在顶板模支模后进行二次模板放线与二次结构放线,用经纬仪在模板上投测轴线控制线,根据轴线控制线测出每一道墙的50cm控制线,并用墨线弹出红漆标识。钢筋工根据墙50cm控制线调整立墙筋,保证墙体钢筋出顶板后位置正确。水电工种根据二次结构线把水电预留洞及灯位准确定位。
