当前位置:规范网知识混凝土构件横向张拉预应力拉杆一般规定有哪些

混凝土构件横向张拉预应力拉杆一般规定有哪些

混凝土构件横向张拉预应力拉杆一般规定有哪些?

当采用横向张拉法张拉预应力拉杆时,应遵守下列规定:

1 拉杆应在施工现场调直,然后与钢托套、锚具等部件进行装配。调直和装配的质量应符合设计要求;

2 预应力拉杆锚具部位的细石混凝土填灌、钢托套与原构件间隙的填塞,拉杆端部与预埋件或钢托套连接的焊缝等的施工质量应检查合格;

3 横向张拉量的控制,可先适当拉紧螺栓,再逐渐放松至拉杆仍基本平直、尚未松弛弯垂时停止放松;记录此时的读数,作为控制横向张拉量△H 的起点;

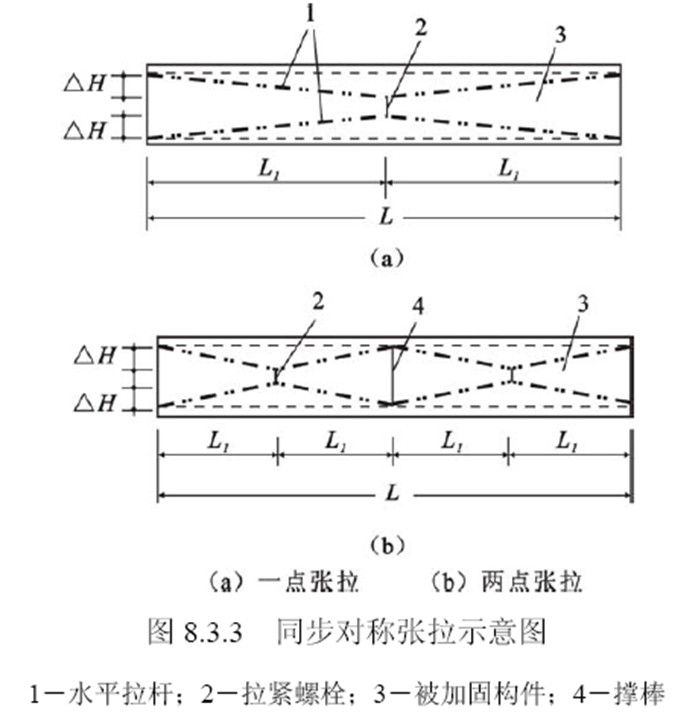

4 横向张拉分为一点张拉和两点张拉。两点张拉时,应在拉杆中部焊一撑棒,使该处拉杆间距保持不变(图8.3.3),并应用两个拉紧螺栓,以同规格的扳手同步拧紧;

5 当横向张拉量达到要求后,宜用点焊将拉紧螺栓的螺帽固定,并切除螺杆伸出螺帽以外部分。

检查数量:全数检查。

检验方法:观察,检查见证张拉施工记录。
