建筑工程模板拆除一般要求有哪些

建筑工程模板拆除一般要求有哪些?

梁、柱、墙侧模板应在混凝土浇筑后夏季不少于12小时、冬季不少于48小时后拆除。需提前拆除时应进行试拆模,在监理单位确认不影响混凝土外观质量的前提下,方可拆除。

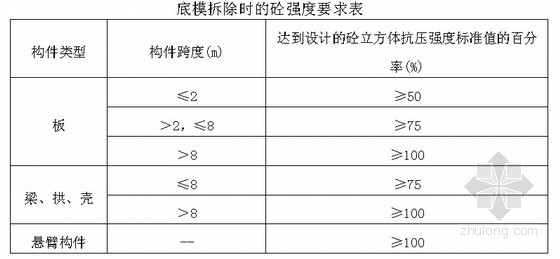

1.非承重模板(墙、柱、梁侧模)拆除时,结构混凝土强度宜不低于1.2Mpa,以能保证砼表面及棱角不受损坏,承重模板(底模)的拆模时间应符合设计要求,当无具体要求时,砼强度应符合下表规定。

2.对于框架柱模板及墙侧模板,可在砼终凝,并养护94小时后,砼强度不小于1.2Mpa后拆除。侧模拆除后,柱墙面上立即围盖湿麻布袋,加强砼的养护。

3.拆模顺序为后支先拆,先支后拆,先拆非承重模板,后拆承重模板。

4.拆除跨度较大的梁底模时,应先从跨中开始,再向两端。

5.拆模时不要用力过猛过急,拆下来的模板及钢管要及时运走、整理。

6.所有模板的拆除均必须征得甲方监理的同意,且附有拆模通知单及拆模强度报告。

7.模板拆除时,不应对楼层形成冲击荷载,拆除的模板及支架应及时清运,并进行清理、整理、刷隔模剂,集中堆放。

建筑工程,模板拆除
