建筑工程门窗渗漏防治措施有哪些?
(1)门窗安装前应进行三项性能见证取样检测,安装完毕后应委托有资质的试验室进行现场水密性和气密性检验。
(2)门窗框安装固定前应对预留墙洞尺寸进行复核,门窗框洞口尺寸预留过大,处理不当,易造成开裂渗水。当偏差过大,修补厚度超过50mm时,应加筋支模浇C20细石砼进行修;修补厚度小于等于50mm时,可用防水砂浆加钢丝网分层刮糙,修补至允许间隙。为增强门窗框周边的防水效果,砌体洞口边应用防水砂浆先行刮糙处理后,再实施外框固定,固定后的外框与墙体应根据饰面材料确定间隙。
(3)门窗安装应采用镀锌铁片连接固定,镀锌铁片厚度不小于1.5mm,固定点间距:转角处180mm,框边处不大于500mm,严禁用长脚膨胀螺栓穿透型材固定门窗框。组合窗拼接节点要采取套插曲面搭接方法。
(4)门窗洞口应干净干燥后施打发泡剂,发泡剂应连续施打、一次成型、充填饱满,溢出门窗框外的发泡剂应在结膜前塞入缝隙内,防止发泡剂外膜破损。镶嵌玻璃的密封橡胶条要根据周长再适当放长20mm,使其呈自然状态,切不可拉紧,毛刷条长度要到位。

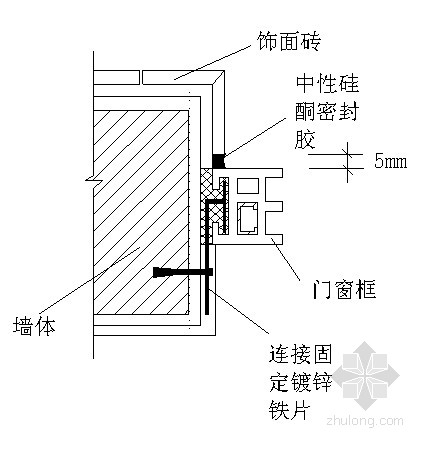

(5)门窗框外侧应留5mm宽的打胶槽口,如图所示。
(6)打胶面应干净干燥后施打密封胶,且应采用中性硅酮密封胶。严禁在涂料面层上打密封胶。框扇构件镶接节点处要满涂防渗水硅胶。
(7)全部安装完以后,对凉门窗进行喷淋试验,保证无渗漏现象。
