(1)砼温度控制:
混凝土中心温度与表面温度的差值不应大于25℃,表面温度与大气温度的差值不应大于25℃;降温速度2℃/昼夜。
(2)测温部署:

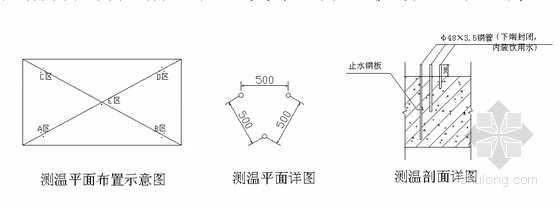

大体积砼工程须控制混凝土温度来防止砼出现裂缝,保证工程质量。本工程在浇筑砼底板时,在砼不同深度位置测温点,每个测区根据砼深度不同分三个测点。测温点设置要求:测温部位一般在每个施工段的对角线上每隔一定距离设置一个测区,测区距板边缘1.5~2.0m。布点钢管为普通脚手钢管483.5mm,下口用60603mm钢板封口,做到不透水,在浇筑之前,将钢管内注满饮用水,用木塞将管口封盖,以免浇筑砼时堵塞,影响测温。钢管上口超
出砼表面30cm。钢管相互间的距离为50cm(见图示)。温点的设置在基础表面,侧模附近各设置2个测温点,测温点埋入草包内,测试其保温效果。或者采用温感电子元件测温,中标后另行提供方案。
(3)温度监测制度:
从大体积砼浇筑后第二天开始由专人负责进行测温,测温点的设置应在平面图上编号,并与现场埋设点编号一致,测温记录表按序记录。并做好原始记录延续至撤除保温后止。测温时间间隙砼浇筑后1~2天砼升温阶段为2h,着重报告砼中心与表面以及表面与环境温度或保温层之间的温差;4~7天为4h,其后为8h测温一次,并及时报告测温情况,当温差进入安全范围即小于25℃可以撤除测温和保温材料。
(4)测温结果分析及对策:
测温结果应及时整理分析,若遇砼内、外温差骤大,遇砼内外温差大于25℃时,及时采取有效保温措施,防止情况的恶化,同时加强天气预报,特别遇气温趋降、降雨,应事先预报,以便分别采取措施,降温前在原先铺设的保温材上增盖一层草帘,降雨前覆盖一层塑料彩条布,以防雨水淋湿草帘影响保温效果。
(5)测温结束后,所设测管孔内必须用抗渗细石砼浇实。
