建筑工程外挂防护架安装一般要求有哪些?
1、应根据专项施工方案的要求,在建筑结构上设置预埋件。预埋件应经验收合格后方可浇筑混凝土,并应做好隐蔽工程记录。
2、安装防护架时,应先搭设操作平台。
3、防护架应配合施工进度搭设,一次搭设的高度不应超过相邻连墙件以上二个步距。
4、每搭完一步架后,应校正步距、纵距、横距及立杆的垂直度,确认合格后方可进行下道工序。
5、竖向桁架安装宜在起重机辅助下进行。
6、同一片防护架的相邻立杆的对接扣件应交错布置,在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3。
7、纵向水平杆应通长设置,不得搭接。
8、当安装防护架的作业层高出辅助架二步时,应搭设临时连墙杆,待防护架提升时方可拆除。临时连墙杆可采用2.5m3.5m长钢管,一端与防护架第三步相连,一端与建筑结构相连。每片架体与建筑结构的临时连墙杆不得少于2处。
9、防护架应设置在桁架底部的三角臂和上部的刚性连墙杆及柔性连墙件分别与建筑物上的预埋件相连接。根据不同的建筑结构形式,防护架的固定位置可分为在建筑结构边梁处、檐板处和剪力墙处(图9)。

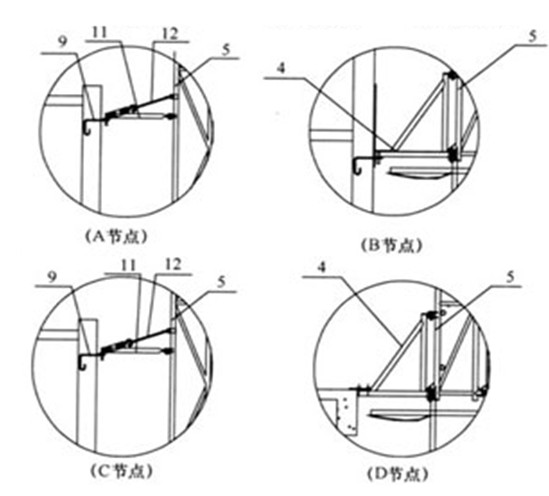

图9 防护架固定示意图
1架体,2连接在桁架底部的双钢管,3水平软防护,4三角臂,5竖向桁架,
6水平硬防护,7相邻桁架之间连接钢管,8施工层水平防护,9预埋件,10建筑物,11刚性连墙件,12柔性连墙件
