装配式混凝土结构楼盖设计一般要求有哪些?
1、装配整体式建筑的楼板可采用预制叠合楼盖或现浇楼盖,宜优先选用预制叠合楼板。房屋的顶层、结构转换层、平面复杂或开洞过大的楼层、作为上部结构嵌固部位的地下室楼层应采用现浇楼盖结构。厨房、卫生间可采用现浇楼板。
2、叠合楼板与梁或墙的连接应保证楼盖或屋盖能够起到作为整体传递水平力和连接竖向构件的作用。装配整体式楼盖或屋盖体系的周边应与封闭交圈的梁系连接。楼板与楼板间,楼板与梁或墙间应有可靠连系。
3、用于装配整体式楼盖的叠合板应符合下列要求:
1)叠合板的预制板厚度不宜小于60mm,现浇层厚度不应小于60mm;
2)叠合板的预制板搁置在梁上或剪力墙上的长度分别不宜小于35mm和15mm;
3)叠合板中预制板板缝宽度不宜小于40mm。板缝大于40mm时应在板缝内配置钢筋,并宜贯通整个结构单元。预制板板缝、板缝梁的混凝土强度等级应高于预制板的混凝土强度等级,且不应低于C30;
4)叠合板中预制板板端宜预留锚固钢筋。锚固钢筋应锚入叠合梁或者墙的现浇混凝土层中,其长度不应小于5d,且不应小于100mm。当板内温度、收缩应力较大时宜适当增加。
5) 预制板上表面应做成不小于4mm的凹凸面。
6)当叠合板中预制板采用空心板时,板端堵头宜留出不小于50mm的空腔,并采用强度等级不低于C30的混凝土浇灌密实。
7)对于楼板较厚及整体性要求较高的楼盖或屋盖结构,可采用格构式钢筋叠合楼板,格构式钢筋叠合板施工可不设支撑,格构式钢筋架承担全部施工荷载。
4、当预制叠合楼板的板侧采用整体式拼缝时,见图4,可按双向板叠合受弯构件进行设计,并应满足以下要求:
1)板侧应有伸出钢筋;
2)板侧拼缝的上口宽度应不小于40mm;
3)拼缝宽度超边板厚的1/3或40mm时,应在拼缝中配置通长钢筋;并宜贯通整个结构单元;
4) 拼缝宽度超边板厚的1/2或120mm时,应在拼缝中布置配筋梁;
5) 板缝两侧伸出的钢筋锚入现浇层内;
6)浇筑前应清理、湿润拼缝,灌缝混凝土应振捣密实加强养护;板缝内的后浇混凝土强度等级应高于预制板的混凝土强度等级,且不应低于C30,宜采用膨胀混凝土。
图4 整体式拼缝构造示意
5、叠合板中预制板的端面或侧面没有锚固钢筋或预埋件时,应在拼缝处贴预制板顶面设置垂直于板缝的接缝钢筋,接缝钢筋与预制板钢筋的重叠长度,板跨中部位不小于1.2La;板跨边部位不小于0.8La(图5a 、5b)。接缝钢筋伸入支座的锚固长度不应小于100mm (图5b),楼板考虑地震作用时不应小于LaE;连续板内温度、收缩应力较大时宜适当增加。

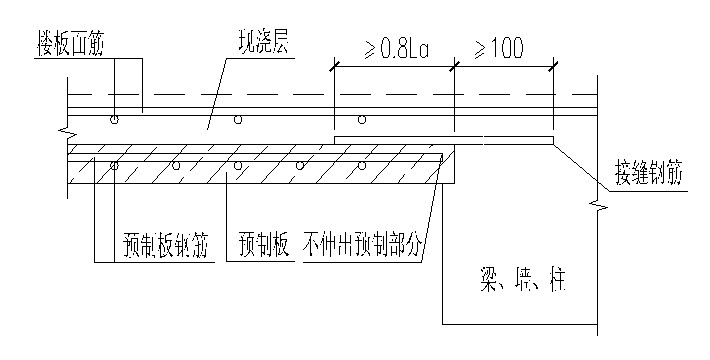

图5a 板跨中的接缝钢筋构造
图5b 板跨边的接缝钢筋构造
6、板的负弯矩钢筋设置在现浇层内,其数量按照计算结果确定,构造要求与现浇板的负弯矩钢筋相同。
