建筑工程大体积混凝土基础浇筑一般要求有哪些?
(1)大体积混凝土基础的整体性要求高,一般要求混凝土连续浇筑,一气呵成。施工工艺上应做到分层浇筑、分层捣实,但又必须保证上下层混凝土在初凝之前结合好,不致形成施工缝。在特殊的情况下可以留有基础后浇带。即在大体积混凝土基础中预留有一条后浇的施工缝,将整块大体积混凝土分成两块或若干块浇筑,待所浇筑的混凝土经一段时间的养护干缩后,再在预留的后浇带中浇筑补偿收缩混凝土,使分块的混凝土连成一个整体。
基础后浇带的浇筑,考虑到补偿收缩混凝土的膨胀效应,当后浇带的直径长度大于50m时,混凝土要分两次浇筑,时间间隔为5~7d。要求混凝土振捣密实,防止漏振,也避免过振。混凝土浇筑后,在硬化前1~2h,应抹压,以防沉降裂缝的产生。
(2)浇筑方案应根据整体性要求、结构大小、钢筋疏密、混凝土供应等具体情况,选用如下三种方式:
1)全面分层(图10-34a):在整个基础内全面分层浇筑混凝土,要做到第一层全面浇筑完毕回来浇筑第二层时,第一层浇筑的混凝土还未初凝,如此逐层进行,直至浇筑好。这种方案适用于结构的平面尺寸不太大,施工时从短边开始,沿长边进行较适宜。必要时亦可分为两段,从中间向两端或从两端向中间同时进行。
2)分段分层(图10-34b):适宜于厚度不太大而面积或长度较大的结构。混凝土从底层开始浇筑,进行一定距离后回来浇筑第二层,如此依次向前浇筑以上各分层。
3)斜面分层(图10-34c):适用于结构的长度超过厚度的三倍。振捣工作应从浇筑层的下端开始,逐渐上移,以保证混凝土施工质量。

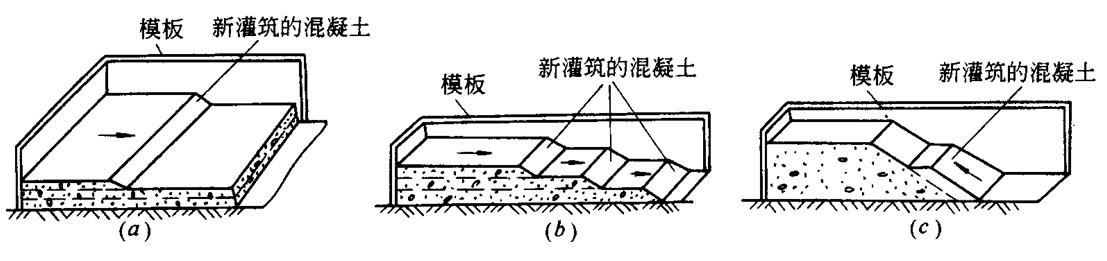

图10-34 大体积基础浇筑方案
a)全面分层;(h)分段分层;(c)斜面分层
分层的厚度决定于振动器的棒长和振动力的大小,也要考虑混凝土的供应量大小和可能浇筑量的多少,一般为20~30cm。
(3)浇筑混凝土所采用的方法,应使混凝土在浇筑时不发生离析现象。
混凝土自高处自由倾落高度超过2m时,应沿串筒、溜槽、溜管等下落,以保证混凝土不致发生离析现象。
串筒布置应适应浇筑面积、浇筑速度和摊平混凝土堆的能力,但其间距不得大于3m,布置方式为交错式或行列式。
(4)浇筑大体积基础混凝土时,由于凝结过程中水泥会散发出大量的水化热,因而形成内外温度差较大,易使混凝土产生裂缝。因此,必须采取措施,详见10-7-3节。
(5)浇筑设备基础时,对一些特殊部分,要引起注意,以确保工程质量。例如:
1)地脚螺栓:地脚螺栓一般利用木横梁固定在模板上口,浇筑时要注意控制混凝土的上升速度,使两边均匀上升,不使模板上口位移,以免造成螺栓位置偏差。地脚螺栓的丝扣部分应预先涂好黄油,用塑料布包好,防止在浇筑过程中沾上水泥浆或碰坏。
当螺栓固定在细长的钢筋骨架上,并要求不下沉变位时,必须根据具体情况对钢筋骨架进行核算,其是否能承受螺栓锚板自重和浇筑混凝土的重量与冲压力。如钢筋骨架不能满足以上要求时,则应另加钢板支承。
对锚板下混凝土要振捣密实。一般在浇筑这部位混凝土时,板外侧混凝土应略加高些,再细心振捣使混凝土压向板底,直至板边缝周围有混凝土浆冒出为止。如锚板面积较大,则可在板中间钻一小孔,通过小孔观察,看到混凝土浆冒出,证明这部位混凝土已密实,否则易造成空隙。
2)预留栓孔:预留栓孔一般采用楔形木塞或模壳板留孔,由于一端固定,一端悬空,在浇筑时应注意保证其位置垂直正确。木塞宜涂以油脂以易于脱模。浇筑后,应在混凝土初凝时及时将木塞取出,否则将会造成难拔并可能损坏预留孔附近的混凝土。
3)预埋管道:浇筑有预埋大型管道的混凝土时,常会出现蜂窝。为此,在浇筑混凝土时应注意粗骨料颗粒不宜太大,稠度应适宜,先振捣管道的底和两侧,待有浆冒出时,再浇筑盖面混凝土。
(6)承受动力作用的设备基础的上表面与设备基座底部之间,用混凝土(或砂浆)进行二次浇筑时,应遵守下列规定:
1)浇筑前应先清除地脚螺栓、设备底座部分及垫板等处的油污、浮锈等杂物,并将基础混凝土表面冲洗干净,保持湿润。
2)浇筑混凝土(或砂浆),必须在设备安装调整合格后进行。其强度等级应按设计规定;如设计无规定时,可按原基础的混凝土强度等级提高一级,并不得低于C15。混凝土的粗骨料粒径可根据缝隙厚度选用5~15mm,当缝隙厚度小于40mm时,宜采用水泥砂浆。
3)二次浇筑混凝土的厚度超过20cm时,应加配钢筋,配筋方法由设计确定。
(7)浇筑地坑时,可根据地坑面积的大小、深浅以及壁的厚度不同,采取一次浇筑或地坑底板和壁分别浇筑的施工方法。对混凝土一次浇筑时,其内模板应做成整体式并预先架立好。当坑底板混凝土浇筑完后,紧接浇筑坑壁。为保证底和壁接缝处的质量,在拌制用于该处的混凝土可按原配合比将石子用量减半。
如底和壁分开浇筑时,其内模板待底板混凝土浇筑完并达到一定强度后,视壁高度可一次或分段支模。施工缝宜留在坑壁上,距坑底混凝土面30~50cm并做成凹槽形式。
施工中要特别重视和加强对坑壁以及分层、分段浇筑的混凝土之间的密实性。机械振捣的同时,宜用小木槌在模板外面轻轻敲击配合,以防拆模后出现蜂窝、麻面、孔洞和断层等施工缺陷。
(8)雨期施工时,应采取搭设雨篷或分段搭雨篷的办法进行浇筑,一般均要事先做好防雨措施。
